很多工厂做精益改善,第一个接触的工具就是价值流图(VSM)。我跑过近百家制造工厂,十有八九,画完的图都挂在会议室墙上落灰。
花了三五天时间,跟着培训学了一堆符号,框框线线画得整整齐齐,最后啥改善没做。
可惜。
绝大多数人都搞错了VSM的本质。它不是一张流程说明图,也不是给客户看的工厂展示品,它是找浪费的“捕兽夹”。
很多人上来就抠符号对不对,颜色标得对不对,就是不肯蹲在车间数半天库存,问清楚每一步等待了多久。
问:很多培训说价值流图只要画对符号就符合标准了,是真的吗?

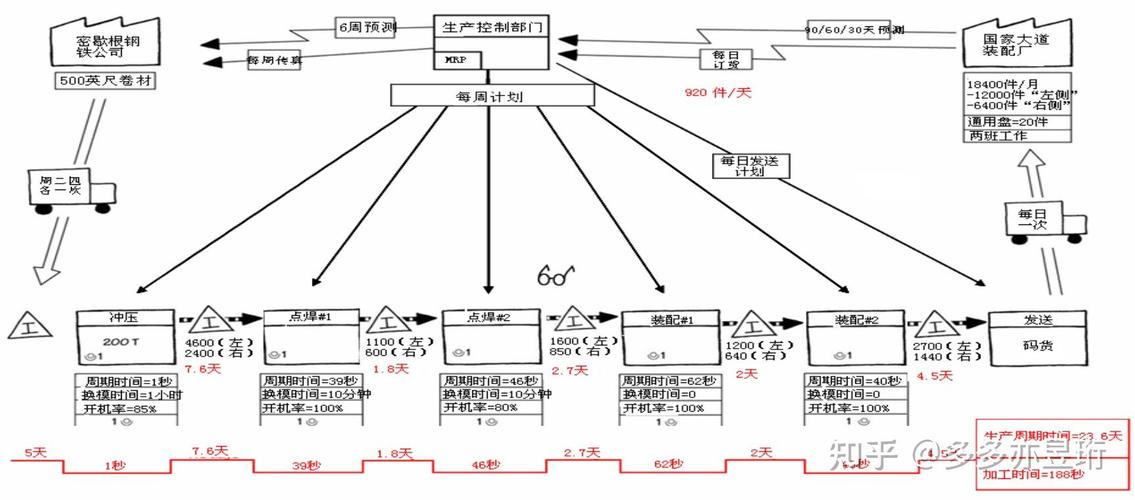

答:符号画得比教科书还标准,找不到浪费就是废纸一张。去年给东莞一家汽配厂做辅导,刚参加完培训的小伙子,IEC符号画得一点错都没有,翻完整张图,愣是没把厂门外委加工堆了30天的呆滞库存标上去,问他就说“培训只要求画厂内的部分”。浪费都堵在厂外,你不标出来,改什么?
问:我们厂只有几十个人,工序也没几个,也需要做价值流图(VSM)吗?
答:当然需要,但没必要弄几米大的挂图撑场面。我之前接触过一个10个人的五金小加工厂,老板自己拿A4纸画,把从下料到外发电镀再到发货的全流程标清楚,一眼就看到电镀外发来回占了整个交期的60%,当天就换了就近的合作电镀厂,交期直接砍了一半,单台产品的物流成本降了近三成,当月利润就涨了10个点。工具是解决问题的,不是装门面的。

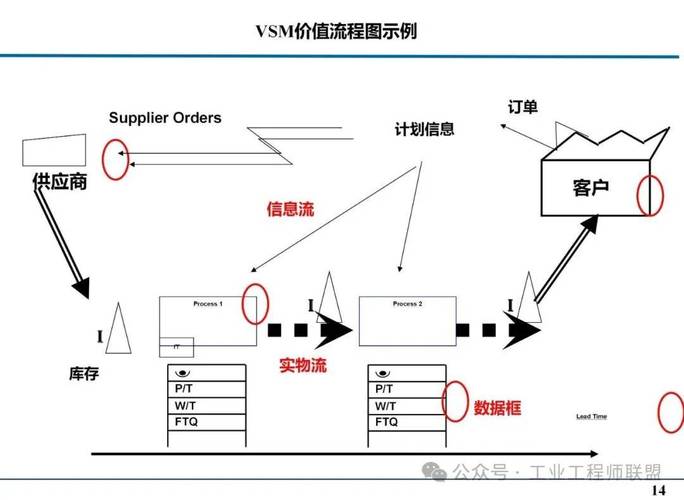

这是整个VSM的锚点,你的所有生产都要跟着客户节拍走。我见过太多工厂,为了摊薄设备成本,拼命做多,结果做出来的产品堆在仓库,资金占了几百万,客户要的货还赶不出来,全乱了。
💡 第二个:
不过话说回来,很多工厂连准确的库存数都拿不出来。上个月给江苏一家新能源结构件厂做辅导,管理层报给我的在制品是1200件,我跟着车间主管转了一圈,数出来整整2100件,堆在过道里连叉车都不好过,管理层居然说“那些是已经完工的,不算WIP”,都没入仓没发货,怎么就不算了?数据不准,你画出来的VSM就是错的,怎么可能找到真问题。
很多人画完现状图,就卡在那里了,不知道接下来干嘛。
画VSM的终极目的,是改,不是画。
你从图里找出所有浪费,按影响大小排个序,先改那个花最少钱、能最快出结果的。比如换型时间太长导致批量太大,那你先花一周时间把换型时间降下来,批量砍一半,库存直接少一半,这比你花几百万上自动化见效快多了。
现在很多工厂开始做数字化价值流图,把数据实时同步进去,不用半年重新画一次,这是近两年制造业的新实践,确实省不少事。但是我得说,你手工画都画不明白,连浪费都找不到,上数字化系统也是白烧钱。
❗ 顺序别搞反了:先会找浪费,再会画图,最后才是上系统。
✅ 记住:能帮你降库存、缩交期、涨利润的VSM,才是有用的。符号再标准,挂在墙上落灰,那就是废纸。
别拿标准当挡箭牌,拿起笔去车间走一圈,画一遍,你就知道它有多好用了。
