为什么九成工厂的六西格玛(DMAIC)都走了样
问题出在哪?绝大多数人把DMAIC当成了走流程的工具,背下来定义、测量、分析、改进、控制五个词,就觉得自己会了。一到现场找问题,全是挑软柿子捏。
DMAIC五个阶段的核心避坑点

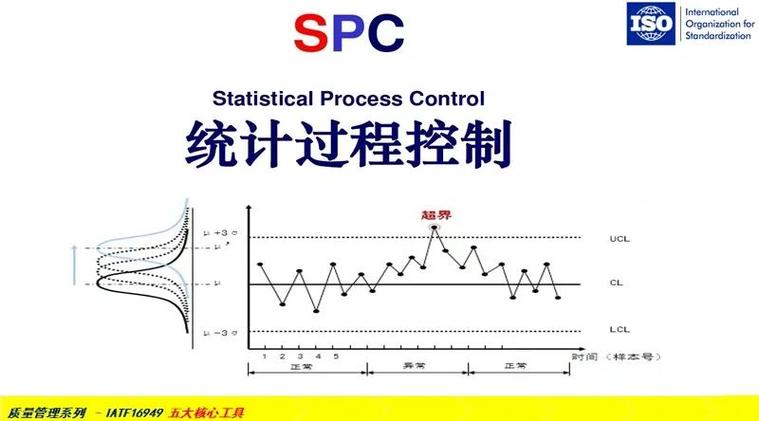

我把每个阶段最容易踩的坑给你列出来,都是踩过几十万报废才换回来的教训: ✅ 定义(Define)阶段:别写虚问题,要写具体问题 别说“我们要提高产品良率”,要说“我们要把新能源电池盒尺寸CPK从0.78提升到1.67,不良率从11.2%降到3%以下,单月减少报废12万”。目标越具体,越不会走偏。 ❗ 测量(Measure)阶段:先校测量系统,再拿数据 我见过最离谱的项目,用三个月没校准的三坐标测尺寸,拿着一堆错的数据做分析,折腾一个月,最后结论全错,白白浪费时间。测量系统分析(MSA)是绕不开的,不做这一步,后面全是无用功。 💡 分析(Analyze)阶段:别全靠经验拍板,要用数据验证 “我干了三十年,肯定是注塑温度的问题”——这话我听的太多了,最后改完温度,良率该低还是低。真正的DMAIC分析,是把所有可疑因子列出来,一个个用假设检验验证,找到真的显著影响因子,不是靠资历说话。 ❗ 改进(Improve)阶段:别一下子改多个因子 很多人性子急,一下子把十个因子全改了,最后良率升了,你知道哪个起作用?说白了,这就是瞎猫碰死耗子,下次换批次还是出问题。用好DOE(实验设计),一次只变几个变量,清清楚楚找到最优参数组合,这才对。 ✅ 控制(Control)阶段:别改完就完事,要锁死成果 90%的项目死在最后一步。改进完参数,良率上来了,没过三个月,老工艺员又改回原来的参数,一切回到原点。你得把新参数写入SOP,做标准化培训,再用SPC(统计过程控制)实时监控,把成果固定下来,这才叫做完项目。
2024年制造领域DMAIC的新玩法
现在不比十年前了,工业互联网铺到车间,大数据采集全打通,DMAIC的效率比原来高了不止十倍。 原来测量阶段,要安排人一个星期抄数据,现在车间设备全联网,一分钟导出一年的过程参数,省了多少人工? 现在很多新能源整车工厂,把DMAIC和机器学习结合,分析阶段不用人一个个筛因子,算法几分钟就能跑出所有因子的显著性,原来要一周的分析工作量,现在大半天就能搞定。 而且现在DMAIC早就不只用在质量改进了,很多水泥、钢铁、高能耗工厂,用DMAIC优化窑炉、高炉的工艺参数,降能耗降碳,去年我接触的一个江苏水泥厂项目,用DMAIC优化煅烧温度曲线,每吨水泥煤耗降了2.1公斤,一年省了近两百万的燃煤成本,还拿到了碳减排的补贴,这就是新的用法。 不过话说回来,不管工具怎么变,DMAIC的核心没变——就是盯着问题,拿数据说话,不玩虚的。别把六西格玛(DMAIC)当成什么高大上的管理玄学,它就是个帮你梳理问题、解决问题的套路而已。 别搞几百张表格的形式主义,别选蹭KPI的假项目,蹲到现场,解决真问题,你就能拿到真金白银的收益。就这么简单。免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:工厂降本增效的实战抓手:六西格玛(DMAIC)避坑指南 https://www.dachanpin.com/a/tg/68768.html
