干了二十年计划,说实话,每次听到有人把MRP吹得神乎其神,我就想笑。不是笑它没用——它有用,但远没到某些软件销售嘴里那种“上系统,库存直降30%”的离谱程度。真正落过地的人都知道,物料需求计划这东西,就是个放大器。你基础数据烂,它就把烂放大十倍给你看;你流程稍微有点毛病,它就让你全盘皆输。

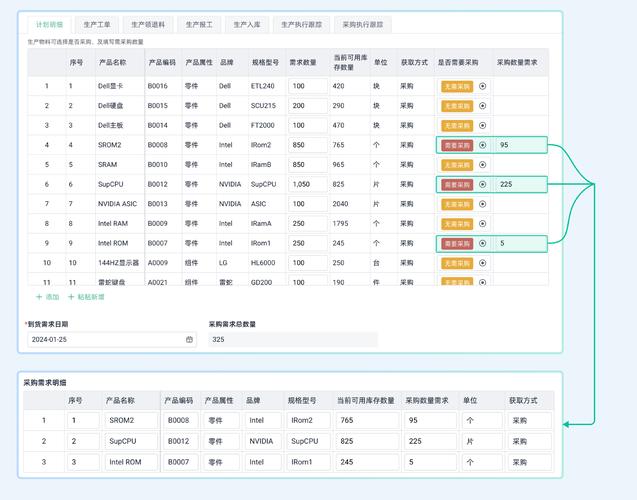

上个月我们一个新来的计划员,对着屏幕发愣——系统建议下达5000个某种密封圈,但实际产线一天才用200个。他问我:“师父,这MRP是不是算错了?”我一看,好家伙,安全库存设了20000,最小包装量填了个5000,固定批量又勾了个5000。三刀齐下,不爆才怪。但你说这怪软件吗?真不怪。它只是忠实地执行了我们喂给它的垃圾参数。

💡 参数之痛:没人告诉你的“垃圾进垃圾出”

MRP的核心逻辑其实简单粗暴——根据BOM一层层往下拆,算毛需求,减掉库存和已下单量,得出净需求。但问题来了:前置时间你这玩意儿靠谱吗?采购说那个进口传感器要8周,结果有次5周就到了,有次拖了12周。你把8这个数字敲进系统,它就有板有眼地按8周给你倒排计划。到了第6周发现库存还一堆,因为货提前到了,但系统不知道,还在给你建议新的订单!这些动态信息,MRP天生就是个瞎子,除非你实时更新。可哪个采购员天天有空给你维护这个?
更别提批量规则的坑。我见过有的企业为了图省事,所有物料都设“固定批量500”。为啥500?因为以前纸箱是500个一包。换了供应商改成300个一包了,系统里还是500。结果就是你永远都在订一些莫名其妙的数字,库存里一堆半年前的呆滞料。你以为你用了MRP,其实你只是把Excel搬到了更贵的系统里,继续用错误的方式计算。
还有一个致命点:BOM准确率。设计变更了,BOM没更新;生产现场临时替代料,系统里没体现;甚至有些物料是虚拟件,工程师建BOM的时候偷懒没拆到底……这些情况下MRP算出来的需求,跟实际就是两条平行线。我们厂有次新老交替,一个零件改了材质,图号没变,但采购件号变了,结果MRP一直按旧的采购件号跑,新料始终没下单,停线半天。那半天,全体计划物流罚站。
❗ 现实里的MRP:不做手工调整?找死
所以很多资深计划员的日常,其实是“MRP跑一遍,自己改大半”。系统建议下1000,咱们根据经验砍到600,因为知道销售预测又他妈虚高了。或者系统说下周才要,但供应商那边刚通知要涨价,赶紧提前锁单。这些决策,依赖的是人与人的沟通、对市场的嗅觉,根本不是算法能覆盖的。MRP在这个场景里,就是个记事本,帮你记住大概需求,但真打仗,还得靠人脑。
不过话说回来,完全不用MRP行不行?手工Excel管个百十种物料还行,上万个SKU你试试?别说算了,光收集数据就能累死。所以MRP这个工具,核心价值在计算能力,而不是决策能力。你得把它当计算器,别当大脑。
现在有些新概念,什么DDMRP、需求驱动MRP,强调动态缓冲、减少牛鞭效应。理念是先进,但落到中小制造企业,连基础数据都一团糟的时候,上这些就是找死。先老老实实把物料编码统一了,把库存账实相符率做到98%以上,把提前期定期复盘更新了,再谈别的。不然就是花几十万上系统,最后还是一堆人在线下用Excel发邮件催料。

✅ 问答:MRP最常见的两个困惑

问:为什么我们MRP算出来的生产计划,车间总说没法执行,要么料不够,要么料太早到堆满线边?
答:九成原因出在提前期不维护和车间日历不准确。采购提前期是动态的,尤其现在供应链不稳定,可能这周是5天,下周就变15天。如果你不更新,系统就按旧数据把计划排得密不透风,实际一延误,全线停摆。另外,很多企业系统里车间工作日历没设好,默认一周七天都开工,结果计划排到周六周日去了,实际没人上班,节奏全乱。所以,先查这两个基础设置,往往能解决一半问题。
问:都说MRP能降低库存,为什么我们上了系统后,库存反而升高了?
答:因为MRP对不确定性的反应往往过度了。生产波动、交货延迟、质量风险……计划员恐惧缺料,就会人为加码——安全库存多设一点,提前期多放几天。这种“人为余量”在系统里层层放大,最终导致库存膨胀。另外,如果产品生命周期管理没跟上,已经退市的旧产品BOM还在系统里,MRP仍然会为其计算需求,生成一堆死库存。所以,降库存的前提是砍掉这些多余的缓冲,并且定期清理失效物料数据。
最后说句扎心的话:物料需求计划失败的项目,80%不是软件不好,是管理跟不上。工具从来都是双刃剑,关键握着刀的人,是不是每天还在用钝刀剁骨头。
