很多工厂搞精益改善,上来就砸钱买设备、改布局,折腾大半年一算账,降的本还不够折腾的。问题出在哪?你连浪费藏在哪都没找到,改个空气。
打开某度搜“价值流图模板”,出来的全是整整齐齐的流程图,配色好看线条流畅,看起来特别专业。所以很多人觉得,价值流图(VSM)就是给老板汇报用的PPT素材,应付客户验厂用的工具。
错的离谱。
从你接订单那一刻开始,到原材料进厂,到生产加工,到发货交到客户手里,所有的步骤走一遍,把每个环节的时间、在制品数量、换型时间都标在图上,哪些环节在干活增值,哪些环节在等死浪费,一眼就能看出来。
问:刚入行做精益,画价值流图(VSM)要不要买专门的绘图软件?
答:完全没必要。新手拿A3纸加自动铅笔就能画,跑现场测数据比什么都重要。我见过太多人,上来就找模板调格式,花三天做出来漂漂亮亮的图,数据全是拍脑袋凑的,你说这图能帮你找到浪费?💡 记住,VSM的灵魂是你用脚跑出来的数据,不是好看的图标线条。

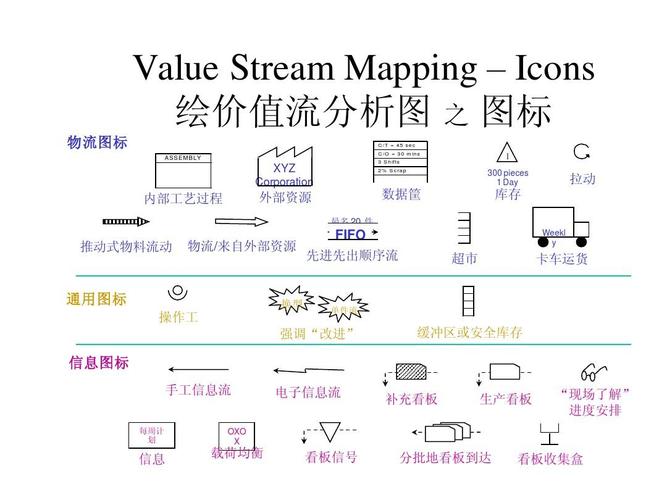

❗ 第一个坑:只画生产环节,漏掉前端后端的隐形浪费。
很多人画VSM,从原材料进厂开始画,到成品入库就结束。那订单在销售部压了三天才转到计划部,计划部又花了两天排程,这五天全是不增值的浪费,你不画进去,自然看不到。还有成品放在仓库等了十天才凑齐整车发货,这也是浪费啊。
❗ 第二个坑:只算增值时间,对占比90%的流动时间视而不见。
我上次去东莞一家做汽车保险杠的工厂,他们老板说我们生产效率很高啊,每个工序的节拍都卡得很准。结果一画价值流图(VSM),产品从投料至发货总周期是8天,所有增值加工时间加起来,才不到2小时40分钟。剩下的七天多,全堆在各个工位门口、仓库里等着。老板当时脸都绿了。

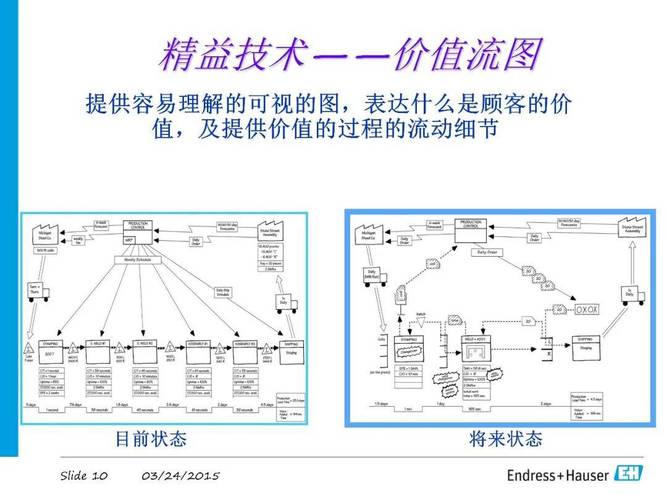

❗ 第三个坑:只画当前状态图,不跟踪未来状态的改善结果。
很多人画完就扔在文件夹里吃灰了。画VSM的目的就是改啊,找到浪费之后,画出未来状态图,定好节点改,改完再测一遍数据对比,才有效果对吧。
问:我们工厂是多品种小批量,几十种产品,画价值流图(VSM)是不是太费时间?
答:费什么时间,抓主力就行。帕累托法则你肯定懂,20%的产品占了你80%的产能和营收,就选这20%里的一个产品族来画,其他小品种改完主力自然能复制。本来中小企业就是赚点辛苦钱,VSM帮你挤出来的在制品库存,随便动一动就能盘活几十万流动资金,比你拉十个订单都实在。
说实话,核心逻辑一点没变,还是“走一遍,画出来,找浪费,改过来”。但工具确实更新了,符合现在的工业数字化趋势。
现在很多工厂都上了MES系统,工位的节拍、停机时间都能自动导出,不用像十年前那样,精益工程师蹲在工位边上掐一下午表,省了很多力气。
但我要泼一盆冷水。哪怕你数据全是MES自动导的,你也一定要自己去现场走一遍。我上个月在苏州一家新能源配件厂,他们导出来的MES数据显示某焊接工位平均周期是12分钟,我去蹲了半小时,发现工人每两个小时就要停15分钟换焊枪、整理治具,这个换型准备时间MES根本没单独统计,全算到加工时间里了,你说你拿错的数据画出来的VSM,能对吗?
现在最新的玩法,是把价值流图(VSM)和数字孪生结合起来。找到浪费之后,设计完未来改善方案,先不用直接砸钱拆改产线,把VSM的数据导入数字孪生模型,跑一遍改善后的节拍、库存,就能算出能省多少钱,会不会有新的瓶颈。长三角那家做电池结构件的工厂,去年改线,就这么干,直接省了一百多万的试错改造费用,太香了。
很多人说,我们都做无人车间了,还要价值流图(VSM)干嘛?我就问你,你见过无人车间两个工序中间堆半个月在制品吗?我见过。就是当初设计线的时候,只算了单个工位的节拍,没算整体的流动,两个工位节拍差5秒,积累一周就是半个班的产量,全堆在那里,这不就是浪费?VSM一画出来,一眼就能看到问题在哪。
降本挖潜这事,哪有那么多花里胡哨的新概念。把自己的产品流走一遍,把所有账摊在图上,比你听一百场培训都有用。不信你今天就去试试。
