为什么工业项目管理,天生和互联网项目不一样
互联网项目改需求是常态,大不了发个补丁迭代。工业项目呢?你一条新生产线,地基桩打下去,设备定金付了,改一次试试? 几百万直接打水漂! 去年苏州有家做新能源汽车结构件的工厂,上新的一体化压铸线,项目负责人原来做互联网电商的,把敏捷那套直接搬过来,说边做边调,不用定死方案。结果基础螺栓孔的间距,和进口压铸机的底座对不上,砸了重新做,延期三个月,光产能损失就小两百万。
当前工业项目管理最容易踩的三个坑
❗漏算隐形成本 工业项目的隐形成本比互联网多十倍都不止。环评排队要等,特种设备报检要走流程,雨季施工要耽误,甚至园区停电检修都能卡你一周。很多新手做计划直接把这些全跳过,到了节点完不成,急得跳脚也没用。 ❗无视部门墙的存在 很多项目总觉得,我只管工程部把活干了就行。忘了生产部要提前腾车间、调老员工培训,安环部要全程跟进安全验收,设备商的到场时间还要卡海关清关周期。随便一个环节没对接清楚,卡你半个月都是轻的。 ❗过度迷恋数字化工具 现在卖工业项目管理软件的一堆,吹得神乎其神,很多工厂花大几百万买了系统,最后只有行政部用来填报表,现场施工员还是拿个小本子记进度,系统里全是错的过期数据,毛用没有。说白了,工具是帮人的,不是供起来当KPI摆设的!

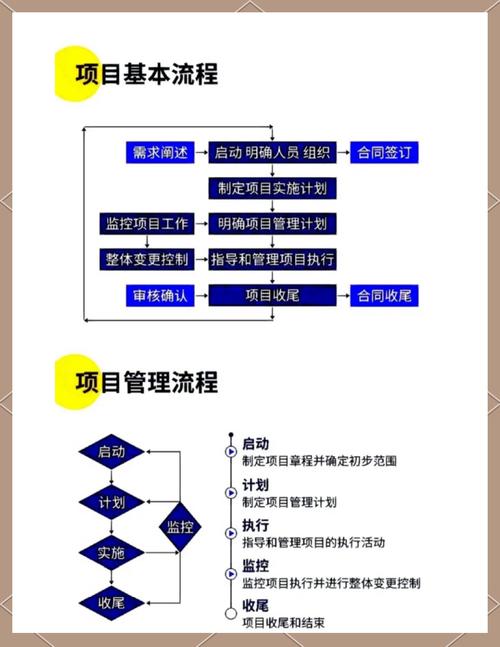

落地好用的工业项目管理,记住这几个核心动作
