上个月,我带团队在一家汽配厂画价值流图(VSM)。车间主任老陈全程黑脸:“画这玩意儿能减掉我们半个人吗?”我没吭声,默默贴完最后一张便利贴。三天后,当我们指着图上那条恐怖的库存堆积带时,老陈自己蹦起来了:“这堆在制品够我们干22天!” —— 你看,人只相信自己算出来的账。
VSM被捧得神乎其神,好像画了图就能自动瘦身。醒醒吧。我见过太多企业画完VSM就锁进抽屉,下次审核才拿出来掸灰。问题的根源不在图,而在你愿不愿意直视那些红得刺眼的爆炸点。

别急着画图,先搞清你到底想治什么病

很多人一上来就铺开A3纸,数据框填得密密麻麻。停!你连现状为什么烂都没琢磨透,画出来也是废纸。价值流图的本质是暴露全流程的淤血点,不是交作业。

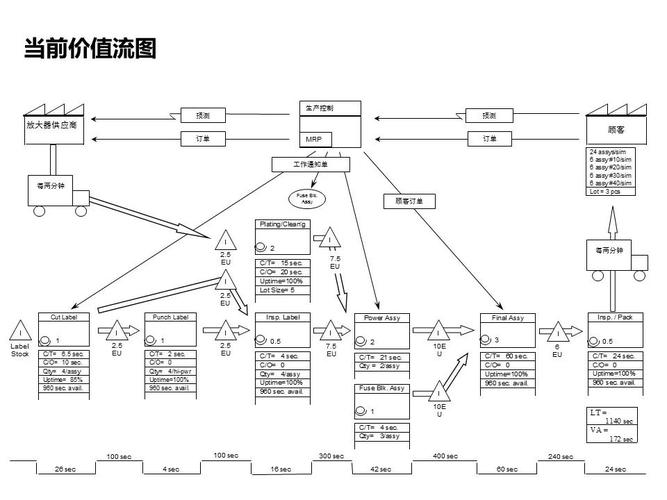

说个反常识的:我通常建议客户先“裸奔”一圈 —— 别带秒表,别带数据表。就从原料入库走到成品发货,用你的腿感受距离,用你的眼捕捉停滞。去年在一个电子厂,工艺工程师坚持说他们的换型时间15分钟。裸奔观察了三小时,实际没掉下过40分钟——因为工具车永远停在二十米外。这种细节,坐在办公室画图永远看不到。
💡 关键第一步:明确你要解决的是交付问题?库存问题?还是质量波动?目标不同,VSM的聚焦点天差地别。比如交付卡壳,你该盯紧增值时间比——我见过最夸张的只有0.18%,意味着99.82%的时间物料都在睡觉。
那些让你白干一场的隐藏大坑
以下句句带血。请对号入座。
误区一:追求数据完美。 为了凑齐所有工序的C/T(周期时间),愣是让产线停摆测量,最后得到一套“实验室数据”。有什么用?VSM要的是真实波动下的代表性数据,哪怕粗糙。有一次我们直接取了ERP系统过去三个月的平均工单完成时间,虽然不精确到秒,但一下子捅出了瓶颈工序的等待时间黑洞。
误区二:只见物,不见人。 光盯着物料流动,忘记信息流。牛鞭效应怎么来的?计划员收到客户订单后,为了保险层层加码,采购再去加量,最后原料库存堆成山。画VSM时不把信息传递的延迟、接口人、决策逻辑画清楚,等于白画。❗ 记住:物料快不起来,往往因为信息已经瘸了。
误区三:一把抓,不分改善粒度。 爆炸点标注了十几个,老板大手一挥:“三个月全搞定!”然后就没有然后了。明智的做法是先摘“挂在嘴边就能改进”的低垂果实,比如调整物料摆放位置、合并检查步骤。那些要花大钱改设备、改布局的,放到中长期——但切记在VSM上保留记录,不然明年又忘了。
数字化时代,价值流图会死吗?
有人吹嘘:数据中台实时监控,谁还画静态图?这话听一半。数字化工具确实能自动呈现流程的脉动,比如某些MES系统直出推移图和平衡率。但VSM不可替代的价值在于“共情”——跨部门的人凑在同一面墙前,面对同一条线,争论、指认、妥协。这种共识的建立,屏幕给不了。
不过,死守纸笔也确实落伍了。我现在习惯用半数字化:现场拍照、用平板拖拽图标快速成图,然后立马投屏讨论。关键是保持VSM的“现场感”。去年帮一家精密铸造厂做改善,我们用AR眼镜远程协作画图,德国的工艺专家实时指导,效率飞升。这就是未来的形态——但内核仍是丰田那套“现地现物”。

问:“我们小工厂,产品杂、批量小,VSM画出来乱得像蜘蛛网,还值得做吗?”
答:太值了,但要换个姿势。别整条链全画,挑一个产品族或一条订单流。小批量多品种的情况下,利用价值流图(VSM)识别共享资源的冲突点,比画细致流程有用十倍。例如找出所有产品都要经过的那台老化试验箱的排队规律——很可能它就是万恶之源。另外,不妨用“能力价值流图”的变种,侧重展示不同产品对资源的需求叠加,瞬间看出调度的脆弱环节。
问:“公司推精益很多年了,VSM画过好几版,但改善总是反弹,怎么破?”
答:八成是未来状态图的“理想条件”没夯实。很多人画完未来图就兴奋地冲去实施,却忘了明确“每一项改善由谁在什么时间完成”。更致命的是,没有把VSM变成日常管理工具。我的笨办法:把关键节点的改善目标(比如中间库存天数)直接贴到现场看板,早会回顾。只有让价值流图活在日常里,改善后的肌肉记忆才不会萎缩。✅ 另外,试试引入“价值流追踪例会”,每月一次,对照现状图看偏差,把反弹扼杀在摇篮。
最后几句大实话

价值流图不是什么高深武器,它只是一面诚实的镜子——照出你平日假装看不见的臃肿和将就。画图瞬间的恍然大悟不值钱,把那些爆炸点变成财务报表上的真金白银,才值钱。所以下次动手前,先问自己:敢不敢把现状画得血淋淋?
有时候我觉得,VSM的终极目的不是消除浪费,而是消除团队对浪费的麻木。当所有人都开始对”停滞“感到生理不适,改善才真正有了呼吸。
