物料需求计划(MRP)真的那么神?一位老工程师的真心话

上个月,一家做精密轴承的客户找到我,急得不行。产线停了两天,就因为缺一个特种螺钉。他们ERP系统里,MRP跑得漂漂亮亮,怎么还会掉链子?说实话,这事儿太常见了。
工厂生产线因缺料停工场景
工厂生产线因缺料停工场景

MRP不是魔术,它是一面镜子

MRP不是魔术,它是一面镜子
MRP不是魔术,它是一面镜子
很多人把物料需求计划(MRP)当成神器,好像上了系统就能自动变出物料来。可笑。它就是个计算器——你喂给它什么数据,它就吐给你什么结果。垃圾进,垃圾出,懂吧? 我见过太多工厂,BOM表里一个零件居然有3种编码,谁信谁啊!采购提前期拍脑袋填个7天,实际供应商经常拖到10天。这样跑出来的结果,你敢用? 💡 MRP的核心就三样:主生产计划(MPS)、物料清单(BOM)、库存记录。缺一个准的,全盘皆输。 问:那怎么保证这三样数据准确?是不是得花大价钱上数字化项目? 答:嘿,别被忽悠了。80%的准确度靠制度,不靠技术。比如BOM,必须搞变更管理,谁改谁签字,定期审核。MPS要跟销售、生产一起拍,别销售瞎承诺交期,生产报喜不报忧。库存?循环盘点,别等年底大盘,发现时早就烂了。记得!

提前期是个坑,跳进去得会爬

物料需求计划(MRP)里最容易翻车的就是提前期。这玩意儿变数太大:供应商设备坏了、物流堵了、海关卡了……你按固定值算,不出事才怪。 我们以前用时段管理——把计划期分成近、中、远三个时段,越近的越精确,远期的可以粗放。现在更先进了,动态提前期!根据历史交货数据自动调整。不过……系统再聪明,也得有人复核。去年有家厂,系统建议提前期从10天改成3天,因为前三个月供应商表现神勇。傻子都知道那供应商是临时的,结果真信了,第二个月就断料。 ❗ 必须留缓冲!安全库存、安全时间,二选一?看物料特性。价值高的少备点,关键的先备着。

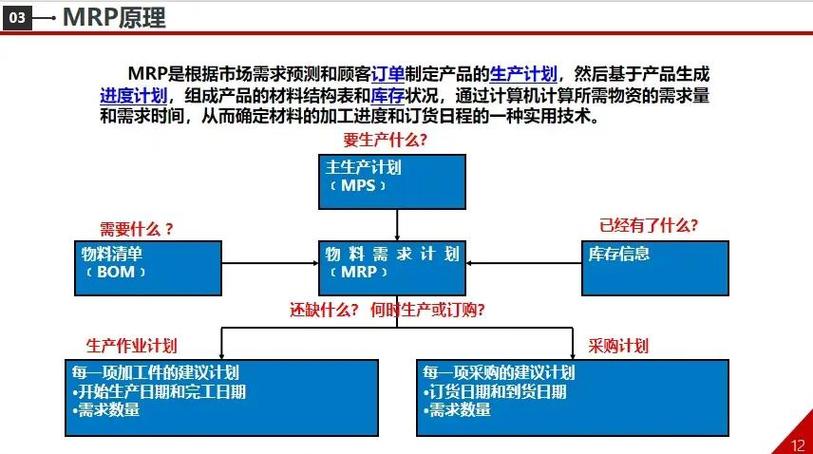

物料需求计划计算逻辑示意图 安全库存与提前期
物料需求计划计算逻辑示意图 安全库存与提前期
问:自制件和采购件的MRP计算有什么不同?怎么处理废品率? 答:采购件相对简单,就是净需求=毛需求-库存+安全库存,考虑提前期下单。自制件麻烦,因为要经过多个工序,每道工序还有废品、返工。得用离散制造的思路,把每个工序当成一个子项,倒冲时间。废品率绝不能忽略——我见过注塑厂跑MRP不设废品率,结果生产到一半不够了,临急加单,成本翻倍。

光有MRP不够,还得配上粗能力计划

很多中小企业,一上ERP就急着用MRP,却忘了能力需求计划(CRP)。结果计划下到车间,设备天天超负荷,交期一延再延。你说怪MRP不行? 💡 经验之谈:先跑粗能力计划(RCCP),验证MPS是否可行。别等MRP运算出几万条建议,才发现关键设备瓶颈卡死。这就像炒菜,食材都配齐了,发现锅不够大,搞笑。 另外,现在工业4.0喊得响,但物料需求计划(MRP)还是根基。什么数字孪生、AI预测补货,底层逻辑都是MRP换马甲。不信你去拆解APS(高级计划排程),核心还是物料与产能的平衡。 问:上了MRP后,发现计划员更累了,怎么办? 答:正常!MRP把计划员从计算中解放出来,逼他们去做更高价值的事:催货、协调异常、优化策略。如果计划员整天还盯着Excel算,那系统白上了。优化分工:系统算,人判断。让计划员把精力放在例外管理上,比如红色预警的缺料,提前干预。 最后说句扎心的——物料需求计划(MRP)用不好,八成不是软件问题,是人的问题。流程不顺、数据不准、责任不清,上什么系统都白费。别瞎花钱了,先把基础打牢,比啥都强。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:物料需求计划(MRP)真的那么神?一位老工程师的真心话 https://www.dachanpin.com/a/tg/55358.html

赞 (0)
工业网络安全:一次深夜告警后的“灵魂拷问”
上一篇 2026-06-04 16:52:43
企业资源计划(ERP):那些年我们交过的学费
下一篇 2026-06-04 17:30:43

相关推荐

  • 工业开发者社区:打破制造业创新的隐形墙

    我前两个月去佛山参加国际工业装备展,碰到几个做非标自动化的年轻开发者,蹲在展馆角落的台阶上找传感器的二次开发资料。翻了三四个原厂官网,找出来的全是给采购看的参数表,半点儿能用的开发例程、接口说明都没有。 其中一个小伙子挠头说,接了个小项目,就差这一块,现在卡了三天了,找原厂销售,销售说技术支持只给年采购百万以上的大客户,他们这种小单,自己想办法。 说实话,听…

    投稿 2026-09-16
  • CC-Link:为什么它成了汽车焊装车间的隐形王牌

    上个月跑长三角头部车企的焊装车间调研。刚进门,运维班的老周就拉着我吐槽。 前几年上新一代自动化线,选总线的时候踩了大坑。换了三种总线,都扛不住焊装车间的恶劣环境,隔三差五掉站,停一次线就是大几万损失。最后换成CC-Link IE,到现在快四年,没出过一次协议层面的通讯故障。 为什么高干扰的焊装线偏偏认CC-Link? 焊装车间是什么地方?上百台点焊枪同时作业…

    投稿 2026-08-18
  • 工业纯水制备:一线工厂踩坑总结的实用选型维护指南

    干了十几年工业水处理,见过太多厂在工业纯水制备上栽跟头。有的花了大价钱买进口设备,出水还是达不到工艺要求;有的图便宜装了小厂杂牌设备,三个月换一次滤芯,算下来三年的维护费够买一套全新的进口设备了。 为什么你的工业纯水制备总是达不到要求? 很多人一上来就扔给你一句,我要18兆欧的超纯水,给我报个最低价。连原水水质是自来水还是地下水、日产能需要多少吨、出水除了电…

    投稿 2026-09-24
  • 隐匿于都市中的静谧港湾:探寻云端酒店的温柔与精致

    穿过车水马龙的街道,拐进一条栽满香樟树的小巷,云端酒店的身影便缓缓映入眼帘。它没有夸张的霓虹招牌,也没有气势磅礴的大门,米白色的外墙搭配深棕色木质格栅,在午后阳光的照射下,泛着柔和而温暖的光泽,宛如一位低调优雅的绅士,安静地等候着每一位远道而来的客人。门前的小花园里,几株月季正热烈地绽放,粉的、红的、黄的花瓣层层叠叠,微风拂过,带着淡淡的花香,瞬间驱散了旅途…

    2025-09-10
  • 可编程逻辑控制器(PLC)在智能制造中为何仍是灵魂角色?

    先说句得罪人的话:现在满大街都在喊人工智能、边缘计算、数字孪生,搞得好像不上这些就不配叫工厂。可你去一线看看,真正守着设备稳定运转的,不还是那台灰不溜秋的PLC吗?我可没否定新技术的意思,但咱们做工业的,最忌讳的就是跟风。 说实话,我入行快二十年了,从继电器柜里拆过接触器,也写过ST语言。可编程逻辑控制器(PLC)这东西,看着笨,实则灵。它不像服务器那样娇气…

    投稿 2026-08-13

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
