记得第一次在变电站看到那架六旋翼——嗡的一声拔地而起,我愣了几秒。这玩意儿真能替代老师傅爬塔?当时心里直嘀咕。后来才发现……打脸来得太快。说实话工业无人机这几年在电网口的渗透速度,远超我这个老机械的预判。去年在西北某风光储基地,亲眼见它15分钟巡完以前两人一上午的线路,那种冲击感,啧。
但千万别以为买个飞机就能开干。坑多得能写本书。
选型是个玄学问题

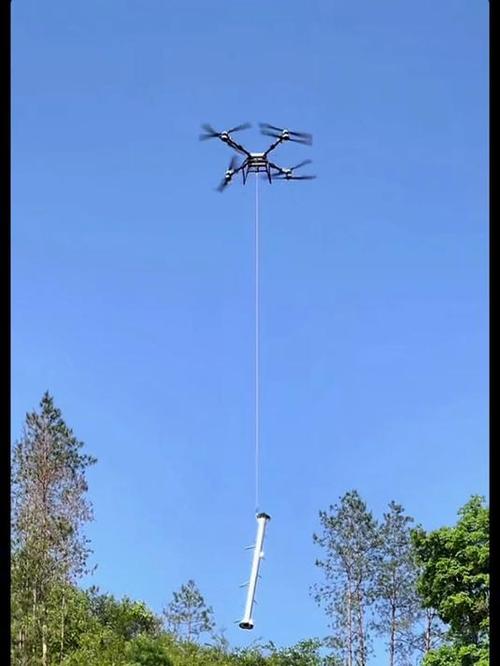

很多新入行的朋友一来就问“哪个牌子好”。这问题本身就问错了。你得先回答:巡什么?平原配网和山区特高压,那完全是两个物种。我们在云南的山地项目,初期用某款折叠便携机,图它轻。结果海拔一上2500米,动力余量直接腰斩,风稍微大点就飞成醉汉。后来咬牙换了带RTK定位的工业无人机——载重2.5公斤,挂上双光吊舱和激光雷达,七级风里姿态稳得像钉在那儿。成本翻倍,但数据能用。真的,有些钱省不了。

航电可靠性更要命。去年友商那有台机子,飞着飞着罗盘被铁塔磁场干扰,瞬间切换ATTI模式,差点撞上绝缘子串。所以现在选飞控,我们强制要求冗余IMU加磁罗盘屏蔽算法,哪怕贵30%。因为这玩意儿一旦失控,赔的不止是设备——野外炸机,找残骸都能找到你崩溃。
飞手?不,你需要的是“巡检工程师”
行业里有个误区:以为会打游戏就会飞无人机。电子竞技和工业作业隔着十个马路杀手。真正的工业无人机飞行,70%精力在任务规划,20%在应急处理,真正掰杆的时间就那么一会儿。我们在湖南的培训班,有个学员炸机后满头大汗地问电机为什么停转。后来查日志,他手动模式下直接把油门拉到底——因为紧张,以为那是上升。所以现在考核必须加上工业无人机模拟器特情演练:动力失效、丢星、链路中断……一套下来,能筛掉一半人。
但培训成本高啊。企业主常抱怨:花几万培养个飞手,没俩月跳槽了。怎么办?只能往自动化方向压。现在的航线规划软件已经可以AI识别杆塔并自动生成环绕路径,人只需盯着屏幕确认。这样一来,操作门槛从“专业飞手”降到了“能听懂告警”,招人范围宽多了。
数据后处理才是隐形战场

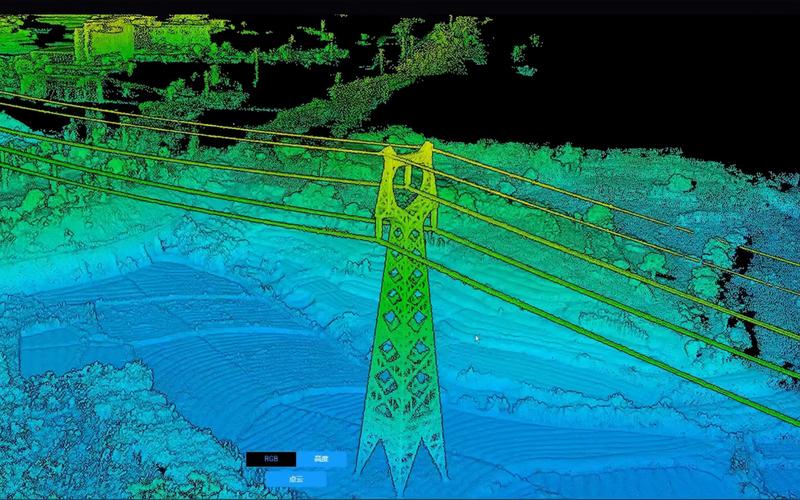

别被宣传片里炫酷的实时回传骗了。那顶多看个热闹。真正的价值在离线分析。红外热图里一个像素级的温差,可能对应接点锈蚀的早期征兆。但你要把几千张照片拼成点云,再把温度数据层层映射上去,没有优化的流程,计算机能跑到冒烟。我们用过一款开源软件,处理1200张图,工作站休眠了三次——因为某些库并行效率为零。后来直接买商业套件,虽然每年授权费肉疼,但总算能睡整觉了。

这里插一句:数据管理千万别图省事存本地。项目部硬盘坏过一次,半年积累的缺陷报告灰飞烟灭。现在强制双备份加私有云同步,血泪换来的教训。
问:工业无人机能完全替代人工攀爬巡检吗?
答:至少目前不能。去年在江西,有基塔因为雷击导致地线断股,相机角度刚好被横担挡住,飞了近距拍了三百张都没发现。最后还是老师傅爬上去一眼看到。无人机擅长广域普查,但隐蔽缺陷、螺栓松动这类,仍需要人综合判断。另外像绝缘子零值检测,靠红外根本测不准,还得上等值盐密测试或直接登塔。所以别被厂商的“全替代”忽悠,它是个倍增器,不是替代品。
问:采购工业无人机需要重点关注哪些隐性成本?
答:电池。这玩意儿是耗材!一块智能电池标称循环200次,但经常用到150次就开始报警,零下环境更是缩水严重。我们一般按每次作业损耗20元计算电池成本,一年下来能买小半架飞机。还有保险——不是三者险,是机身险。山川河谷里作业,失联、撞线风险极高,没有保险等于裸奔。推荐按设备总额的8%-10%预算给保险。维修周期也很坑,某个进口品牌换个机臂要等两周,期间只能干瞪眼,配件的本地库存必须谈进合同。
说到法规,2024年新出的无人机运行规定把工业无人机也纳入融合空域管理,超视距飞行必须通过UTMISS提交申请。以前在戈壁随便飞的日子一去不返了。对了,机场周边禁飞区电子围栏必须升级,我们有两台旧款因无法固件更新,直接被锁死,唉。
未来呢?更轻的固态电池、毫米波雷达避障、5G远程驾舱……但最让我期待的其实是集群协同。去年试点用三架工业无人机同时巡一座500kV变电站,一架做广域扫描,一架搭紫外成像查电晕,一架带机械臂清理漂浮物。效率爆炸。当然,协调算法稳定性还有待打磨,那次差点两机相撞,急得我都喊出来了——研发团队后来说是防撞策略过于保守,也算成长吧。
总之这行当,技术迭代快得让你脚不沾地。保持敬畏,扎根现场,别被参数表绑架。毕竟,真实世界的风,永远比风洞复杂。
