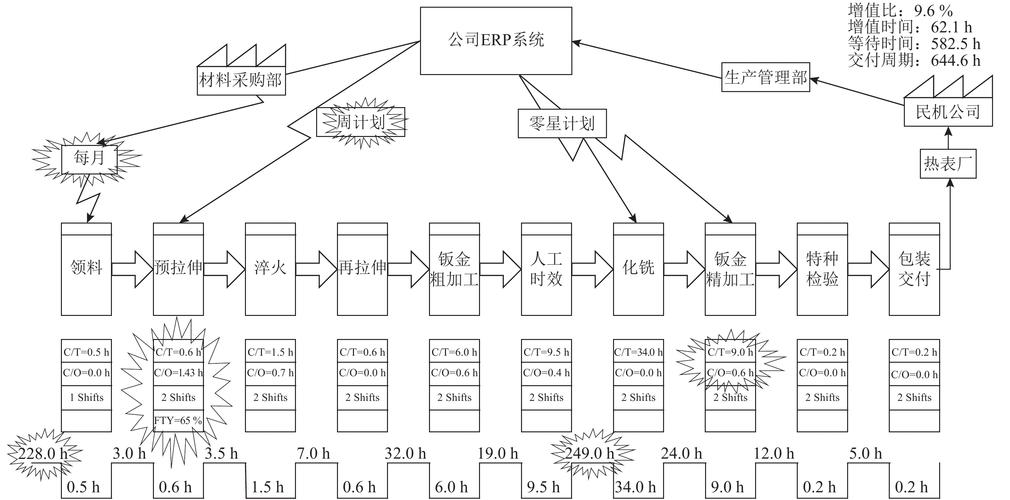

上周去一家汽配厂,生产总监老李把一叠A3纸拍在桌上,价值流图画得密密麻麻,箭头、数据框、时间线……好看!可一问改善措施,他支支吾吾。说实话,这场景我见太多了——花三天时间画图,贴在墙上落灰,然后继续被交期追着跑。问题到底出在哪?
不是价值流图(VSM)没用,是绝大多数人把它当成一次性作图作业,而不是持续改进的起点。你如果也这样,那这张图真的就是废纸。

❗ 画图之前,先搞清你画的是“照片”还是“电影”
很多人一上来就掏出Visio,照着模板拖图标。结果画出的当前状态图像一张静态照片,所有工序摆在那,但信息流、物料流的动态关系全被简化成几条直线。可价值流图的核心是流动——物料怎么动、信息怎么传、时间怎么耗。
有一次我让一个小组用铅笔先走现场,他们发现某个冲压工序前的在制品堆积了200件,但在他们的“办公室版”VSM里,这个库存点差点被忽略。为什么?因为表格上那个数字是三个月前的,而现场早已恶化。脱离现场的真实数据,VSM就是自欺欺人。画图必须从发货端倒着走,掐秒表、数箱子、问操作工——对,操作工往往知道瓶颈在哪,但从来没人问。💡
问:拍秒表和问人够吗?数据不总是准的吧?
答:当然不准!这就是为什么你要蹲点多次观察。比如你在冲压机旁站半小时,记录每件节拍,你会发现实际节拍时间波动极大,因为换模、故障、缺料……这些问题靠ERP里的标准工时根本看不见。价值流图上的数据框要填的是观察到的典型值,不是理想值。
✅ 信息流:比物料流更坑的隐形杀手

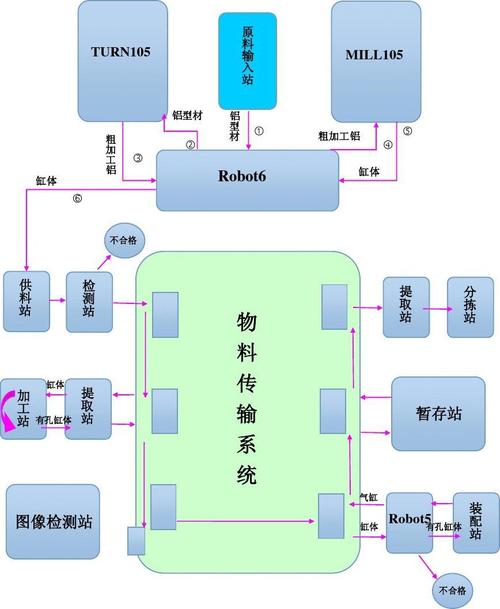

画物料流大家都熟,画信息流就露馅了。很多图上的信息流就是一根虚线箭头,旁边写“每日计划”或“看板”。但你追问一句:计划谁排?基于什么?准确率多少?现场按计划执行吗?——对方就开始挠头。
有一次我在一家电子装配厂辅导,他们的价值流图显示生产计划由ERP生成,但实际车间主任每天早上拿着U盘去拷一份Excel,手动调整后再打印给产线。信息传递延迟至少半天,车间里已经靠微信群在吼了。信息流的扭曲和延迟,才是制造周期拉长的元凶。如果你不把这些“非正式信息渠道”画进去,未来状态图设计得再完美,也是空中楼阁。

这里有个常见误区:把信息流只局限在计划和采购。实际上,质量反馈、设备状态、工艺变更通知……全是信息流。这些如果断流,产线说停就停。画VSM时用粉色便签纸标记异常信息节点,我试过,很直观。
问:那怎么开始设计未来状态图?感觉一改就动全身。
答:对,所以别贪大。我通常挑一个产品族,先瞄准三个问题:哪里过量生产?哪里等待最久?哪里信息传递最扯皮?然后用未来状态图设计一个一个的“爆炸点”,比如在某两个工序间引入拉动信号,或把生产计划从周计划改成日计划。改完就跑,别等完美方案。记住,价值流图是改善的工具,不是审批的图纸。
💡 数字化时代,VSM反而该返璞归真
现在MES、物联网数据一抓一大把,有人觉得画价值流图太原始了。我反而认为,正是因为数据泛滥,拿着纸笔走现场、用眼睛看、跟人聊,这种触感才更珍贵。去年在一家精密齿轮厂,他们上了全套数字化看板,但OEE一直在65%徘徊。后来我们画了一张物理VSM,才发现一个磨齿工序前有隐性换型等待——因为刀具准备流程没人监控,数字化系统里那十几分钟丢失在数据采集间隔里。
系统不会告诉你,操作工等刀具时偷偷玩手机——因为你只看加工时间,不看人员等待。VSM恰恰弥补了纯数字视角的盲区。❗当然,我说纸笔为主,不等于排斥数字。用平板边走边画,拍视频佐证节拍,然后快速搭一个simulation模型验证未来状态,这种混合手法是当前很有效的实践。
最后吐个槽。我见过最离谱的一张价值流图,增值时间占比标了3%,然后未来状态直接标15%——没有任何逻辑,就是觉得该翻五倍。这种为了“看起来改善”而画图,还不如不画。VSM的威力,在于它强迫你直面丑陋的现实,然后一点一点去抠那一串数字。不要怕图难看,要怕的是你装作没看见。
