去年在一家汽配厂,车间主任老李拉着我吐槽:“看板?我们有啊!墙上贴满了,但就是没见效率提升。” 我一看,那些所谓的看板全是进度表——谁今天做了多少,还剩多少。这哪是看板管理啊?这是把生产通知单当成了圣旨。
看板不是任务板,是系统的呼吸阀
很多人一上来就学丰田,搞一堆卡片,结果越搞越乱。为什么?因为他们根本没理解看板的核心——拉动。说白了,前工序只生产后工序取走的东西。这逻辑简单到令人发指,对吧?但我的天,多少工厂还在用ERP算出来的计划推着走,然后抱怨库存堆成山。❗
我记得有一次在注塑车间,操作工小王头也不抬地跟我说:“上道工序给我什么我就做什么,看板?不就是个补货信号吗。” 瞧,工人比很多经理都明白。

看板本质上是可视化的神经系统。它传递的不只是“要生产什么”,而是“什么时候该停”。可惜,这事儿没几个人愿意听。💡
数字看板 vs 物理卡片:不是升级,是两码事
最近老有人问我:“现在都工业4.0了,还用纸卡片是不是太土了?” 问得好。但答案不是非黑即白。

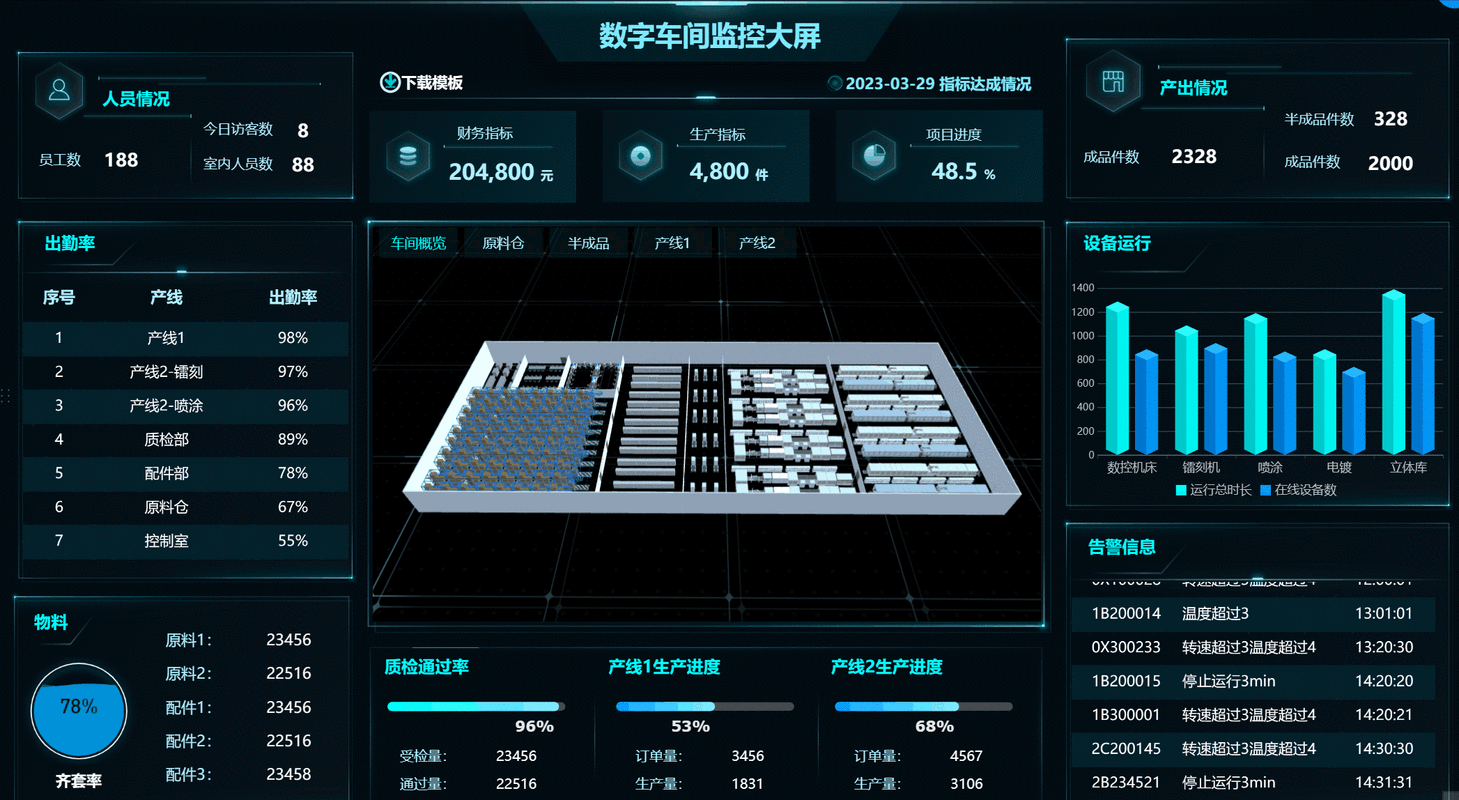

物理看板有它的倔强。一张卡片挂在那里,你绕不开,你无法点击关闭。它是一种实体的承诺。但是——注意啊——一旦你的生产节拍快起来,或者品种多到卡片能铺满一桌子,纸质系统就崩了。这时候,数字看板系统(e-Kanban)就派上用场了。但很多人把数字看板做成了大屏幕秀,实时数据刷刷刷,结果操作工根本不看,因为那只是给领导参观用的。😂
真正的电子看板必须和MES深度绑定,甚至能直接触发AGV送料。我在苏州一家电子厂见过,他们的看板系统每消耗一个物料箱,扫描条码后自动向后道发出生产指令,线边库存降低了37%——不是优化,是直接降了。

计算看板数量:一个让工程师头秃的公式

说实话,我最烦那种“万能公式”。每家企业情况都不一样。不过,有个经典的公式值得参考:

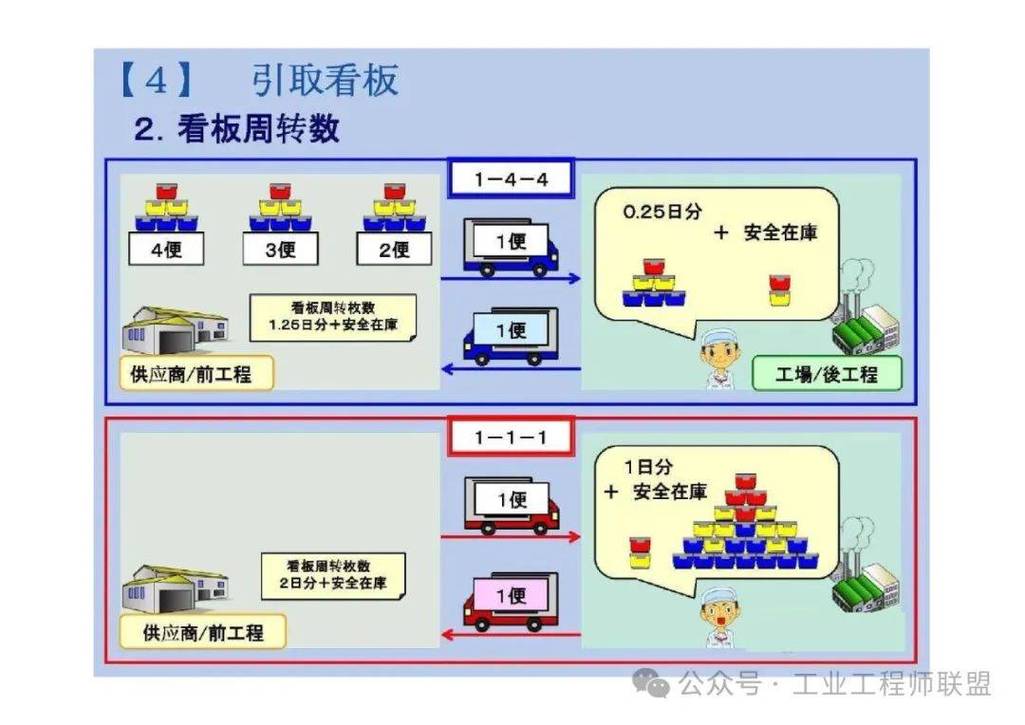

看板数量 = (日需求 × 生产周期 × 安全系数) / 容器容量
但这里面坑太多了。比如生产周期,你按理论算还是按实际算?我见过最夸张的工厂,理论周期2小时,实际上从下达看板到产品产出平均要5小时——因为总有各种插单和异常停机。于是他们机械地套公式,结果看板数量严重偏少,整天停线。❗
所以,我的建议是:先别急着上系统,花两周时间实测物料流,把不稳定因素扒出来。然后你会发现,很多问题根本不是看板的锅,是设备OEE太低、换模时间太长。
QA:你可能会遇到的真实困境
问:我们公司同时做大批量标品和小批量定制,看板能管得了吗?
答:这问题直击灵魂。大批量标品最适合经典看板,搞连续流。小批量定制嘛……我倾向于用顺序拉动,或者叫 CONWIP。但说实话,很难用一种系统完美兼顾。我的做法通常是先按产品族划分价值流,分开管控。别幻想一个系统包打天下,那是咨询公司的PPT里才有的故事。
问:电子看板系统上线后,为什么工人抵触严重?
答:人性啊!你突然让人家改变习惯,谁乐意?而且很多系统设计得反人类——界面复杂,响应慢。解决方式?让他们参与设计。我们以前做过一个项目,让操作工自己画理想的界面草图,IT去实现。最终那个系统用得特别顺,因为工人觉得那是“他们的”东西。另外,初期必须并行运行纸质和数字,给缓冲期。
为什么你的看板系统活不过三个月?

答案扎心:因为你们把它当成了项目,上线就算完。看板管理是持续改善的工具,它需要每天维护,每周调整。看板数量不是一成不变的,需求波动了,节拍变了,看板就得跟着动。很多工厂设好之后就扔那儿,一年都不改,那能不死?
还有迷信零库存的。醒醒吧,零库存是理想,现实中看板必须有缓冲库存,否则异常一来就停产。我见过最聪明的做法是:在关键工序故意多放一两个看板,作为“不稳定缓冲”,然后每个月复盘试图消灭它。这样既不断线,又有改善压力。💡
看板与ERP:不是敌人,但也别乱点鸳鸯谱

许多工厂上了ERP就以为可以扔掉看板,大错特错。ERP是推式的,看板是拉式的,它们应该分工。我的做法是:用MRP跑长周期物料的需求计划,而短周期的生产执行完全交给看板。但接口很容易出问题——ERP的数据准确性如果不够,看板的触发就全是错的。
我踩过坑:有一次因为ERP库存数据不准,导致看板发出错误指令,多生产了300件呆滞品。后来我们强制要求,看板系统的库存数据必须来自物理盘点,不能依赖ERP的账面数。这事儿说出来都是泪。😅
话说回来,看板管理这东西,说简单就是一张卡片,说复杂它是一套管理哲学。别把它当成工具——它是一面镜子,照出你产线的一切病灶。别再往墙上贴进度表了,那是自欺欺人。✅
