绘制价值流图(VSM)时,我踩过的那些坑——一个老IE的复盘

画过那么多价值流图,每次都觉得——啧,又掉进同一个坑里。

说实话,VSM这玩意儿,入门简单,画个方框箭头谁不会。但你真要画出能推动改善的图,没栽过跟头是不可能的。我干了十五年精益,光是价值流图就画废过上百张。有次给一个机加工车间做诊断,图出来一看,库存周转天数那一栏,我自己都不好意思拿出手。数据全是猜的。

为什么?因为现场的人压根没跟我说实话。他们觉得我是总部派来的“钦差大臣”,数据报高了怕被问责。你呢?你画的图是给谁看的?千万别为了图而图。💡

我们先不扯理论。就直接抛个问题出来——

问:价值流图到底该画“当前状态”还是“理想状态”?先画哪个?

答:必须先画当前状态图!而且是用脚走出来的当前状态,不是坐在会议室里拍脑袋的。我见过太多团队一上来就画未来图,那叫一个漂亮,线条笔直,流程完美,一看就是假图。真实的物料流和信息流永远比你想象的乱。✅我习惯带一把秒表,站在机床边上卡节拍时间,一站就是两个小时。操作工看我眼神都不对劲了,但只有这样拿到的数据才能用。

说到节拍时间,有个血泪教训。去年给一家注塑厂做VSM,我以为瓶颈肯定在加料环节,结果测下来,冷却时间才是最大的黑洞。产品在模腔内一待就是38秒,而且波动极大,工人时不时还被叫去补料。这段非增值时间在流程图上只是个数字,在现实里就是钱。你想想,一台300吨的机器每停摆一分钟,成本是多少?

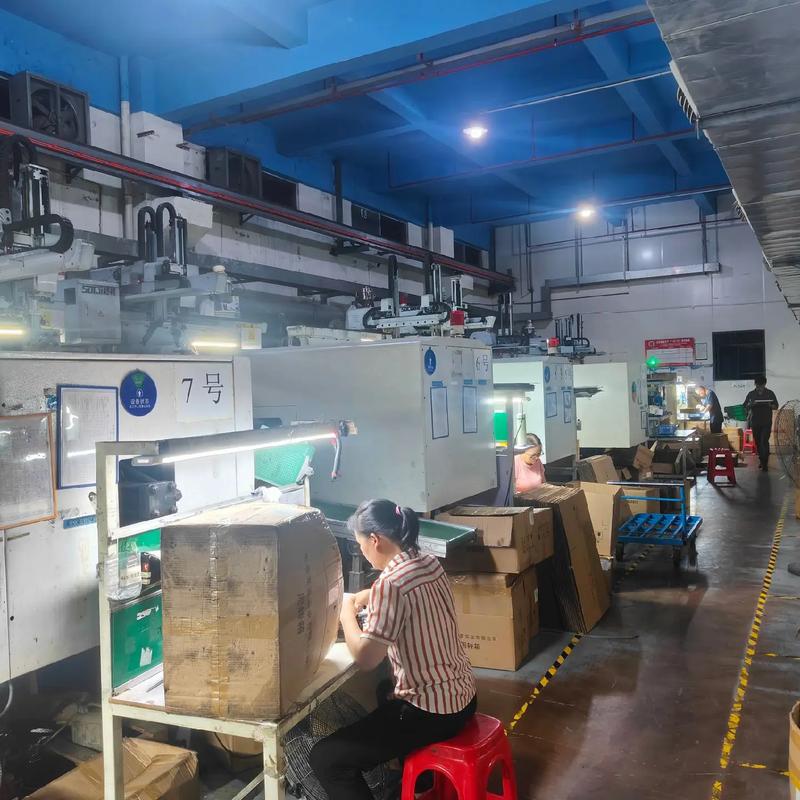

价值流图注塑厂现场秒表测时实拍
价值流图注塑厂现场秒表测时实拍

所以,别迷信经验。老老实实拿数据说话。

但问题又来了。数据拿到了,画图的时候,那条红线——增值时间线——你打算怎么画?

增值时间线:别让造假毁了你的VSM

很多教科书式的VSM,增值时间线画得跟心电图似的,一长串等待时间夹杂一小段增值。看起来震撼,可往往经不起推敲。我见过有的图把检验都算进增值,Excuse me?客户愿意为检验付钱吗?

更隐蔽的误区在信息流。从生产计划到车间调度,那根带着停顿标记的信息线,我们总是画得很随意。其实,信息传递的延迟比物料停滞更致命。有一次我发现,计划部的排产单要经过邮件、微信、口头三重传递才到班组,中间至少耽搁半天。画在图上就是个曲折的箭头,旁边手写了个“1500分钟”——这数字背后是十次追加订单的交期延误。

❗这里我想强调一句:VSM里的每一个库存三角形,都必须有出处。我见过最离谱的图,在库位数量上随手标个“约200件”,后来一盘点,实际有430件。然后推导出来的前置期全错。前置期错了,安全库存设定跟着错,整个改善方向就偏了。南辕北辙啊。

那怎么办?给你一个非常实操的建议——画图时,强迫自己把所有数据框填满,哪怕暂时空白也好,留个问号,不要编。然后拿着这张残缺的图去车间,找人问。这时候,一线工人的话比任何ERP系统都准。

问:价值流图里那么多数据,哪个最容易被忽略但又特别重要?

答:换模时间,绝对的。很多人只盯节拍和停机,忘了快速换模带来的柔性提升。我辅导过一个钣金厂,他们的冲压工序换模要45分钟,但这个数据从来没出现在VSM上,因为“一直就这样”。等我们把SMED快速换模改进后,换模缩短到12分钟,整条价值流的尾端拉动才真正跑通。所以,下次画图,记得把换模时间单独列为一行,标上红黄色。

还有——首次通过率,这玩意儿直接决定你画的物料流是不是虚胖。不良品返工、报废不去算,VSM就是个理想国。哎,说起来都是泪。

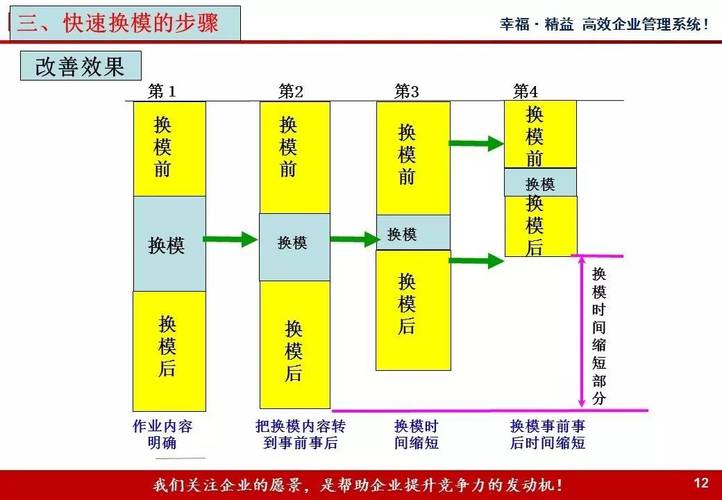

价值流图换模时间改善前后对比
价值流图换模时间改善前后对比

从图到改善:别让VSM变成墙上的装饰品

从图到改善:别让VSM变成墙上的装饰品
从图到改善:别让VSM变成墙上的装饰品

图终于画完了,挂上墙,领导来参观,指指点点一番——然后呢?放进文件夹吃灰。是不是这样?

我早年就这么干过,一次花了两个月做的价值流分析,汇报完就再也没看过。后来那家工厂的在制品库存比改善前还高了20%。打脸打得生疼。所以我现在画完当前图,第二步不是画未来图,而是——用红笔圈出三个最痛的点,只三个。贪多嚼不烂。然后逼着自己写行动计划,责任人、日期、预期效果,全部钉在图上。

比如有一次,我圈的点是:①下料工序与拉伸工序之间堆了5天的活;②计划部发布的日计划执行率只有40%;③质检反馈周期长达8小时。针对第一个点,我们搞了单元化布局;第二个点,引入安灯和小时进度追踪;第三个点,把QC位置直接挪到产线。三个月后,再画一次VSM,制造周期从22天砍到9天。那种爽感,啧,没法说。

❗这里有个残酷真相:价值流图改善最难的不是技术,是人。你要让生产经理承认自己的调度有问题,让质量主管接受检验可以简化——这比画图难十倍。但这就是精益的核心,对吧?暴露问题,然后共同解决。别指望靠一张图就能改变文化,VSM只是触发器,真正的改善还得靠一次又一次的沟通,甚至争吵。

数字化下的VSM:工具变了,灵魂没变

数字化下的VSM:工具变了,灵魂没变
数字化下的VSM:工具变了,灵魂没变

最近几年,很多工厂喊着数字化,觉得用软件画VSM就高级了。其实,用粉笔在地上画又怎么样?关键是流动的思想。不过话说回来,实时数据采集确实能让VSM活起来。我们车间现在用MES直接拉产出节拍和排队时间,图上的数字每天更新,不用再等一年一度的“大测绘”。但即便如此,我还是会定期去现场走线,因为屏幕上的数字不会告诉你,为什么今天这条线的WIP特别多——可能只是因为新来了个临时工。

那会不会以后AI自动生成VSM呢?呃,也许吧,但我觉得价值流图最本质的是端到端的视野和跨职能的共识。软件画得出漂亮的流向,画不出车间主任的欲言又止,画不出改善后的笑脸。所以,别太迷信工具。

最后再分享一个小习惯:画完VSM,一定要在图的底部写一行小字——“本图由XX团队于XX月XX日基于实地观测绘制,关键假设如下……” ,标上负责人。这既是对事实的尊重,也是逼着自己较真。

行了,啰嗦这么多。说到底,价值流图就一个道理:走出现场,带着秒表和质疑,然后残忍地撕掉那些漂亮的外衣。你手上那张图,是不是该重画了?

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:绘制价值流图(VSM)时,我踩过的那些坑——一个老IE的复盘 https://www.dachanpin.com/a/tg/61860.html

赞 (0)
标准作业程序(SOP):为什么它总让你不爽,却又非它不可?
上一篇 2026-06-24 00:47:08
设备综合效率(OEE):为什么你的数据总是说谎?
下一篇 2026-06-24 01:24:56

相关推荐

  • 精益六西格玛:中小制造企业降本增效的落地方坑指南

    见过太多制造工厂栽在精益六西格玛上了。老板拍板,花几十万请咨询,三个月后咨询师走了,一切回到原样。钱花了,水漂打了。 说实话,现在网上讲的太多都是给大企业看的,动不动就黑带团队,动辄百万级项目,没人说咱们中小制造企业该怎么落地。我接触过的东莞、宁波的工厂老板,十个有八个问过我同一个问题:我们规模不大,没人没预算,能搞精益六西格玛吗? 别搞混:精益和六西格玛到…

    投稿 2026-09-02
  • 工业防静电措施实操指南:别再把实验室参数直接抄到量产线

    上个月跑长三角的3家PCB厂,有两家刚花了二十多万上的防静电系统,上线三个月还是抓不住静电击穿的批量报废——问题出在哪?不是参数不对,是从一开始就把实验室那套防静电逻辑,原封不动搬到了有焊烟、有粉尘、有设备电磁干扰的量产车间。 太亏了。 先搞懂:你的车间到底怕多大的静电? 很多人一提工业防静电措施,上来就采购防静电手环、接地垫、离子风棚,根本没先盘自己工序的…

    投稿 2026-10-20
  • 时间敏感网络(TSN):别被那些宣传PPT忽悠了,工厂里的真实坑与路

    最近有个做汽车装配线的朋友在群里大倒苦水——他们的伺服同步控制一直抖得跟帕金森似的,换了无数方案,线缆、交换机、协议……轮番砸钱,最后还是那副鬼样子。我问了一句:“试过TSN没?” 他回了个白眼emoji,说:“那玩意儿不就是EtherCAT的换皮吗?” 好吧,又是一个被营销话术带偏的。 说实话,时间敏感网络(TSN) 还真不是另一种工业以太网协议。它压根儿…

    投稿 2026-07-31
  • 产品生命周期管理(PLM):从图纸到报废,我踩过的坑和捡到的宝

    产品生命周期管理(PLM)——说真的,这个名词我十年前听到就想吐。那时我还在车间画图,觉得这就是IT部门搞的又一个烧钱玩意儿。直到那次,我们的新产品因为一个设计变更,报废了整整一批零件…损失的钱,够我干一辈子了!从那以后,我成了PLM的死忠粉。对,这玩意儿救过我的项目,不止一次。 现在一提到PLM,很多人脑子里蹦出来的还是“文档管理”或者“BOM…

    2026-06-04
  • 状态监测(CMS):从“救火”到“治未病”的工业革命

    你知道吗?工厂里最怕的不是机器出故障,而是你不知道它什么时候出故障。一台关键的泵突然罢工,整条线停下来,每小时的损失可能以百万计。这就是为什么状态监测(CMS)这几年突然火得一塌糊涂——不是因为它新,而是因为终于用得起、用得好了。 等等,CMS是什么?简单说,就是给机器做“健康手环”,实时盯着振动、温度、油液这些指标,发现不对劲立刻告警。但你要是以为它只是报…

    2026-06-09

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
