物料需求计划(MRP):被误解的困局与破局之道

说实话,干了二十年制造,提到物料需求计划(MRP),我第一反应还是——头疼。

不是头疼它没用,而是头疼太多人把它用废了。

上世纪九十年代我进厂,第一次接触MRPⅡ,感觉像拿到了屠龙刀。结果呢?一刀下去,砍出来的全是烂账。BOM不准,提前期瞎填,库存缓存塞满……最后全怪系统不好。那会儿我气得拍桌子,差点把键盘砸了。

直到现在,很多同行还在犯同样的错。尤其是上了ERP就以为万事大吉,MRP一跑就下单,买回来一堆呆滞料。有意思吗?真没意思。

所以今天就想掏心窝子聊聊,MRP到底怎么救场。

一、MRP不是黑箱,是面照妖镜

很多人——包括十年前的我——把MRP当成一个自动化的计算器:输入订单、物料清单、库存,输出采购计划、生产计划。啪,点个按钮,万物生长。醒醒吧,哪有这么好的事。

MRP的核心其实就三个东西:什么(BOM)、多少(数量)、什么时候(时间)。但这里面每个变量都藏着魔鬼。举个例子,BOM里一个螺丝的用量是4颗,可装配线上实际要用5颗——因为总有一颗掉地上找不着!这种损耗率不录入,你的物料需求计划能准才怪。更别提提前期了,供应商说7天到货,你得按14天算,还得加物流波动。这些经验数据没人维护,MRP就是个摆设。

我主张一个偏激的看法:MRP系统跑出来的结果,不该直接拿来执行,得先被怀疑一遍。 就像你女朋友突然说“我没事”,你真信?得琢磨背后的真实含义。

有一次,我们一个钣金件的计划订单量突增200%,计划员想都没想就释放了。幸好我瞄了一眼——原来是销售订单重复录入!这种垃圾数据进去,傻瓜数据出来,怪谁?怪MRP?它只是如实反映而已。所以别把MRP当替罪羊,它是一面照妖镜,照出你基础管理的所有毛病。

制造业MRP系统物料供需不平衡数据看板
制造业MRP系统物料供需不平衡数据看板

二、那些年我们跳过的坑

二、那些年我们跳过的坑
二、那些年我们跳过的坑

坑1:静态安全库存。很多人喜欢设个固定的安全库存,比如A类物料设100。结果淡季压库存,旺季又不够。为什么不能动态调整?用历史消耗的变异系数啊,哪怕简单按季度review也行。靠,一个数字管一年,这不是懒政是什么?

坑2:无节制地合并需求。有些企业为了批量经济,硬把三周的需求合在一批采购。是,单价降了,但库存持有成本、呆滞风险直接上天。MRP的基本原则是“独立需求”和“相关需求”要分开处理,可很多人根本没这个意识。

坑3:忽视产能约束。经典的MRP是无限产能的——这简直是原罪!你让一个不切实际的计划去驱动采购和生产,当然处处撞墙。后来有了APS(高级计划排程),但养得起APS的厂子有几个?小厂怎么办?靠人脑啊!计划员每周对着设备负荷图和MRP结果手动调整,这活儿苦,但不得不做。

说到这里带点情绪——现在一推工业4.0,很多人就鼓吹“干掉计划员”。可笑!没有懂业务的人去干预,再智能的系统也是废物。我见过太多自动化悲剧:系统说买啥就买啥,结果买来一堆非标件,因为客户订单变更了没人及时更新BOM。❗ 人的判断,始终是最后一关。

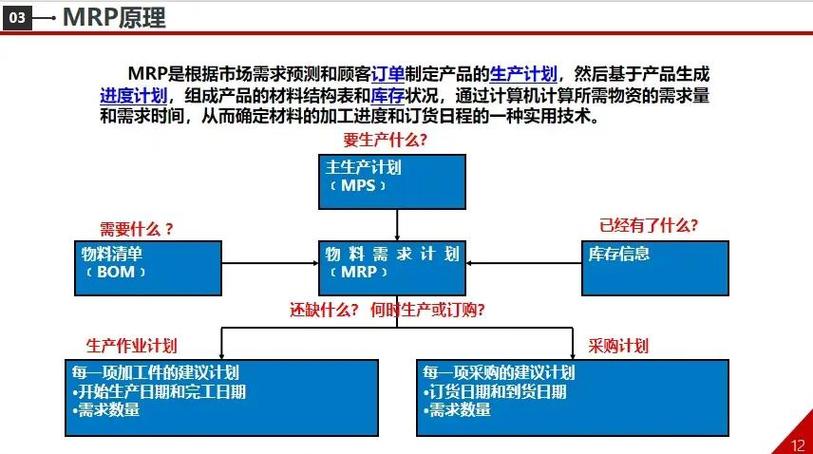

三、让MRP活起来的几个狠招

三、让MRP活起来的几个狠招
三、让MRP活起来的几个狠招

既然坑多,怎么爬出来?我自己摸索了几条路,不一定全对,但至少在我那七八个工厂验证过。

一是死磕数据颗粒度。 提前期不要用固定值,分“正常”、“紧急”、“超紧急”三档,甚至和供应商共享实时产能。我们一个注塑供应商,自己搞了个小程序,每天更新交期——这叫协作。BOM层级也得优化,别图省事只设一层,该展就展。

二是推行“计划冻结期”。这是铁律。三天内的生产计划锁死,谁改谁签字走流程。否则销售一句“客户催”,就能把整个车间搞瘫痪。别看这招简单,它背后是优先级管理的血泪教训。

三是MRP与MES握手。现在很多系统能实时回传工单进度,这样净需求计算就能动态刷新。比如装配线提前完工,系统立刻释放下一批物料——别小看这点,库存周转率能提升十几个点。

说到这,我知道你一定想插嘴问:

问:小厂没那么多IT投入,怎么办?
答:Excel!别笑。方法土,但管用。我见过一个二十人的钣金厂,用Excel做MRP跑料,只要逻辑对,比上大型ERP还灵活。关键是人得懂。老板自己得每天盯着生产进度和缺料表。如果连Excel函数都不愿学,那也别谈什么物料需求计划了,回家睡大觉吧。

问:怎么应对需求剧烈波动?
答:这年头,波动才是常态。我们搞了一个“弹性BOM”的概念,即设置替代物料和替代工艺路线。当主料短缺时,MRP自动触发替代方案的建议,由人工确认。当然,这要求你事先维护好替代关系——💡 日常功夫在平时。另外,引入概率预测模型,哪怕是简单的指数平滑法,也比拍脑袋强。

四、未来的MRP:不再是计划,而是博弈

四、未来的MRP:不再是计划,而是博弈
四、未来的MRP:不再是计划,而是博弈

我最近看到一些新趋势,颠覆了我对传统MRP的认知。例如基于AI的动态安全库存优化,系统可以根据天气、社交媒体舆情(比如网红突然带火某产品)来调整参数。这已经不是计算了,是预测+博弈。还有个词叫“Demand Driven MRP”(DDMRP),它引入缓冲区的概念,把推拉结合点放在关键物料上,有效应对牛鞭效应。

但无论怎么变,核心还是人。你得先理解,物料需求计划不是技术问题,是管理问题。系统可以帮你算,但决定“该不该买”、“买多少”、“何时买”的,永远是那个懂工艺、懂交付、懂供应商的人。

就像我常对团队说的:别把MRP当成神,它就是个算盘珠子,拨一下动一下。真正的智慧,在你拨珠子的那只手上。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:物料需求计划(MRP):被误解的困局与破局之道 https://www.dachanpin.com/a/tg/63035.html

赞 (0)
工业网络安全:从一次误操作到整个产线停摆,我们到底在保卫什么?
上一篇 2026-06-26 12:22:00
物料需求计划(MRP):被误解的困局与破局之道
下一篇 2026-06-26 12:46:14

相关推荐

  • 让每颗星星都有自己的光亮 —— 素质教育里的温暖成长路

    傍晚时分,小区花园里总能看到一群孩子追跑打闹的身影。其中有个叫小宇的男孩,以前总躲在角落,手里攥着皱巴巴的作业本,眼神里满是怯懦。可现在的他,会主动带着小伙伴玩垃圾分类的小游戏,还会用捡来的树叶拼出栩栩如生的小动物,脸上的笑容像春日里的阳光,亮得让人移不开眼。这一切的改变,都源于学校里那堂看似普通的 “自然探索课”—— 没有标准答案的束缚,没有分数排名的压力…

    2025-09-13
  • 锅碗瓢盆里的烟火情书

    厨房窗台上的薄荷又冒出新芽,沾着清晨的露水晃悠悠垂下来。我握着瓷柄木铲在锅里搅着蛋液,金黄的液体遇热泛起细密泡沫,混着葱花的香气往鼻尖钻。这种踏实的香气总让我想起外婆的灶台,想起那些被食物填满的温柔时光。 小时候最盼外婆蒸糖三角,她总把面团揉得光溜溜的,像捧着团白云。豆沙馅要选当年的新红豆,加冰糖熬得沙沙的,咬开时烫得直咧嘴,却舍不得松口。现在自己学着做,面…

    2025-09-22
  • PCBA 打样避坑指南:那些年工程师踩过的 “电子地雷”

    PCBA 打样这事儿,说穿了就是电子圈的 “试婚”—— 花小钱验真身,免得批量生产时喜提十万块废品。不少刚入行的工程师总把它想得太简单,觉得画好 PCB 图丢给工厂,坐着等样品就行,殊不知这中间藏着能让老鸟都挠头的暗礁。前阵子隔壁工位的小张就栽了跟头,打样回来的板子焊盘全是歪的,对着图纸比对半天,才发现是自己标错了封装尺寸,最后只能捏着鼻子再掏一遍加急费。 …

    2025-09-23
  • 国内制造业落地计算机辅助工程(CAE):别拿它当画图后的补锅工具

    很多制造工程师提起计算机辅助工程(CAE),第一反应是什么?是图纸画完之后,被逼着走的流程。是项目出问题的时候,第一个背锅的环节。是花了大几百万买的国外软件,锁在服务器里一年用不了十次。 这完全用错了地方。 为什么九成国内制造企业用不对计算机辅助工程(CAE) 我跑过不下几十家大小工厂,见过最常见的操作就是:设计部门把CAD图画完,丢给CAE分析师,说“帮我…

    投稿 2026-10-03
  • 机械加工(切削)实战:被参数坑过的那些年

    上礼拜调试新活儿,一根45钢轴,粗糙度要求Ra0.8,我按老经验给转速1200,进给0.15,结果车出来跟狗啃的一样。说实话,当时真想骂街。后来发现——刀尖圆弧半径选大了,0.8的圆弧,精车根本不行,换0.4立马光滑。这事儿让我又一次觉得,切削参数这东西,纸上谈兵太容易,真干起来全是坑。对吧? 咱们干机械加工(切削)的,谁没被参数折磨过?有时候明明程序、刀具…

    投稿 2026-07-19

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
