那天老张跑进办公室,满头大汗:‘产线又堵了!’我抬头看他——这已经是本月第三次了。他没说具体位置,但闭着眼都能猜到,又是装配段卡壳。说实话,搞生产这么多年,很多人根本没搞明白约束理论(TOC)到底在说什么。不是他们不聪明,是习惯性头疼医头。
我入行时也是。一看到在制品堆积,第一反应就是加人、加班、加设备。结果呢?——堆得更凶了。因为瓶颈之前的东西,压再多也是白搭。Eli Goldratt 那老头儿几十年前就讲透了:任何一个系统,至少有一个约束。
识别瓶颈,别瞎忙
⚙️ 怎么找瓶颈?✅ 最笨也最准的一招:去车间走一圈。看哪个工序前面堆着最多半成品,后边嗷嗷待哺等料。别信ERP里的理论产能数字,那些数据干净得不像真的。❗有一次我在一家注塑厂,系统显示某台机日产2000件,实际观测——换模要两小时,预热半小时,故障率还高,有效产出不到1200件。系统根本没把换模当成约束。
但光看库存还不够。💡 你要注意节奏。如果上游工序拼命干,下游消化不掉,这就是瓶颈在信号。有时候约束是隐性的,比方说订单评审流程太慢,市场响应滞后。约束理论(TOC)的核心就是:永远聚焦最弱那环。可人们偏偏喜欢在非瓶颈上秀肌肉。

DBR:鼓点、绳子和缓冲的那些事儿
一说TOC就不能不提DBR——Drum-Buffer-Rope。鼓点,就是瓶颈工序的节拍。所有其他环节都得跟着鼓点走,不能快也不能慢。说起来简单,落地时简直反人性。因为让非瓶颈工序放慢,工人会闲下来,主管脸上挂不住。我跟一个车间主任吵架差点拍桌子,他说:‘我的人凭什么闲着?’我说:‘你忙得越快,垃圾堆得越多。’

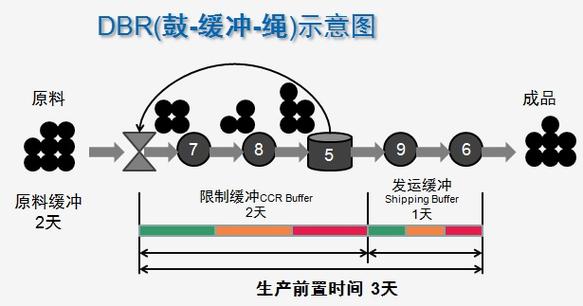

绳子是什么?控制投料的。从瓶颈往上游传递信息,别让物料一股脑灌进去。缓冲呢?就是在瓶颈前留一点库存保护,确保它永远不饿着。💡 记住,缓冲不是越多越好,得根据波动调。我们搞过一套简单的目视化看板,瓶颈前设置红黄绿三区,缓冲堆到黄线预警,红线停投。就这仨颜色,比任何MES系统见效都快。
哦对了,还有个缓冲管理的坑:很多人把时间缓冲和库存缓冲混为一谈。交期紧急你就放大库存缓冲?那是找死。TOC讲究的是精确计算缓冲渗透,追踪订单进度。错了就要复盘,不然永远在救火。

从理论到落地:QA问答

有些问题在培训时经常被问到,干脆写下来:
问:小批量多品种的工厂怎么用TOC?瓶颈跳来跳去,没法固定啊。
答:谁说瓶颈非得固定?约束本来就是动态的。对于变种混流生产,你得把产能约束资源(CCR)识别出来——就是那些在不同产品切换时最容易卡变的设备。然后按产品族做DBR排程,利用缓冲消耗监控优先级。我们厂用了一种简化版的S-DBR(简化鼓-缓冲-绳),只对CCR排计划,其他工序一律推式,但严格控投料。效果?在制品降了40%,交期准了。别被花哨软件骗了,写写画画也能干。
问:管理层不重视TOC,光喊口号,怎么破?
答:这太常见了!——我一般用钱说话。拿一个订单,从头到尾跟一遍,算算有效产出会计。TOC的T、I、OE(有效产出、投资、运营费用)是照妖镜。跟老板说:你拼命降本,可成品库堆着三百万卖不出去,那叫降本吗?那是往河里扔钱。所以,先做一个小范围试点,用数据扇醒他们。💡 数据最好来自财务部,免得车间背锅。
一点儿实操唠叨

我见过太多企业,把约束理论(TOC)当成一次性项目。搞完‘瓶颈突破’就庆功,然后回老样子。约束会漂移,你的聚焦五步骤得是日常动作:识别、挖尽、迁就、松绑、回头。循环往复。✅ 挖尽最容易被忽略——瓶颈上的每一分钟浪费,都是整个系统的损失。哪怕只提升5%,都比你给非瓶颈加十个点有效。
还有,别和精益生产打架。有人非此即彼,幼稚。TOC管全局节奏,精益管局部浪费,互补。我们就把快速换模(SMED)用在了压铸瓶颈上,换模从45分钟砍到18分钟。这算TOC还是精益?管它呢,好用就行。
最后啰嗦一句:聚焦!别企图面面俱到。你同时追五只兔子,一只也逮不着。先找到那条最细的链条,锤它——就这么简单,也这么难。
