说实话,搞了二十年制造业,最烦听人说‘MRP嘛,不就是算算库存吗?’——错!大错特错。这玩意儿要是真那么简单,当年IBM那帮人何必写几百页的算法文档? MRP,其实是一个被太多人误解的家伙。
MRP:一个被神化又被妖魔化的工具
我刚入行那会儿,在一家汽车零部件厂做计划员。老板花大价钱上了一套MRP系统,顾问把BOM表、提前期什么的录进去,跑出来一堆计划订单。结果呢?车间天天喊缺料,仓库又说没地方放。生产副总气得拍桌子:‘这破系统!还不如我脑子好使。’ 但仔细一查——物料编码重复、安全库存拍脑袋定的、采购提前期还是三年前的…… MRP背了黑锅。它其实只是个逻辑严密的计算引擎,输入的是垃圾,出来的自然是垃圾。对吧?
不过话说回来,MRP的核心思想一点都不复杂。它就是回答了制造业一个根本问题:‘为了在某个时间产出一定数量的最终产品,我们需要在什么时候、准备多少原材料和零部件?’ 这个‘什么时候’太关键了。传统的库存订购点法完全不管需求之间的关联,买了一大堆暂时不用的东西,占着资金还占地方。而MRP把产品结构拆开,顺着时间轴反向推算,这种‘时间分阶段’的逻辑在六七十年代简直是降维打击。

核心:不是算库存,是算时间与依赖性

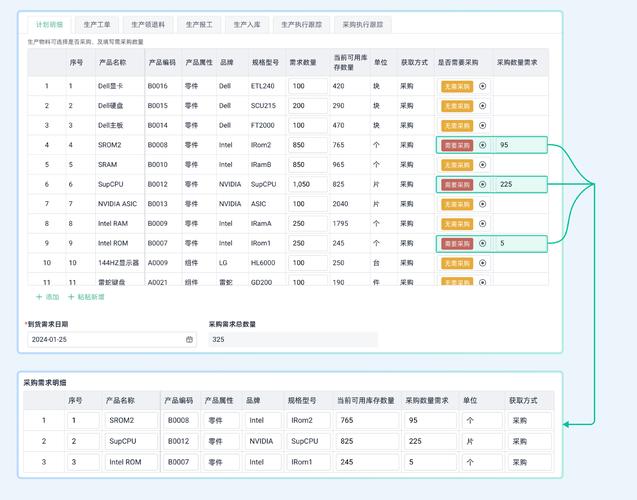

很多人把MRP当成‘库存计算器’,这是最要命的误解。它真正的魔力在于处理相关需求。什么叫相关需求?比如你要组装一辆自行车,需要两个轮子。轮子就是相关需求,因为它的需求数量直接由自行车的生产计划决定。而独立需求呢?像自行车的售后维修备件,那得靠预测。MRP把BOM(物料清单)一层层展开,从最终产品到毛坯、原材料,每一个物料都赋予了时间坐标——什么时候该下单、什么时候该到货。这中间牵扯到提前期的叠加、在途库存的扣减、最小起订量的调整,不是小学生算数。有一次我核对一个机加工车间的计划,发现系统建议采购一笔昂贵合金钢的时间,居然比实际需要早了整整四周!原因只是一个新来的工程师把外协热处理的时间多填了一倍。喏,这就是人性的疏忽,系统可不会自动纠正。
扯远一点,MRP的逻辑还有个隐藏的前提:能力无限。也就是说,假设设备、人员、资金都能随时满足。可现实中怎么可能?于是后来发展出闭环MRP,再进化到MRP II(制造资源计划),把产能、财务都拉进来。现在的ERP早就是个大杂烩了,但MRP始终是心脏。没有这颗心脏的跳动,财务的应收应付、车间的派工单就成了无源之水。
问:我们公司推行精益生产,用了看板拉动,还需要MRP吗?感觉有点冲突。
答:好问题!不少人觉得看板(Kanban)和MRP水火不容,一个推式一个拉式。但实际工厂里,极少有纯推或纯拉的环境。对于品种少、批量大、需求稳定的产品,看板确实简洁高效。可要是碰上小批量、多品种、订单波动大,MRP的计划能力就不可或缺。我见过一家做定制装备的企业,把两者结合得特好:长交期、价值高的物料用MRP做中长期计划,通用件、标准件用看板做补货。这就像开手动挡车——MRP是导航规划路线,看板是油门离合控制速度,缺哪个都别扭。所以不是二选一,是在不同层级上互补。
真实施在车间里的那些“车祸现场”
让MRP真正跑起来,那才叫一堆坑。数据不准是第一大杀手。我见过一家电子厂,BOM里一个电阻的用量录错了,差了两个零,结果MRP跑出来物料需求整整差了十万只!采购一看报表傻眼,打电话追着计划员骂。还有动态库存的问题:车间里已领料但未完工的、质检扣留的、委外未回的……这些在途量如果没及时回传系统,MRP就会基于虚假的库存水平计算,恶性循环。这就是为什么很多企业上MES(制造执行系统),为的就是把现场数据实时喂给MRP。
另一个容易被忽略的坑是提前期的动态性。大多数企业用固定提前期,可是车间拥堵、供应商掉链子时,提前期会剧烈波动。有次我们那家厂,一款关键铸件的采购提前期突然从4周变成了8周,因为供应商环保审查停产。可MRP里没改,结果生产计划排得咔咔的,一到物料进厂那天,全部落空。那个月的加班费,老板签得手抖。

说到这里,可能有人会问:那为什么不一步到位上AI预测?哎,别忘了,AI是要吃数据的。连BOM和库存都搞不准,AI只会把错误放大十倍。根基不打牢,谈什么空中楼阁。
问:我们是家100人的小机械厂,有必要上MRP吗?会不会太贵、太复杂?
答:完全看你的痛苦程度。如果现在靠Excel加打电话还能应付,那暂时别折腾,把基础数据弄干净再说。但如果你经常因为缺一个螺钉而停线,或者仓库里堆着小山似的呆滞料——那就可以试试一些轻量化的云MRP工具,月费几百块的那种。关键是从简单的BOM和计划排程开始,别一上来就想集成所有模块。小企业的优势是转身快,用不着像大公司那样请咨询公司搞半年。找一两个明白人,把工艺路线和物料清单理清,把提前期用秒表卡准,效果立竿见影。成本不算高,但省下的资金占用和急单罚款很快就能回本。记住,工具是给人用的,不是让人变成工具的奴隶。
别把MRP当古董,它在智能制造里复活了

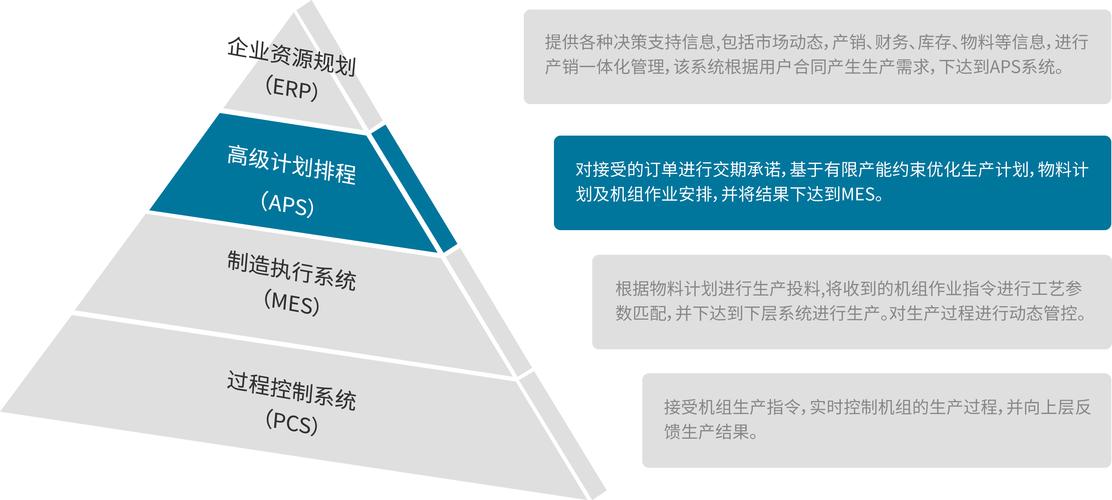

这几年工业4.0喊得震天响,很多人觉得MRP这种老古董该退休了。大错特错!恰恰相反,MRP变成了连接物理世界和数字世界的枢纽。当传感器实时传回设备状态、质检数据、物流位置时,传统的MRP算法就能动态调整计划。比如一条生产线突然故障,系统立刻重新计算下游物料需求,把优先级调给其他订单。这就是所谓的‘高级计划与排程’(APS),本质还是MRP的基因,只是加了优化引擎和实时反馈。我参观过一家灯塔工厂,他们的MRP每15分钟跑一次净改变计算,采购订单自动触发,连审批都是智能合约。那场景——说实话,让我这个老家伙有点恍惚,当年我拿着打印出来的计划单去车间对料的日子,真的过去了。
当然,技术再炫,也别忘了人的判断。MRP可以告诉你明天需要1000个螺丝,但没法告诉你供应商昨晚起了大火。那个打电话确认的直觉,那个看着天气预报决定提前备料的小心机,才是计划员真正的价值。系统是锤子,人是拿锤子的人。
最后多说一句:千万别把MRP当成一个项目,上完就完了。它更像是一种企业习惯,需要持续打磨。数据精度、流程纪律、跨部门协作——这些东西没完没了。但一旦它真正流淌在工厂的血液里,你会发现,那种‘一切尽在掌握’的感觉,还真挺踏实的。
