干了二十年制造,最烦的就是换模。简直是一场噩梦。机台一停,所有人都围着转,叉车进进出出,扳手叮叮当当,时间一分一秒地流走——全是钱啊。但有一次去丰田系工厂参观,他们换模只用了9分钟,同样的冲压线,我们却要90分钟。我当时就惊了。🤯 说实话,那种震撼,不亚于第一次看到iPhone。
后来才明白,这就是SMED的威力。单分钟换模,不是神话。是方法论,是细节的死磕。
传统换模的泥潭:时间都去哪儿了?
先来看个典型场景。一台800吨冲压机,要换模具。操作工先停机,然后找工具——发现液压扳手不见了。等。找到了,松螺栓慢吞吞。模具吊出来,新模具吊进去,对中靠眼睛瞄,反复调整。螺栓又拧了半天。调试首件,尺寸差0.2毫米,再敲再试。终于合格,一看表,两小时过去了。💸 这过程中,80%的动作是不增值的。找工具、等待、反复调整……全是浪费。
更可气的是,很多工厂把这当成常态。“换模嘛,当然慢了。” 可我们算过,一台2000吨压机,停机一分钟的成本差不多200块。90分钟就是1万8。一天换两次,一个月就是……我不敢算了。😱

为什么降不下来?因为内部作业和外部作业混在一起。什么是内部作业?就是必须停机才能做的——比如拆装模具。外部作业呢?可以在机器运行时准备——比如预热模具、准备工具。可现实呢?机器停了才去找螺丝,去拿工具,去叫吊车。乱成一锅粥。
问:为什么很多工厂推行SMED失败?
答:我见过太多半途而废的案例。主因就三个:一是领导不重视,只看结果不给资源;二是团队没耐心,试几次没成效就放弃;三是误以为SMED只是技术活——其实它更是一场文化变革。要全员参与,持续改善。还有个隐藏坑:忽视标准化。好不容易把时间降到30分钟,下个月又回到60分钟,因为新来的员工没接受培训。所以,✅ 必须把流程固化下来,用检查表、视频录像,甚至强制排名。
新乡重夫的破局:把内转外,化繁为简

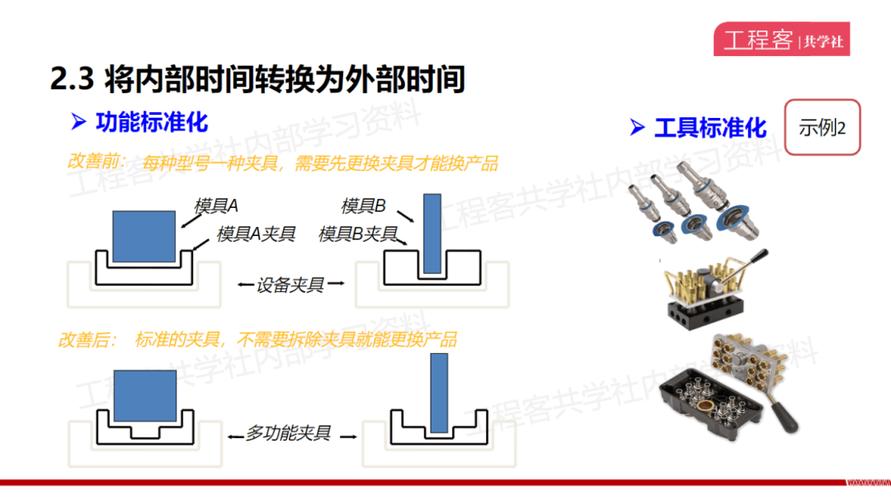

上世纪50年代,新乡重夫在日本造船厂搞出了SMED。他的核心思想就八个字:区分内外,内转外。第一步,拿摄像机把整个换模过程拍下来。然后一群人盯着录像,一帧一帧分析:这个动作,能不能在机器运行时做?这个螺栓,能不能改成快速夹紧?
我们曾辅导一个钣金厂。冲床换模原来70分钟。录像分析发现,60%的内部作业其实可以转外部——比如模具预热、工具准备、程序调用。光是提前把模具吊到机台旁边,就省了15分钟。还有,他们喜欢用内六角螺栓,拧半天。全换成液压夹紧器,啪一下就好。🔧 最终,70分钟变成18分钟。你没看错,就是18。

这里有个关键:并行操作。别一个人傻干。我们常建议组成换模小组,像F1进站。一个负责拆,一个负责装,一个负责检查。同步进行,时间直接除2。但一定要注意安全,配合要练得像钟表一样。⏱️
问:有哪些快速紧固的方法值得一试?
答:💡 液压夹紧器是首选,不过投资大。螺栓改快换的话,可以用U型槽垫片,或者带定位销的夹紧块。更经济的——我们在一家小厂用过“C型垫片”,就是切一个开口垫片,螺栓松半圈就能抽出模具。成本几乎为零,效果惊人。还有,别忘了标准化高度。所有模具闭合高度统一,省去调整滑块的时间,这招太香了。❗但是,千万注意:改动要经过工艺验证,别为了快搞出安全事故。
数字时代的SMED:当传感器和数据分析介入

现在都工业4.0了,SMED也得升级。我们在一家汽车零部件厂植入IoT。每个扳手都带传感器,实时采集扭矩数据;模具上有RFID,靠近机台就自动调出参数;换模小车上装屏幕,显示作业步骤和计时。最绝的是,系统会自动对比标准时间,一超时,主管手环就震动。😎 结果?换模时间从25分钟降到11分,而且波动极小,Cpk从1.0飙到1.67。
其实,数据分析还能发现隐藏问题。比如某台机换模总在拧螺栓上花7分钟,别台只要2分钟。一查,螺纹磨损了。以前没人注意,现在秒定位。这就像开了天眼。👁️
不过话说回来,工具再好,人不动起来也没用。SMED的本质是观察、分析、改善的循环。数字化只是加速器。没有现场精神,一切归零。
最后给个忠告:别追求一步到位。先找个试点,哪怕只降20%,看到钱省下来,大家自然就有信心。然后,一个螺栓一个螺栓地优化,一根气管一根气管地整理。慢慢来,会快的。
好了,吐槽了一堆,都是真心话。快速换模这玩意儿,干了就知道有多爽——机器转起来,钱包鼓起来。😊 你,还不试试?
