总有朋友问我,你们工业工程(IE)到底是干嘛的?安排工位?测个秒表?画几张流程图?——每次听到这些,我都在心里翻白眼。说实话,我在工厂摸爬滚打十多年,IE的苦和乐,真不是三言两语能说清的。
2008年我刚入行,第一份活儿就是去一家汽配厂“优化产线”。厂长叼着烟,瞥我一眼:“小伙子,把这条线的效率给我提个20%。”说完就走了。我看着二十几个工人忙得热火朝天,却时不时因为物料堆得乱七八糟而停线。那一刻,我突然意识到,
。
我干了件“笨”事——连续三天站在线尾数节拍,用最原始的纸笔记录每一道工序的波动。工人以为我是来裁人的,气氛紧张得要命。后来发现,最大的瓶颈居然是一台老掉牙的压装机,平均每15分钟就卡一次料。供应商说修不好,我索性自己动手改造送料轨道。当然,被机修班长骂了:“你这外行别乱搞!”——我偏不信邪。熬了两个通宵,愣是把故障间隔延长到了4小时。产量当场跳升了18%。
。
问:那IE和班组长到底哪里不一样?
答:区别大了!班组长盯着当天产量,IE盯着整个价值流。比如,班组长觉得多堆点库存能应急,IE会算一笔账——库存掩盖的问题,迟早变成更大的炸弹。有一次,我坚持把线边库存砍掉60%,生产主管差点跟我动手。结果呢?次日就暴露出供应商来料准点率只有72%,这个隐患以前被库存埋得严严实实。❗
很多人觉得,现在都智能制造了,IE那套过时了。简直胡说。2017年我们导入APS系统,IT部门把排程算法吹得天花乱坠,结果上线第一天就崩溃——系统根本不知道打磨工序的实际换型时间有多飘忽。最后还得靠IE拿着秒表和录像,重新标定12个变量。
。

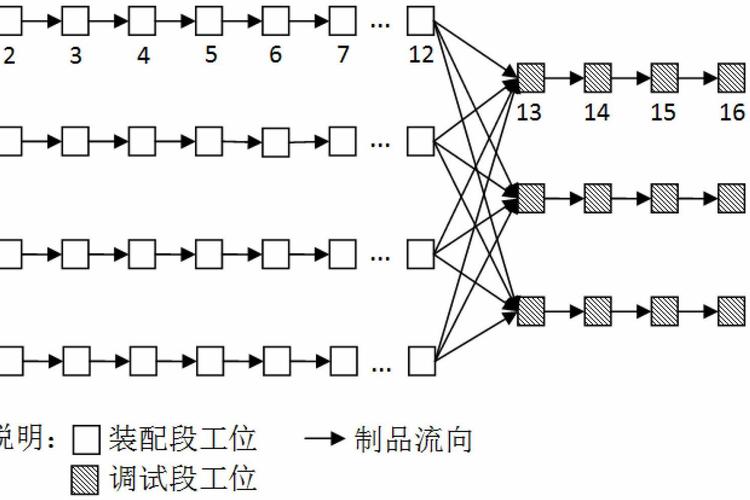

记得在浙江一家电子厂,我带着IE团队搞人机协作。当时流行“单件流”,我们照搬丰田模式,结果产线拥堵得一塌糊涂。后来才发现,因为产品测试需恒温30分钟,这道工序天生就是批量处理。强扭的瓜不甜。我们改成“中间缓冲+动态派工”,反而效率提升27%。✅
问:现在企业都谈数字化,IE会不会被数据科学家取代?
答:这个问题尖锐。我直接说吧,数据科学家能建漂亮的模型,但模型喂什么数据?怎么定义异常?最后落地调整谁去跟工人沟通?全是IE的活儿。去年我们上线MES,工程师写的SOP被工人吐槽“看不懂”,我带着生产线大姐头一起重写了32份作业指导书,用她们的口语,配上实拍照片。大姐头后来跟我说:“小王,你搞的这个,我侄子高中毕业也能干明白。”那一刻,比拿什么奖都开心。💡
说个真事。几年前我们接了个“不可能任务”——客户要求交货周期缩短40%。销售满口答应,生产经理拍桌子骂人。我拉上计划、采购、工艺几个头头,关在会议室整整一天。不是画什么宏伟蓝图,就是把订单到发货的每个环节拆成“动作单元”,然后像侦探一样追问:“这步为什么要等4小时?”“那个审批卡在谁手里?”吵得面红耳赤,最后发现光是“外贸单证审核”就平均滞留14小时——仅仅因为销售助理每天只处理两次邮件。后来改成即时推送,周期瞬间砍掉11小时。
。
有人问我干IE最爽的时刻是什么?不是产能达标,而是看到当初骂我的老班长,会在晨会上主动说:“咱们看看这个动作能不能再省一秒。”——那种思维方式的生根,比什么KPI都实在。
问:很多人觉得IE工作琐碎又得罪人,你怎么坚持下来的?
答:琐碎?确实。每次调工位我都觉得自己像居委会大妈,调解大姐的计件纠纷。得罪人?更免不了。但当你看到一条乱糟糟的产线变得行云流水,看到工人不再加班也能拿到更高收入,那种“我创造了秩序”的成就感,会上瘾。不过话说回来,这行也需要厚脸皮,被产线鄙视,被老板催命,是家常便饭。如果没点“轴”劲儿,趁早转行。
工业工程(IE)走到今天,早已不是泰勒那个年代的铁血效率。它更像一门揣摩“人-机-料”关系的学问,在冰冷的数字和温热的人情之间找出一条窄路。这条路,不好走,但有趣极了。
