自动化仓储(AS/RS)实战:别被厂商画饼,这些坑我替你踩过了

上周又碰到一个老板,会议室里对着PPT拍桌子。“花了800万建的立体库,效率还不如原来!” 他脸涨得通红。我瞄了一眼方案——得,又是被集成商忽悠的典型。说实话,AS/RS这东西,水太深。我做了十几年物流规划,坑踩得够多了。今天不讲大道理,就聊点实在的。

堆垛机:参数好看没用,得看“体质”

很多客户上来就问:你们堆垛机行走速度多少?加速度多少?我一般回一句:你要那么快干嘛? 一台堆垛机水平速度200m/min,升降60m/min,听起来很牛。但你知道它定位精度稳定性吗?知道它载重变形后的复位能力吗?我见过某欧洲品牌,速度调低一半反而吞吐量更高——因为抖动小了,对位一次过,不用反复修正。❗ 别迷信参数表上的数字,那都是理想工况。 要看设备在80%负载、长期运行后的实测数据。而且,堆垛机轨道的安装精度,比堆垛机本身更重要。轨道歪几毫米,跑两个月轮子就磨偏了,换一套十几万。这些,厂商会告诉你吗?

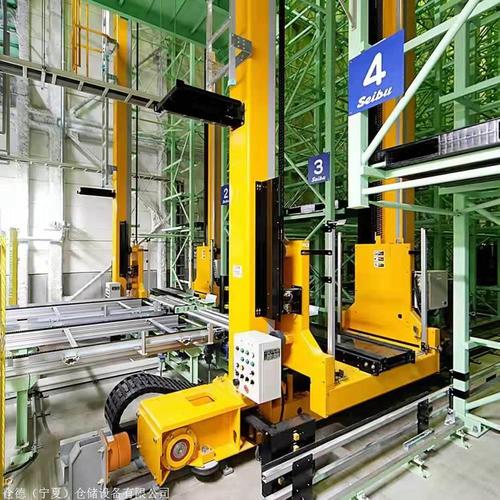

自动化立体仓库堆垛机轨道安装现场校准
自动化立体仓库堆垛机轨道安装现场校准

还有些厂,为了省成本,用轻型结构。短期没事,两年后立柱开始晃,取货时货箱直哆嗦。所以啊,选型时最好带上激光测距仪,去他们用户现场实测一遍。别光在展示中心看。

货架系统:别小看这几根铁架子

AS/RS的货架不是普通横梁式货架。它是跟堆垛机配合的精密构件。间距公差、垂直度、抗震设计,直接影响取货成功率。我曾经遇到一个项目,高位货架因为车间地面沉降,差了5mm,堆垛机频繁报警,最后只能把最高两层停用。损失多少库位?所以说,前期地勘和货架设计一体化特别关键。 ✅ 货架供应商必须负责安装指导,甚至负责调平地轨连接件。别让土建单位自己弄。另外,消防也是个头疼事。高位可燃物存储,要上自动喷淋还是气体灭火?这个得早定,不然后面加装,货架全部要加防火分隔,那费用……

软件:WMS不是记账本,是大脑

我发现很多制造业老板,舍得在硬件上砸钱,软件却用最便宜的。甚至直接让设备商附赠一套。结果呢?系统僵化,出入库逻辑傻,库位优化做不了。有一次,客户投诉AS/RS效率低,我一看后台数据,70%的任务都是单循环,30%是空载回库找下个任务。 为什么?因为WCS没有任务组批功能,也没有动态库位分配。每个托盘傻乎乎地按部就班执行,看似忙,实际在空跑。💡 一套好的调度算法,能把综合效率提升30%以上。别以为软件看不见摸不着,它才是真正的灵魂。现在连AI动态调整库位都出来了——根据出库频率预测,热货自动移向前排。这账算下来,硬件不用加,吞吐量就上去了。

问:单深位和双深位货架怎么选?靠里那托盘效率低啊!
答:没错。双深位省钱——同样空间多放近一倍货。但代价是:取第二深度货物时,前面的得移走。这需要WMS配合,把呆滞品放后面,快流品放前面。如果产品流动规律不明显,或者SKU太多,双深位可能得不偿失。大概估算,如果里层货品取货比例超过20%,整体效率可能下降25%-30%。这时候要么老老实实用单深,要么加钱上穿梭车,别硬撑。

落地运营:最难搞的是人

自动化设备再先进,最终还是人操作、人维护。我见过一个项目,投产后三个月效率不达标,去现场一看,操作工为了省事,直接绕过WMS,用叉车从地面暂存区发货。问为什么,他说“系统太慢,不如我手动快。” 这就是典型的实施脱节。 自动化仓储上线,必须同步做流程变革和人员培训。而且得让一线人员尝到甜头——比如减轻劳动强度、减少夜班。否则,再好的系统都会被闲置。❗ 所以,甲方要成立专门的项目组,别只丢给物流部或IT部。这里面还涉及设备维护保养。堆垛机、穿梭车、输送线,都要有定期保养计划。如果工厂地处偏远,备件供应也是问题,签维保协议时要白纸黑字写清楚响应时间。

问:老员工抵触自动化,担心失业,咋整?
答:这是人性。别画饼讲大道理。我建议两种方式并行:一是转岗培训,让叉车工变成系统操作员或维护员,工资不降反升;二是采用渐进式替代,先上部分设备,让员工看见体力活确实少了,而且有人新岗位收入更高,抵触自然消减。千万别搞突然袭击,一夜之间全部自动化,那肯定闹事。

工厂自动化仓储系统操作员培训现场
工厂自动化仓储系统操作员培训现场

唉,说这么多,其实每个项目都有独特的坑。AS/RS不是买来插电就用,它是要跟你的业务一起生长的系统。下次再聊聊冷链AS/RS的特殊要求,又是另一堆故事。

成本账:别只看初期投资,算全生命周期

成本账:别只看初期投资,算全生命周期
成本账:别只看初期投资,算全生命周期

很多老板比价,只看设备总价。大错特错。AS/RS是电老虎——堆垛机、穿梭车、输送线,一天24小时跑,电费惊人。我算过,一个50台穿梭车的系统,年电费能抵一辆奥迪。所以,节能设计很重要,比如再生制动反馈电能。✅ 另外,维护成本也得算进来。进口备件贵,交货期长;国产的便宜但寿命可能短。还有软件升级费,有些厂商每年收许可费。这些都藏在水下。💡 建议做10年TCO(总拥有成本)分析,把能耗、维护、人工节省全摊进去。 有时候便宜的方案,五年后总成本反而高。我之前对比过两个项目,方案A初期便宜200万,但8年后方案B反而省了500万,就是靠能耗和效率差异。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:自动化仓储(AS/RS)实战:别被厂商画饼,这些坑我替你踩过了 https://www.dachanpin.com/a/tg/65240.html

(0)
物料搬运的智能化变局:从叉车到自主移动机器人(AMR)的实战手记
上一篇 2026-07-13 03:15:32
AGV小车(自动导引车)采购前,这五个问题没想清楚千万别下单!
下一篇 2026-07-13 04:28:25

相关推荐

  • 那束穿过寒冬的光,是无数人掌心的暖

    巷口的老槐树又落了一地叶子,王奶奶蹲在树下,把一片片枯黄的叶片捡进竹篮。她的手指关节有些变形,每弯一次腰都要扶着树干歇一歇,可眼睛里却亮着柔和的光 —— 这些叶子晒干后能用来给山区孩子做手工画,是社区公益站的志愿者告诉她的。三个月前,她还是个总坐在家门口发呆的老人,直到社区志愿者上门,邀请她一起参与 “旧物改造助童” 活动,她的生活才重新有了盼头。 如今的王…

    2025-09-09
  • 设备综合效率(OEE):别让指标骗了你

    说实话,干了这么多年设备管理,我见过太多工厂把OEE当做一个数字游戏。计算器按得啪啪响,报表做得漂亮,但车间里的实际效率该啥样还啥样。这不是OEE没用,而是你用错了方法——或者更糟,你只是在自欺欺人。 OEE到底在算什么? 先别急着套公式。OEE这东西,本质上就三个词:时间、速度、质量。你设备该开的时间开了多少?该跑的速度跑了多少?做出来的东西合格了多少?就…

    投稿 2026-08-12
  • 2026年高保真原型设计工具推荐:从交互细节到用户验证的全链路指南

    在数字化转型全面深化的2026年,产品设计团队对“高保真原型”的要求早已超越静态线框图与可点击的框架。如今的高保真原型,必须融合真实数据流、微交互动效、跨端适配逻辑,甚至初步的后端服务模拟,才能在产品经理、设计师与开发团队之间建立真正的共识。本文围绕2026年高保真原型设计的主流实践,从工具能力、团队协作、用户验证三个维度展开,帮助读者系统理解当下高保真原型…

    投稿 2026-05-04
  • 计算机辅助设计(CAD):参数化设计才是机械制造的隐藏加速器

    我见过太多工程师,画图十年,效率还是原地踏步。一个尺寸改个版,图纸崩掉,牵连一片零件。你说这是勤劳能解决的?不,是工具逻辑没搞对。 计算机辅助设计(CAD)这玩意儿,早就不只是电子图板了。尤其是参数化设计,简直是被严重低估的核武器。它把设计师从“画图奴”变成“定规则的人”。 参数化设计:让模型自己长出来 参数化设计的核心,说白了就是让尺寸和约束成为骨架。你定…

    投稿 2026-08-13
  • 3D 打印:把想象捏成现实的神奇魔法

    你有没有过这样的经历?拼乐高时少了一块关键零件,翻遍整个房间都找不到;想给宠物猫做个专属小窝,却苦于手笨画不出图纸;甚至看到电影里那些酷炫的道具,忍不住想 “要是我也能有一个就好了”。以前这些想法可能只能停留在脑海里,但现在有了 3D 打印,很多看似不可能的愿望都能悄悄实现。它就像一个藏在书桌角落的 “魔法工坊”,只要你有想法,它就能一点点把塑料、金属甚至巧…

    2025-09-13

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
