上周,一家做汽车零部件的老板找到我,桌上摊着张A3纸——密密麻麻的符号,箭头乱飞。他一脸愁容:“我们照着画了价值流图,也开了改善会,为什么库存就是不降?” 我扫一眼就明白了——典型的“把VSM当流程图”的病症。说实话,这种情况我见过太多了。画价值流图,最怕的就是:只画画不思考。

VSM不是流程图,是“照妖镜”

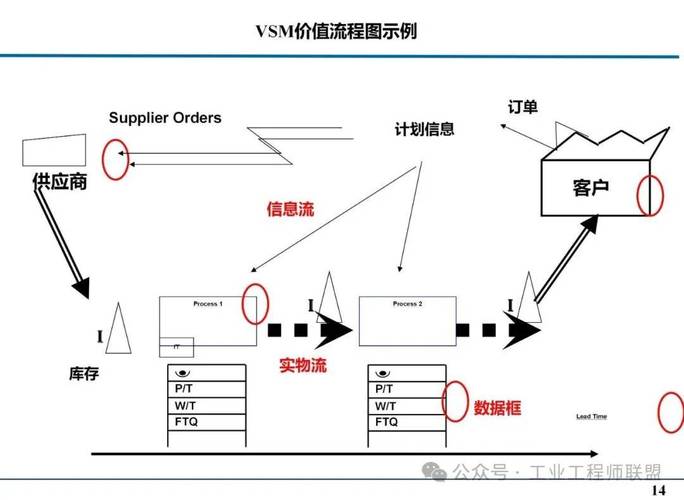

很多人第一次接触价值流图(Value Stream Mapping),第一个反应:“这不就是带了好多个数据框的流程图嘛。” 错!大错特错。流程图告诉你物料怎么走,价值流图告诉你价值怎么死的。它暴露的是等待、搬运、过量生产……那些财务账上看不出的浪费。
我自己的经验——当初在注塑车间推VSM的时候,有一个数据差点让我背过气去。一个班次12小时,真正增值的时间只有36分钟。36分钟!其余时间都在等、搬、修机。而老板之前一直盯着机器利用率,说“咱们OEE有85%呢”。你看,这就是VSM的魔力:它把“流动”剖开给你看。
绘制当前状态图的三大致命误区

误区一:闭门造车,不跑现场
丰田的大野耐一有句狠话:“在办公室里画图,相当于看菜单点菜却从不去厨房。” 价值流图必须用铅笔、走现场、掐秒表。有一次我带团队测一个焊接单元,工艺卡上写的38秒,实测平均47秒——因为操作工每焊5个就得用小锤子敲焊渣,这个动作根本没写进标准作业。差距9秒,一天下来,一条线少焊15个壳子。不亲临现场?你连数据都是假的。
误区二:追求完美符号,忘了本质

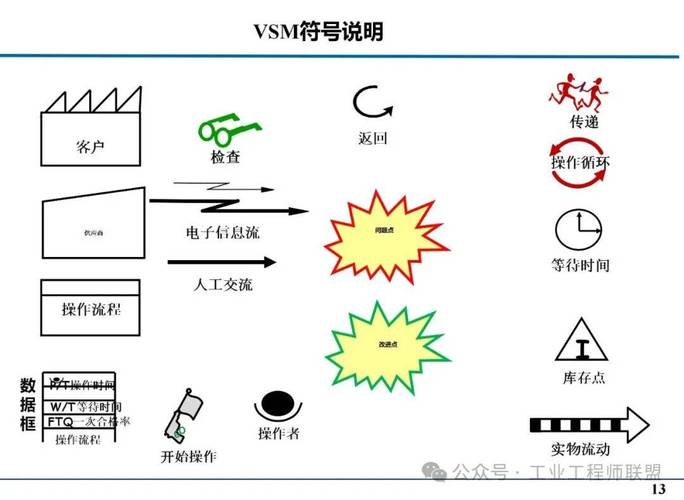

有人花一早上纠结“超市图标应该画三角形还是半圆形”。说实话,只要团队理解其含义,画个圈都行。VSM的精髓是暴露信息和物料的断点,不是拿去做PPT汇报好看的。记住,重点永远是:增值比、库存天数、等待时间。
误区三:一口气想把整条供应链画完
从供应商到客户,几十个工序……这样画出来的图,没人看得懂。务必先从“门到门”开始——工厂内部从收货到发货。改善完这一段,再延伸。
问:我们公司产品种类多,一条价值流图能覆盖所有吗?
答:当然不能。VSM是按产品族来画的。你得先做PQ分析,找出占比高、量大、或者瓶颈产品族。然后针对它绘制。混合生产的线?那就取代表产品,注明变差。千万别妄想一张图搞定所有。我以前帮一家电子厂做,他们有600多个SKU,最后选了6个产品族轮流改善。
未来状态图:敢画,更要敢“切”
画完当前状态图,真正的硬仗才开始——设计未来状态。这一步最考验魄力。很多人会陷入“改进一点点”的温柔乡,比如“把冲压换模时间从40分钟降到30分钟”。这不够。要问根本问题:能不能不放库存?能不能单件流?能不能合并工序?

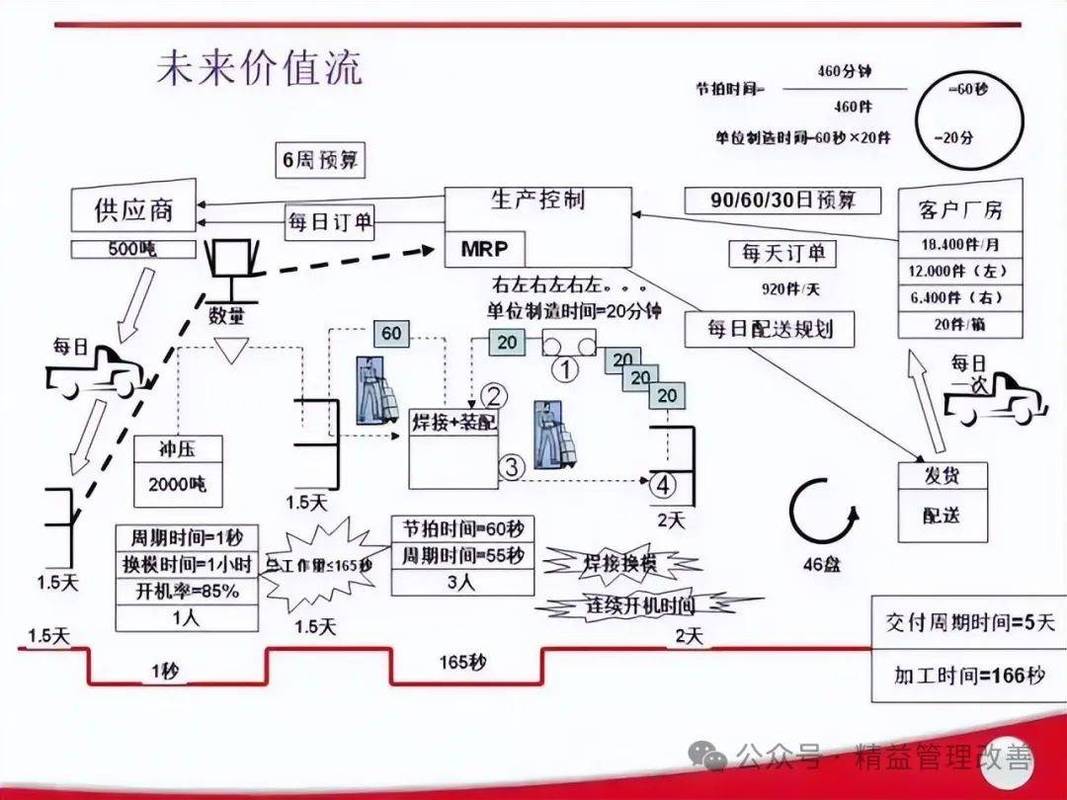

我曾在一条装配线推动价值流改善,当时在制库存堆了三个大货架,总共有2.8天的库存。通过未来状态图设计,我们大胆取消了所有中间超市,引入一个FIFO滑道。结果?库存从2.8天降到0.3天,而且——注意这个而且——暴露出设备故障频发的问题。没了库存掩盖,问题根本藏不住。那段时间真的是“痛苦与红利并存”。

问:未来状态图设计时,要设定多大的改善幅度才合理?
答:我通常建议挑战30%-50%的交付时间缩减。别笑,这个目标逼着你去思考根本性改变。如果只是把库存从5天降到4.5天,那是在做“改善表演”。要用VSM算一笔账:你现在增值比可能不到5%,哪怕翻倍到10%,对客户而言还是慢。所以跳出框框——也许某道工序可以外协?也许订单释放频率从每周一次改成每天?这些都在VSM的视野里。
别让VSM变成一次性作业

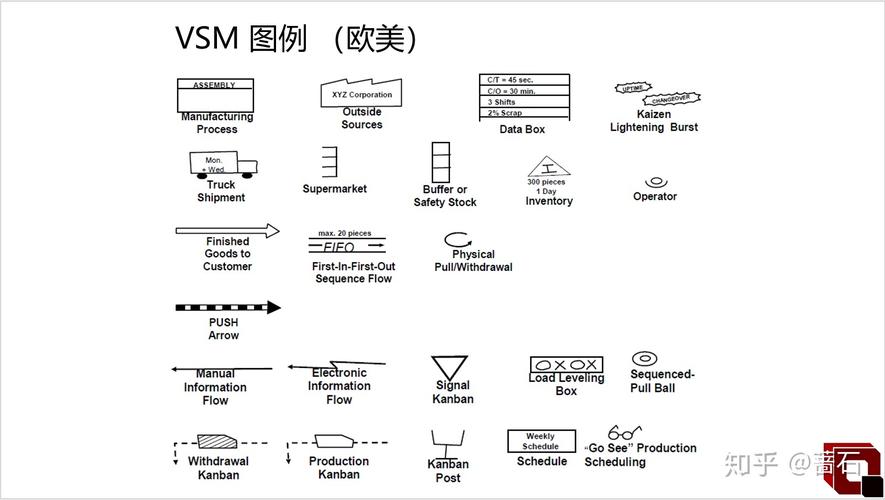

最让人沮丧的,是看到好多企业把VSM当项目做——轰轰烈烈画完,贴上墙,然后下个月就忘了。价值流图是动态管理工具,不是墙纸。要有专人维护,每月回顾指标。比如物流盒子图里的库存周转天数,需要每月更新。一旦反弹,马上分析原因。
现在很多工厂上了MES和ERP,数据自动采集,更新VSM更方便了。但是,数据多了也有陷阱:容易只看电脑不看现场。数字显示设备运行良好,现场却可能一地料屑。我始终坚信:每月必须至少去现场验证一次数据。这是原则。
最后说一点:数字化VSM工具开始兴起,比如Lucidchart、iGrafx,甚至有的MES自带VSM模块。但软件只是工具,取代不了你的思考。就像买台好相机不代表拍出好照片。想真正用好价值流图——先学会观察,再拿起画笔。
