物料搬运自动化:我为什么说它是制造业的“隐形金矿”

我记得很清楚,2006年夏天,我在苏州一家电子厂做实习工程师。第一天,主管带我逛车间,指着堆积如山的物料说:“你小子运气好,马上要上自动化搬运线了。” 我满心激动。结果?方案评审了三年,直到我离职都没见着。后来那厂搬去了越南,临走前主管喝高了说:“当初要是狠心上了,说不定不会走。” 物料搬运,就是这么个东西——平时你不觉得,但它能决定一家工厂的死活。

从“人拉肩扛”到无人搬运:不是升级,是重生

从“人拉肩扛”到无人搬运:不是升级,是重生
从“人拉肩扛”到无人搬运:不是升级,是重生

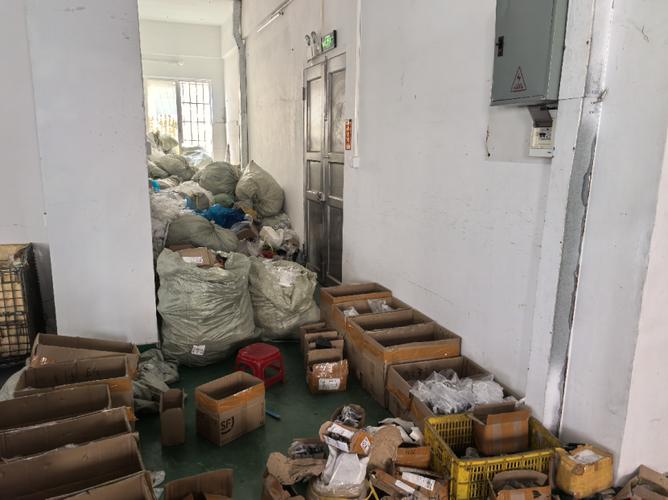

2013年我跳槽到一家汽车零部件厂,负责物流规划。第一次盘点,发现我们在制品库存周转天数高达12天!原因是搬运太慢:叉车工八点上班,产线七点半就开工,料迟迟不到位;等叉车来了,又优先给冲压线送,因为那边催得凶。装配线老等料,计划员天天骂娘。我们尝试过把叉车工绩效改为计件,结果他们开得飞快,撞坏了三个消防栓。谢天谢地没伤人。 [IMG_杂乱的工厂物料堆放区与叉车穿梭] 老板终于松口,上AGV。项目启动会,供应商PPT做得那叫一个漂亮,什么柔性调度、自主充电,看着就像特斯拉工厂。但落地的时候,第一个坎:地面。他们的AGV要求地面坡度不大于3°,平整度5mm/m。我们车间老,中间有道伸缩缝,高差1厘米。AGV经过时剧烈抖动,托盘上的精密件摔坏了两箱,价值八万。后来把整条通道重新浇筑了环氧地坪,花了三十万,比AGV本身还贵!这就是基建不配套的代价。所以,上自动化前,先查地面、看门框宽度、算网络延迟,别听销售忽悠“即插即用”,那都是骗鬼的。 熬过阵痛期,效果惊人:搬运效率提升200%,在制品周转降到3天。更值钱的是,我们能获取实时搬运数据,分析出哪台设备待料时间长,哪个工位产出慢。以前这些全靠经验猜。可以说,物料搬运数字化是整个工厂数字化的基石。没有它,MES就是个空壳。

AGV调度:那些年我们交过的“智商税”

我们在2017年升级了激光SLAM导航的AGV,当时行业内算先进的。早期闹过笑话:有一次,AGV在路口反复横跳,就是过不去。后来查日志,发现它每次走到那儿,激光雷达就扫到一个移动的“障碍物”——其实是旁边生产线一个工人的反光背心,角度刁钻,地图里没这个特征。AGV懵了,原地规划路径,结果每次都生成不一样的路线,最后系统直接罢工报警。我们哭笑不得,后来买了一批哑光防静电工服,才解决。 再说调度系统。某天夜班,7台AGV在交叉口死锁,谁也不让谁,因为算法用的是简单的“先到先得”加时间窗,没有死锁检测和恢复机制。值班班长重启系统都没用,因为所有车都停在避让点,激光还相互干扰。最后手动一台一台抱走。那天晚上,我连夜给厂家打电话骂街。后来逼他们升级了基于动态优先级和冲突预测的调度算法,才消停。 选AGV,一定要看调度能力。我们后来自己开发了一个仿真环境,用历史任务数据回放,能测出最大吞吐量、失败场景。这招帮我们筛选掉两家不靠谱的供应商。别信演示视频,要真实数据。 [IMG_AGV调度系统仿真测试界面多车死锁场景] 还有个教训:充电策略。最初定时充电,不管电池耗尽没有,到点就去充。结果高峰期车不在,产线等料。后来改成机会充电,在待命点设充电刷板,只要有间隙就充,保证电池一直在60%以上。这个改动让车队利用率从70%提到95%。小细节,大回报。

实操问答:物料搬运系统选型避坑指南

实操问答:物料搬运系统选型避坑指南
实操问答:物料搬运系统选型避坑指南
问:我们厂子不大,产值两个亿,上自动化搬运划得来吗? 答:划不划得来,看几个指标。第一,搬运工占比。如果超过总人工10%,就该考虑了。第二,工伤率。我们那会儿,一年叉车事故大大小小七八起,一个手掌被压伤赔了四十万,还不算产线停线损失。第三,有没有高精度追溯的需求。人工搬运容易搞混批次,一旦发生质量召回,损失惨重。如果三者占俩,就值得投。不过建议分步走:先找个痛点最明显的工段,比如注塑车间下料,用潜伏式AGV把满料箱拉到暂存区,简单高效,三五个月就能看到效果。别一上来就搞全厂级,容易烂尾。 问:AGV和AMR到底啥区别?是不是换个名字而已? 答:当然不是。AGV就像火车,沿着固定轨道(磁条、二维码等)走,偏离了就傻掉。AMR像汽车,有自主大脑,能实时规划路径,绕开障碍物,安全性更高,适合人机混行环境。但AMR贵,且对调度算法和现场算力要求高。我们评估过,在纯物流通道场景,AGV性价比完胜;在总装线边配送,AMR更灵活。关键看场景。还有,不管选哪种,网络必须靠谱。我们厂原来用工业Wi-Fi,干扰一大就掉包,AGV离线。后来咬牙上了5G专网,延迟降到20ms以内,再没掉过链子。这笔通信投资,值。 问:实施过程最易忽略的坑是什么? 答:人的问题。操作工会觉得你要抢饭碗,消极配合;主管怕担责,不提供准确数据;IT怕麻烦,不开放接口。我们当时就让老叉车工转型做“AGV调度员”,培训他们用系统,工资还涨了五百。结果他们比谁都积极,因为不用再搬重物了。管理上,把搬运KPI挂到车间主任头上,逼他关注。IT那边,直接跟老板要尚方宝剑,强制打通数据。人理顺了,技术才能落地。

未来已来?柔性搬运的下一步棋

未来已来?柔性搬运的下一步棋
未来已来?柔性搬运的下一步棋
最近跟几个同行交流,都在聊“人机协同”。不再是全无人,而是让机器做重活、人做巧活。比如在拣选场景,机器人把货架驮到工位,人伸手就取——这叫“货到人”。效率比人满仓库跑高五倍。我们准备在原料仓试一下。 还有数字孪生。我们团队用三个月建了整厂物流模型,把AGV参数、产线节拍、包装规则都输进去。模拟发现:如果托盘码放方式不合理,一车只能运6件,改成7件后,搬运趟数减少14%!不做模拟根本想不到。这玩意儿前期费时,但后期省钱。强烈推荐! [IMG_数字孪生物料搬运流程模拟与分析仪表板] 最后,我想说,物料搬运这行,技术迭代快,但本质没变:把对的东西在对的时间送到对的地方。别被花哨名词忽悠,踏实做好基础数据,选合适的技术,培养自己的团队,它就是你的利润源泉。否则,它就是吞金兽。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:物料搬运自动化:我为什么说它是制造业的“隐形金矿” https://www.dachanpin.com/a/tg/65385.html

赞 (0)
设施布局:别再凭感觉摆了,用这套方法让车间效率翻倍
上一篇 2026-07-16 14:29:56
做 AS/RS 自动化立体仓库十年,我把它拆开了给你看——有些真相,设备商绝不会说
下一篇 2026-07-16 15:55:18

相关推荐

  • 快速换模(SMED):从两小时到三分钟,我们到底经历了什么?

    我永远记得那个夜班,凌晨两点,冲压线又停了。 模具工老李满头大汗,一边骂骂咧咧,一边指挥行车。换一套模具,从上一批最后一零件下线,到新批次首件合格,足足折腾了117分钟。而这个数字,在精益圈里简直是个笑话。 说实话,当时我们车间已经推行了5S,看板也挂得到处都是,但一涉及换模,就原形毕露。后来我才明白,快速换模(SMED)不是贴在墙上的标语,是一项需要死磕细…

    2026-06-12
  • 一次停机73小时的工业案例复盘:我们到底漏掉了哪颗螺丝

    那台德国进口的六轴加工中心趴窝的时候,是周四下午三点。车间里的切削液味道还飘着,操作屏上跳着一串谁也看不懂的德语报警。 老周蹲在电柜前抽了半包烟。机修班三个人围着主轴箱拆了装、装了拆,到半夜十二点,主轴还是抱死。 停机损失算下来:73小时。直接加工费损失四万六,下游两个订单延期,客户扣了违约金。说实话,钱不是最疼的,丢人是真的。 先别急着修,先搞清楚到底发生…

    投稿 4天前
  • 故障诊断:老师傅的直觉败给了数据?还是数据败给了现实?

    设备又趴窝了。 凌晨三点,生产线停了。那台德国进口的减速机,发出刺耳的尖叫——像是金属在互相啃咬。老张,厂里最资深的维修班长,把螺丝刀抵在轴承端盖上,闭眼听了五秒:“轴承外圈坏了,换!” 换了。没用。故障依旧。老张的脸,挂不住了。 这就是工业现场,这就是故障诊断。你以为的十拿九稳,经常就是个笑话。 经验主义的黄昏?——我的一次打脸经历 没错,我就是那个老张—…

    2026-06-14
  • 影视制作:光影艺术背后的精密工程

    影视制作并非简单的镜头捕捉与画面拼接,而是一项融合艺术创意、技术执行与项目管理的系统性工程。从初始的创意构想,到最终成片的市场投放,每个环节都需遵循严格的行业标准与专业规范,任何细微的疏漏都可能影响作品的整体质量与传播效果。这项工程不仅要求参与者具备扎实的专业技能,更需要团队成员间高度的协同配合,以确保从抽象概念到具象影像的转化过程中,艺术表达与技术实现达到…

    投稿 2025-08-29
  • 灯火可亲处,是长租公寓里的人间暖意

    拖着塞满行李的行李箱,第三次在陌生的小区门口迷路时,手机屏幕突然亮起房东发来的消息:“电梯口给你留了盏小夜灯,密码是你生日后六位。” 那一刻,晚风里的凉意仿佛被瞬间驱散,原本只被当作临时落脚点的长租公寓,突然有了一丝不一样的温度。 很多人说,在大城市里奔波的人,住处只是个睡觉的 “壳子”,可只有真正经历过搬来搬去的人才懂,一个能放下牵挂、容纳情绪的空间,从来…

    2025-09-12

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
