工业工程(IE)落地实录:不换设备,就靠“抠细节”换来产能翻倍

记得去年年底,在东莞的一家注塑厂蹲点。车间主任跟我倒苦水:订单催得紧,但机器已经24小时连轴转了,好像真的一点油水都榨不出来了。我转了几圈,指着角落里一台闲置的干燥机问:这东西一直搁这儿?主任挠头:坏了半年,没人管。我说:行,就从这儿开始。工业工程(IE)的改善,很多时候不是惊天动地的大改造,而是——把扎在肉里的刺,一根一根挑出来。
工业工程改善前的车间混乱现状
工业工程改善前的车间混乱现状
说实话,大部分工厂的潜力远远没挖掘出来。不是设备不够先进,是眼皮底下的浪费太容易被忽略。比如动作浪费,我经常看见操作工走两步弯腰拿零件,每天重复上千次,那腰能不疼?产能能上去吗?IE里的“动作经济原则”不是书本上的空话,它告诉你:物料要放在随手可及的位置,双手要同时开始并同时结束动作——说白了,就是让人干活儿更顺手。

标准工时:不是卡秒表那么简单

很多人以为测工时就是拿个秒表站工人背后掐时间。错!大错特错!你要真这么干,工人会恨死你,数据也绝对不准。我见过最夸张的一次,某个装配工位的标准工时竟然两年没更新了。两年!产品都迭代三次了,工时还照着老黄历。结果就是,业务部门接单时用的工时偏大,以为产能不够,拼命外发,自己车间反而闲着。我重新用西屋评定法做了一遍,把作业内容拆成25个要素动作,剔除异常值,还跟老工人聊了三天——我坚持自己到线上干了半天。再测出来的工时,比原来少了18%。就这么个修正,当月外发费砍掉四十万。
IE工程师现场进行时间研究观测
IE工程师现场进行时间研究观测
问:标准工时是不是定得越紧越好? 答:千万别!这是典型的误区。标准工时是“一个合格且受过良好训练的操作者,在正常速度下完成一个特定作业所需要的总时间”,注意“正常速度”。你定得太紧,工人拼死拼活也达不到,反而会敷衍、偷工减料,质量就完蛋。合理放宽率(比如疲劳宽放、生理宽放)必须给足。我通常会在连续观测三小时后,插一次十分钟的强制休息,效率反而更高。说白了,IE要考虑人不是机器,对吧?

线平衡:别让最慢的工序拖垮整个车间

线平衡:别让最慢的工序拖垮整个车间

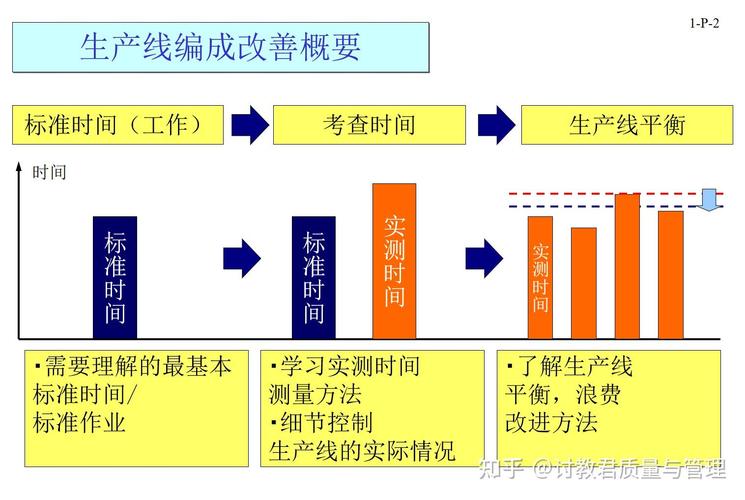

线平衡:别让最慢的工序拖垮整个车间
现在很多装配线看似在流,其实到处是“肠梗阻”。我每次去一个新工厂,最爱干的事就是拿个垃圾袋,站在线尾捡那些掉在地上的半成品——那是线不平衡的铁证。前年有一条小家电组装线,总装节拍是15秒,但测试工位要18秒,结果呢?前面堆成山,后面干瞪眼,组长还一个劲儿催后面的人过去帮忙。这叫帮忙?这叫添乱!我们把测试工位的作业拆开:外观检查其实可以在之前的一道工序顺便做掉,只需加一块放大镜和一个带记录的照明检测台,成本不到八百块。调整之后,测试工位降到14.5秒,整条线立马顺畅,日产量从1100台提到1350台,没加一个人,没换一台机器。 问:做线平衡是不是就得把作业分得特别细? 答:分得太细也不行,你会掉进另一个坑——人员技能单一,柔性差,而且物料搬运次数增加,这些也是浪费。我一般会先画出价值流图(VSM),把整个工艺流程、信息流和物料流全部铺在墙上,然后用不同颜色的便签标注增值和非增值时间。很多时候,瓶颈根本不在线上,而在隔壁仓库的配料速度,或是一个审批要等半天的异常处理流程。IE的视野必须从“点”扩展到“链”。

5S的真相:打扫卫生,还是暴露问题?

一提5S,很多人撇嘴:不就是搞大扫除贴贴标签吗。唉,这真是天大的误会。我见过一家汽配厂,冲压车间5S做得极其光鲜——地面亮得能照镜子,工具形迹线画得跟艺术品似的。可是,安全事故率居高不下。为什么?因为他们把5S做成了表面文章,而真正的“素养”没建立起来。模具工为了赶产量,换模后把扳手随手一扔,等别人偷偷放回原位,画线再漂亮也是假的。后来我们搞了个“红牌作战”,成立跨部门稽核小组,每周二突击检查,发现问题直接挂红牌,限期整改,再复查,三次没过,班长降薪。强硬手段下,两个月后模具寻找时间缩短了70%。这才是5S的本质:让异常无处遁形。

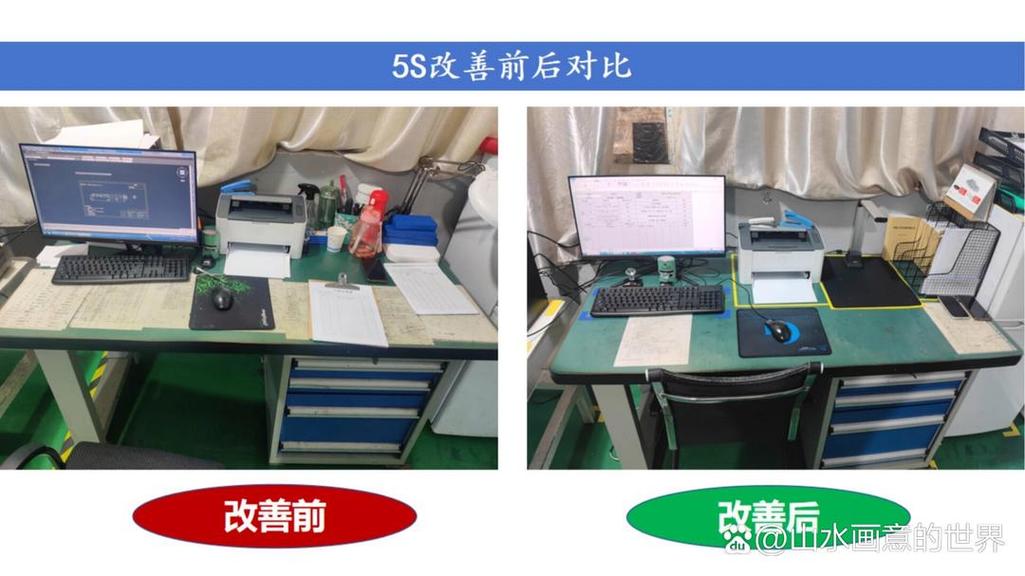

工厂5S红牌作战现场改善
工厂5S红牌作战现场改善
不过话说回来,IE这行干久了,越来越觉得技术不是最大的阻碍,人的惯性才是。你给他一套好方法,他当面点头,转身照旧。所以我现在去企业辅导,第一件事就是跟老板谈:你愿不愿意动几个人?愿不愿意打破现有的薪资结构?如果只是“温和的改良”,那我劝你别浪费顾问费。真的,改善必定是痛苦的,因为它要颠覆旧的习惯。但熬过去之后,那种豁然开朗的感觉——就像便秘了三天突然通畅,舒爽。 最后,抛几个我最近一直在琢磨的方向:数字化IE。传统IE依赖秒表、纸笔、经验,现在有了MES系统、物联网传感器,数据采集的颗粒度可以做得很细。但小心哦,数据太多也是灾难。我的建议是,先做好标准的、重复性的工作,再谈数字化。如果一个工位连稳定的作业顺序都没有,上个系统只会把问题掩盖得更深。IE的本质,永远是“持续改善”,是人的智慧和工具的结合,不是花里胡哨的报表。这一点,到我退休那天也不会变。 好了,权当抛砖引玉。各位在车间里有什么好玩的故事,也欢迎来砸。 (本文图片仅为示意,源自真实工作场景记录)

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:工业工程(IE)落地实录:不换设备,就靠“抠细节”换来产能翻倍 https://www.dachanpin.com/a/tg/65513.html

赞 (0)
全面质量管理(TQM):别把标语当信仰,落地才有金矿
上一篇 2026-07-18 17:28:30
设施布局的颠覆性变革:从‘大而全’到‘细胞化生存’
下一篇 2026-07-18 18:08:32

相关推荐

  • 工业人工智能(AI)落地:工厂里那些没人敢说的真问题

    我前半年跑了国内二十七个不同行业的制造工厂,见过太多有意思的事。有人花三百万上了号称全栈打通的工业AI系统,现在服务器放在车间角落落灰。有人花八万改了个检测模型,每个月纯赚十几万。 别拿互联网AI那套套进工业场景 互联网AI玩的是海量标准化数据,用户点击、浏览、下单,数据干净得像超市刚摆好的苹果。工业场景呢?传感器沾着油污,设备换个零件参数就飘了,同一批铸钢…

    投稿 2026-09-07
  • 虚拟现实(VR)仿真:工业人的泥坑与蜂蜜

    上周在宁波一家注塑厂,看见新来的操作工小陈戴着VR头盔,对着空气比比划划。凑近屏幕看——好家伙,他在虚拟拆装一套热流道系统。不到半小时,他摘下头盔,转身就上了真机,动作麻利得像个老手。厂长在边上乐,说这 VR 仿真培训搞了三个月,新员工上岗速度提了50%,废品率降得离谱。 我当时就有点坐不住了。 因为两年前,我自己主导过一个 VR 仿真项目。那叫一个惨痛。花…

    投稿 2026-07-16
  • 直接数字控制(DDC)在楼宇自控中的硬核进阶:为什么说它比PLC更懂你的大楼?

    你信不信,一栋20万平米的商业综合体,空调系统一年浪费的电费可能够在二线城市买套房?——别急着反驳我。我上周刚调完一个项目,DDC策略改了几个参数,能耗曲线直接往下砸了15%。这玩意儿,就是直接数字控制(DDC)。但很多人觉得它老古董,对吧?80年代的东西,现在谁还提?错!大错特错。2025年的DDC早已不是那个只能跑PID的傻黑盒,它内嵌着边缘大脑,甚至开…

    2026-06-30
  • 短视频:指尖方寸间的复杂图景

    指尖在屏幕上轻轻上滑,十秒到一分钟的影像便完成一次流转,这是当下许多人日常生活中频繁出现的场景。短视频以其独特的呈现形式,悄然渗透进人们的碎片时间,既带来了信息获取的便捷,也引发了关于内容质量与生活状态的诸多讨论。它不再仅仅是一种娱乐方式,更成为观察当代人精神需求与社交模式的重要窗口,其中交织的利弊,值得深入剖析。 从信息传播的角度来看,短视频打破了传统媒介…

    投稿 2025-08-29
  • 故障诊断实战:从一脸懵到快速定位的思维破局

    上周二,生产线突然趴窝。控制柜跳了三个故障码,PLC红灯闪得人心慌。操作工跑过来,满脸油汗:“师傅,轴不转了,你看是电机烧了还是变频器挂了?” 说实话,那时候我还没拿万用表呢,鬼知道——可时间不等人,停产一分钟,老板的眼刀就能戳穿后背。 干了二十年维修,最烦的就是这种“猜谜式诊断”。故障诊断这门手艺,混得越久越觉得:经验是底气,但思维定式才是最大的坑。 很多…

    投稿 2026-07-10

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
