上个月去一家产值过十亿的机加工企业,会议室里空调开得挺足,信息化总监老张却满头汗。‘选型选了一年,上线上了两年,现在财务和仓库数据对不上,生产排程还不如以前用Excel准。’他边说边摇头。我接过他们打印的报表一看——物料需求计划跑出来的全是负数。那一刻我突然想起十几年前自己第一次带队上线时踩过的坑,说实话,这些坑现在依然在不停地重复。
ERP这个事吧,软件是工具,但上不上得好,往往在上软件之前就决定了。很多老板把ERP当成万能药——觉得只要砸钱买个大品牌的,流程就能顺了,成本就能降了。大错特错。ERP本质上是一套管理逻辑的固化,你本身管理乱,上个系统只会把乱象放大得更加赤裸。
陷阱一:重功能列表,轻业务梳理
选型的时候,一堆厂商过来演示,每家都把模块清单拉得老长。销售、采购、库存、生产、财务、人事、CRM……眼花缭乱。但很少有人静下心来问自己:公司最痛的点到底在哪?是在制品库存不准?还是订单交付率低?或者成本核算像黑箱?

我记得前年给一家做液压阀的企业做咨询,他们花了近两百万上了套某国外大厂的ERP,结果车间报工还是靠手写,系统里的工艺路线全是摆设。为什么?因为根本没梳理清楚标准工时和实际节拍的差异,也没定义清楚谁来维护这些数据。功能再全,没人用,就是死数据。对吧?
陷阱二:迷信‘最佳实践’,砍了自己脚后跟
ERP厂商最爱说的话:我们系统内置了行业最佳实践。很多管理层一听就激动,好像捡到了圣经。然而制造业的差异太大了——做标准件和做非标单件、流程型和离散型、按单设计和按库存生产,业务流程天差地别。强行套用所谓的‘最佳实践’,结果往往是削足适履。

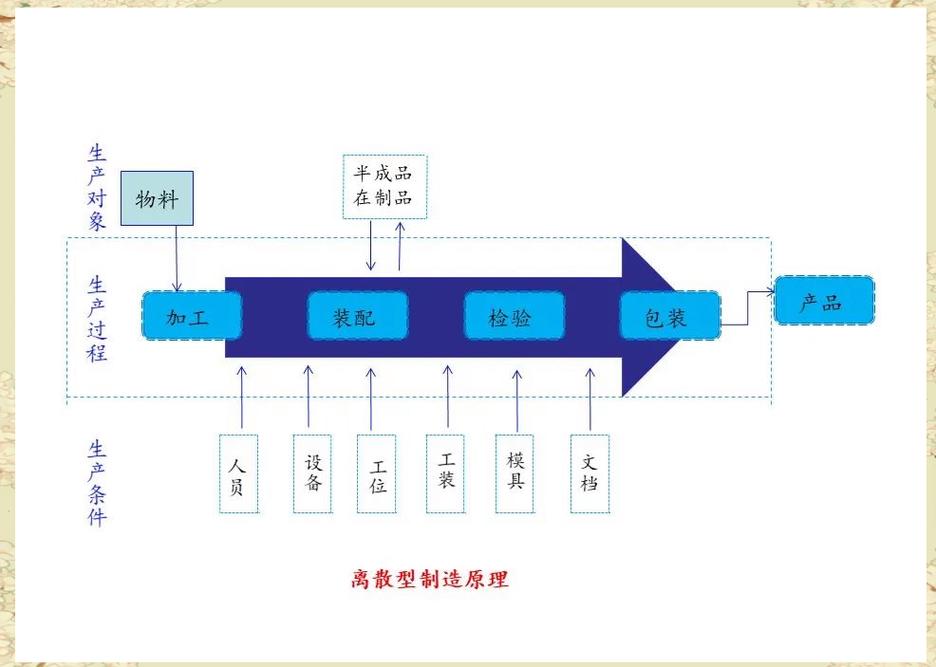

举个例子,紧固件行业出货量大、品种多,ATP(可承诺量)和安全库存逻辑至关重要。而模具行业,一套模具生产周期可能几个月,要用项目型制造的思路管理,重点在WBS和预算控制。如果你让模具厂去套用紧固件厂的业务蓝本,那就等着项目核算一塌糊涂吧。

不过这也不能全怪厂商。有些企业自己内部都没搞清楚自己到底是什么生产模式,BOM(物料清单)一塌糊涂,工艺路线变来变去,就来喊要上ERP——神仙也救不了。
问与答:直面实施困惑
问:我们公司上了ERP,也上了MES,但两边库存数永远对不拢,快疯了。到底该以哪个为准?
答:这个问题太经典了。根本原因在于事务处理的时间差和接口逻辑。MES是实时的,每扫一个条码就扣减一颗料;而ERP通常基于工单发料和完工入库,有滞后。如果你MES里退了料但ERP没冲销,自然不准。记住一条铁律:库存实物以现场为准,财务账以ERP为准。两者不一致就必须有差异分析流程,不能睁一只眼闭一只眼。否则月度盘点的时候,财务和仓库能吵翻天。另外检查你的返工流程——很多企业返工不走系统,料随手拿,这怎么平得了?

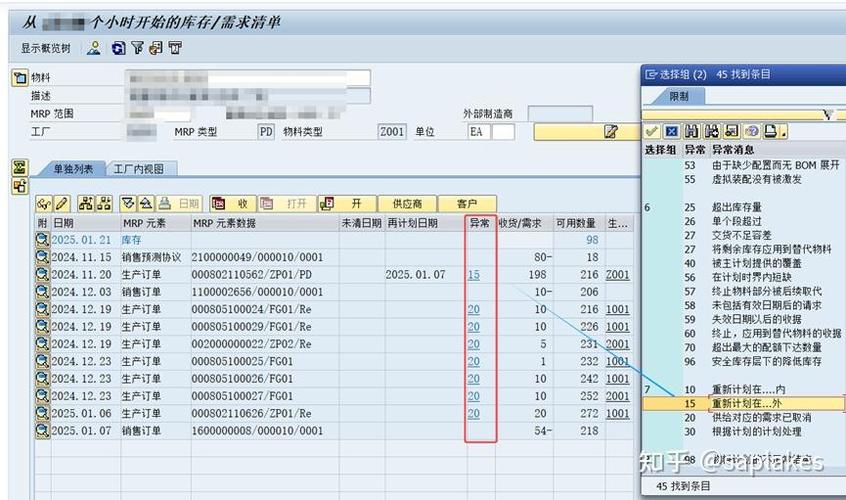

问:我们计划部门根本不用MRP跑结果,说跑出来的都是垃圾。怎么办?
答:MRP跑出来是垃圾,因为输入就是垃圾。首先看参数:提前期、安全库存、最小包装量、合格率……有一项是拍脑袋填的,结果就跑偏。更关键的是需求——销售预测如果不准,或者订单频繁变更没及时进系统,MRP当然像神经病。我的建议:先别急着用MRP驱动物料采购,先做到工单齐套检查,保证不缺料。然后花三个月时间,把物料主数据的准确率提到95%以上。别听顾问的‘一步到位’,分步走才是正途。
陷阱三:忽视人的惯性,培训敷衍了事
上线前突击培训两天,发本操作手册,然后系统一切换——所有问题都炸出来。员工抵触、故意录错数据、私下还用老方法。这不是员工的问题,是变革管理的失败。ERP上线最怕‘精英思维’:管理层觉得系统先进,员工就该乖乖用。但人的惯性极强,尤其车间一线的老师傅,干了几十年,你说扫二维码比填纸单方便?人家手一摊:我手上有油,手机都摸不开。
💡所以培训要分角色、分场景,而且要有‘跟线辅导’——顾问或内部关键用户在系统上线头两周,像跟单员一样泡在业务现场。发现录单慢?马上优化界面。发现扫码枪不好使?马上换。别等到大家怨气冲天了再补救。
陷阱四:严进宽出,静态数据没了魂

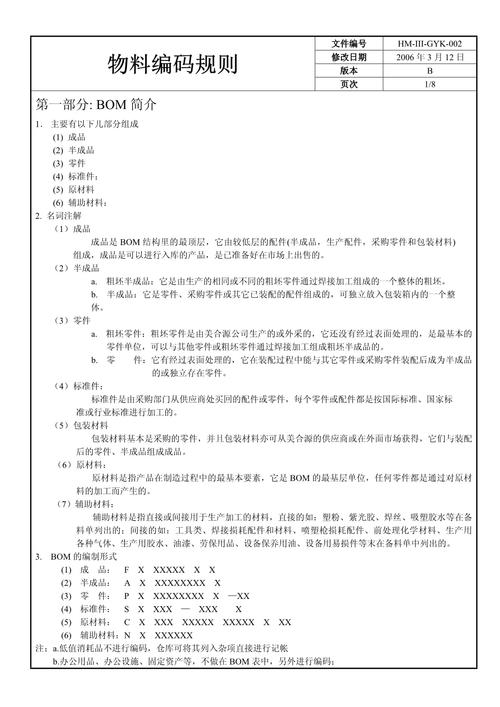

ERP有个说法:三分软件,七分管理,十二分数据。静态数据(物料编码、BOM、工艺路线、客户供应商)就像地基。很多企业图快,静态数据整理靠着几个大学生加班录,甚至直接从旧系统导,错漏百出。录入员不理解物料描述的规范,一个螺栓能编出八种名称。到了跑MRP,一个编码一个采购策略,全乱套。
我见过最离谱的——一个机加工厂,因为物料主数据里缺了重量单位换算,导致采购下单一千公斤的不锈钢板,结果供方送来一千磅,产线直接断料三天。回头查,是数据导入时模板里的磅和公斤没转换。这样的小错误,足以摧毁整个计划的信任基础。

✅正确做法:成立数据稽核小组,所有静态数据必须经过业务部门负责人签字确认。并且要定期‘洗数据’,把那些僵尸编码、一物多码清理掉。这是个持续的脏活累活,但极其重要。
陷阱五:忽视系统集成,孤岛越来越厚

上ERP不是终点站。CAD、PLM、MES、WMS、SCADA……这些系统如果各玩各的,数据靠人传来传去,那ERP也就沦为一个事后记账的工具。💡真正的价值在于集成:从设计图纸到物料BOM自动同步到ERP,生产计划下达到MES,完工反馈扣减库存,设备数据采集用于质量追溯。这条数据流一旦打通,你会发现,以往需要三四个部门协调对账的环节,现在系统自动就完成了。
但!别指望一蹴而就。集成意味着接口、意味着主数据统一、意味着流程共识。我常跟企业说:先把手伸到自己最痛的那根链条上,比如先从ERP与MES的报工集成做起,再逐步展开。每打通一个点,效率的提升都是立竿见影的。
说到底,企业资源计划(ERP)不是什么玄学。你可以把它看成一面镜子,照出你管理的粗放和流程的断点。它从不创造利润——它只是把混乱暴露出来,逼着你去正规化。这个过程很痛苦,但熬过去的企业,没有一个后悔的。当然,前提是你得躲开上面那些坑。否则,还不如继续用Excel,至少亏的时候心里有数,对吧?
