别急着画图,先把脚走废

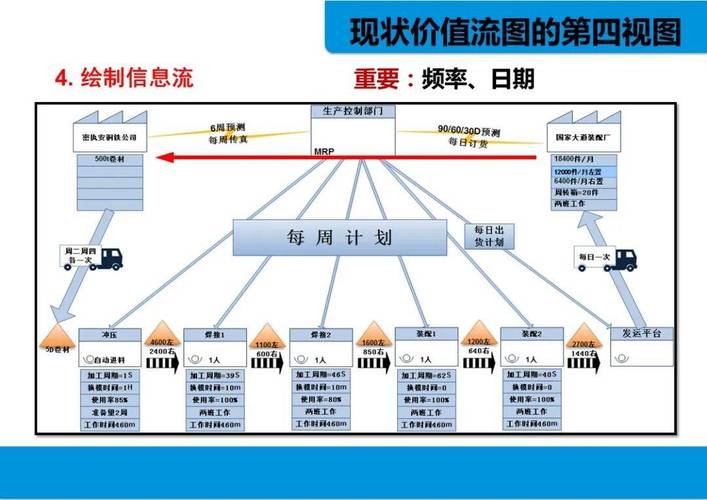

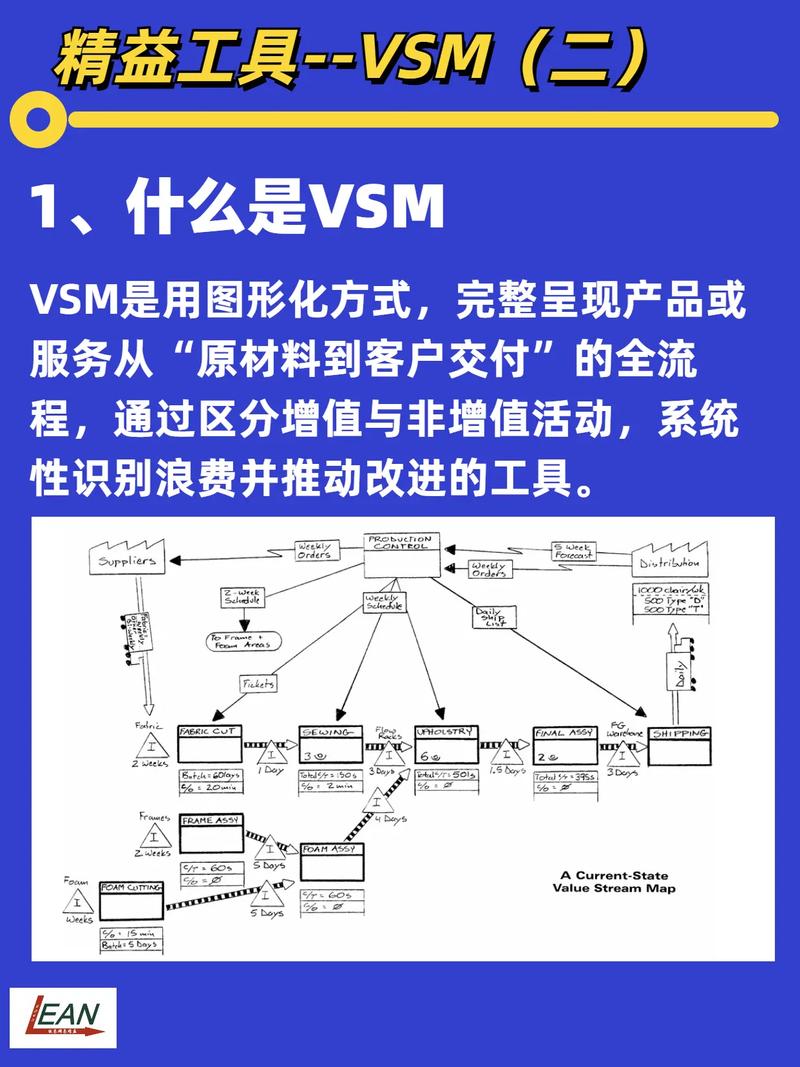

现在的顾问培训VSM,第一天就教画图标:供应商框、客户框、生产过程框,三角形库存,闪电箭头……然后给大家打印标准模板,填数字。大错特错! 丰田那帮人当年搞VSM,最核心的动作根本不是画图,是亲自去现场,跟着一个零件从头走到尾。测时间,数库存,记录切换频次。这活没有任何捷径——你坐在办公室里打开ERP拉报表,画出来的图数据再漂亮也是假的。 问:那我用生产日报的数据填VSM不行吗?还能省下走路的时间。 答:绝对不行!ERP里的标准工时和实际节拍经常差30%以上——我见过最离谱的,系统里C/T 45秒,现场秒表一掐:92秒。因为标准工时没算上下料、自检、去毛刺这些非增值动作。VSM追求的恰恰是总周期时间里的每一秒浪费,你拿系统数据骗自己,还改善什么? 再说库存。ERP里的WIP数据是财务口径,现场在制品堆得像山一样,账上只记了一半。你不去现场数清楚,将来算增值比的时候怎么死的都不知道。 所以我的规矩现在很粗暴:画VSM前,核心团队每人跟着物料走三圈。第一圈看流动,第二圈掐秒表,第三圈数库存。走完这三圈,大家对现状的认知已经吵翻天了。爆一个猛料:增值比0.2%算正常?
第一次算完自家钣金线的增值比,我盯着那个数字——0.18%——后背发凉。 换句话说,零件从钢板变成机柜,花了整整17天,真正被冲压、折弯、焊接的时间加起来才……43分钟。其余时间全在等:等叉车,等前工序,等计划员改优先级。这就是价值流图最狠的地方,它用最直观的时间线把掩盖的浪费撕开给你看。 很多人画VSM就画个物料流,信息流随便画根虚线连过去,写上“每周计划”完事。千万别!信息流往往比物料流更烂。生产计划怎么下?是ERP跑MRP,还是计划员Excel排?换模指令怎么传递?质量异常信息多久反馈到上一站?这些玩意儿不画清楚,你根本搞不清为啥库存那么高。
