说实话,干了这么多年产线规划,见过最头疼的不是设备贵,而是自动化流水线一旦跑起来,就像个固执的老头,只认一种产品。市场一变,你就得停机换型,一停就是半天。这哪是自动化,简直是在自废武功。
去年我们给一家汽车零部件厂做改造,他们那条流水线专门生产某种支架,产能高得吓人——一天8000件。结果客户突发恶疾,要改成多品种小批量,单批300件。那条线就彻底歇菜了。
你问怎么办?换线?那投资够再买半条线。优化?工装、夹具、程序全要动。当时我们团队天天吵,最后定了个“柔性化”方案。这事现在想想,真是趟了条野路子。
当时老板上来就喊“上机器人,上AGV”。我直接怼回去:先看看你们的换线时间。数据一拉,乖乖,平均换型时间187分钟,光换模具、调整定位就占了120分钟。这些工时原来都怎么用掉的?居然没人记录。
**算完这笔账,发现根本不需要全盘推倒。** 我们要做的只是把换型动作拆解成最小单元,用快速接口和自动识别去替代人工调整。就这么着,把换型压到22分钟,后面再上一点小改造,可以分批换型,让线边库提前备好料。
这里插一句,很多厂子一提柔性化就指望买新设备,但真正赚钱的改造,往往是从“挤牙膏”式优化里挤出来的。

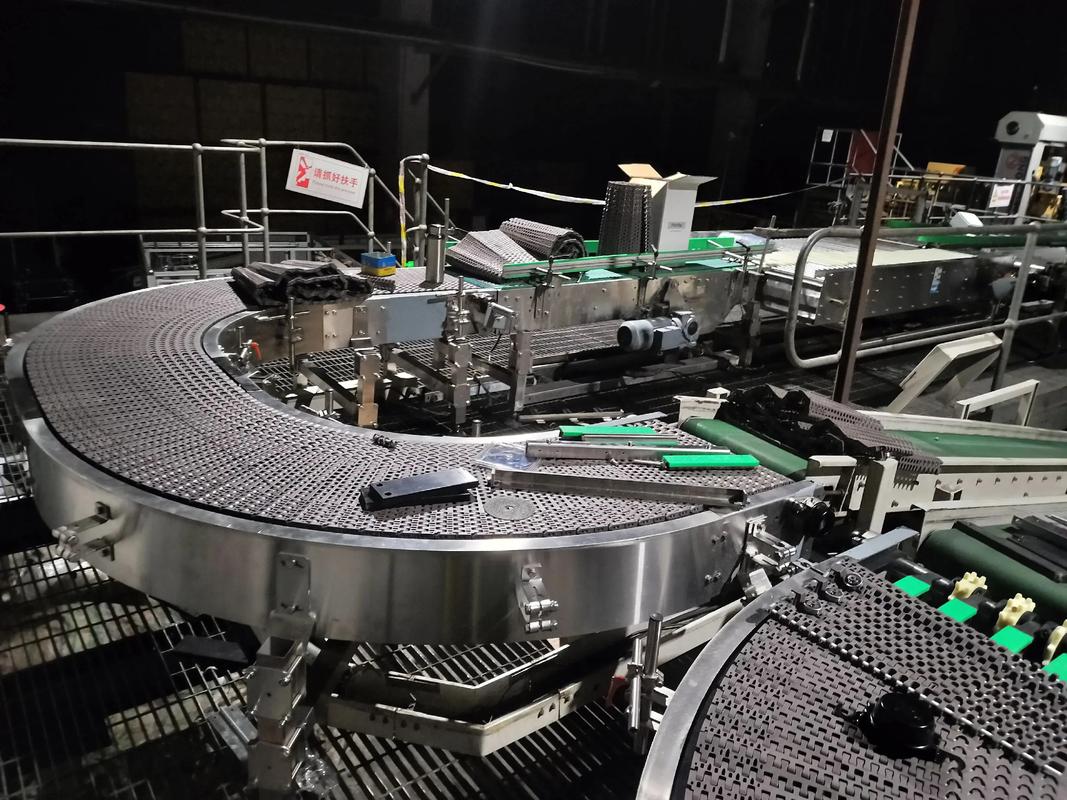

我们用的是模块化工作站,每个工位独立可调。但注意,模块化不是让你把机床全都换成新的——那叫换产线。我们干的是,把原有工位的定位夹紧改成了电磁吸附,加上气动快插,再把检测探头做成可编程的。这一套下来,总花费不到设备重购的三分之一。
你可能会问,稳定性如何?说实话,初期小毛病不少。气动接头漏气,程序参数对不上,甚至报警就死机。连续两个通宵调机,我头发都白了几根。但后面把PLC逻辑理清楚,就好了。关键是,你得允许它有一个“磨合期”。

我们给那条线配了4台潜伏式AGV,用来线边配送。初衷是好的,但实际跑起来才发现,调度逻辑才是大爷。AGV在十字路口互撞,这事你敢信?最后只能在地面画隔离带,外加给调度程序加优先级。总算不撞了,但速度慢得像老太太散步。
所以如果你要用AGV,一定先跟供应商把交通管制方案谈好。别听他们吹“智能调度”,那都是理想情况,真实场景里你得自己写场景规则。
问:我们厂也想做柔性化改造,但怕投资收不回来,怎么评估?
答:先算两个数据,一个是“换型时间占总生产时间比”,另一个是“单次换型导致的废品/待工损失”。如果占比超过10%,就值得改。投资回收期一般控制在两年内,超过两年就别硬上,把方案拆拆分阶段做。
问:改造过程中,最容易出错的是什么?
答:不是设备连接,也不是程序调试。是**工艺路线的变更没人管**。原来夹具固定死了,工艺顺序也固定,一改柔性,每个工人开始自己发挥,质量直接失控。所以我们的做法是,在MES里把每个工件的工艺路线锁死,现场操作工只能按顺序执行。这块不做好,柔性就是灾难。
改造完成到现在,那条产线已经跑了5个月。换型时间稳定在24分钟,单批200件也能赚钱。说实话,看着AGV在车间里画圈,确实有成就感。但你要问我最深的感触?自动化流水线天生是刚性的,你要跟它对着干,就得比它更“奸”。用最小的改动撬动最大的柔性,这才是工程师的浪漫。
好了,就说这些。以后有机会再聊聊托盘交换的坑。
