六西格玛(DMAIC)实战:别让方法论变成PPT上的僵尸

干这行十几年,见过太多公司把六西格玛(DMAIC)挂在嘴边,结果呢?项目报告写得天花乱坠,车间里该漏的油还在漏,该等的料还在等。说实话,我有时候真想拍着桌子问:你们到底有没有真正搞懂DMAIC是干嘛的?

别急着拿培训证书给我看。证书那玩意儿,糊弄甲方还行,可真到了产线上,一条不良率3%的流水线,你拿DMAIC去撸一遍——三天没动静,五天没变化,一周后大家该干嘛干嘛。为什么?因为多数人把DMAIC当成了填表工具,而不是解决问题的思维模式。

今天我不讲理论。就用车间里的糙话,把这五个阶段掰开揉碎。

六西格玛DMAIC五个阶段流程图制造业
六西格玛DMAIC五个阶段流程图制造业

D阶段:别急着定义问题,先找麻烦

Define,定义。很多人上来就写“提高生产效率”,这跟没写一样。你得找到具体的麻烦——哪个工位的节拍最长?哪种缺陷最让客户骂娘?数据呢?没有数据,你的定义就是拍脑袋。

我见过一个项目,定义阶段花了整整两周,就为了搞清楚“返工成本高”到底高在哪个零件上。结果发现,一个不起眼的密封圈漏气占了返工成本的67%!当时组长脸都绿了——之前所有PPT都在说设备老化,谁能想到是个几毛钱的橡胶圈?

所以D阶段的铁律:定义要具体到能被一个数字掐死。没有测量就没有真相,后面的M阶段就是干这个的。

M阶段:量到你怀疑人生

Measure,测量。这阶段最痛苦。你得跑到现场,拿秒表掐,拿卡尺量,拿不良记录表翻。更别提有些数据得从老掉牙的Excel里手工扒拉。但没办法,六西格玛讲究“用数据说话”,而不是“用感觉说话”。

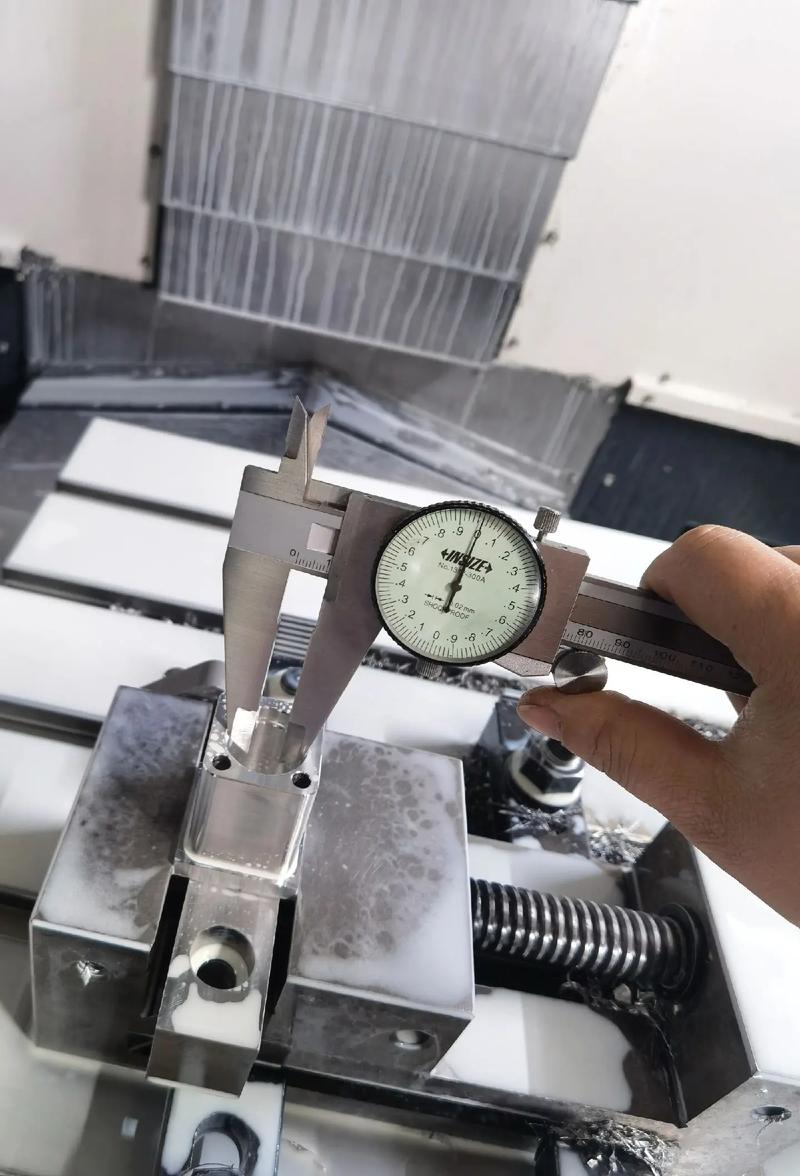

几年前帮一家机床厂做项目,M阶段测量主轴跳动,技术员觉得差不多就行。结果用千分表一测,跳动量超标三倍!那个老师傅当场就骂娘了,说以前全凭手感,现在机器比人精。其实不是机器精,是以前没较真。

记住:测量系统的可靠性比数据本身更值钱。如果你量都量不准,后面分析个寂寞。

制造业测量系统分析GRR卡尺测量现场
制造业测量系统分析GRR卡尺测量现场

A阶段:分析到真相大白

Analyz,分析。说白了就是找“元凶”。这时候不要迷信那些花哨的统计软件。我见过有人拿Minitab跑了二十页相关性分析,最后结论是“温度影响”。可你问他是哪个环节的温度?他说不清楚。

真正的分析得像警察破案:先锁定嫌疑范围,再用数据验证,最后人证物证齐全。比如你怀疑是冷却液浓度不够导致表面粗糙度超标,那就去查浓度记录,做对比实验。别一上来就搞高维统计,车间里的问题大多不复杂,复杂的是人心。

有一次分析焊接气孔问题,所有原因都排除光了。最后发现是操作工换了一副新手套,手套上有油渍!这他娘的谁能想到?所以分析阶段,找一线老工人聊聊,往往比看报告管用。

I阶段:改进不是瞎改,是拿数据赌命

I阶段:改进不是瞎改,是拿数据赌命
I阶段:改进不是瞎改,是拿数据赌命

Improve,改进。动作最快,最容易出彩。但也是最容易翻车的阶段。很多人一激动,直接改工艺参数,结果质量没上去,废品率暴增。改之前必须做假设检验!做DOE!哪怕只是单因子实验,也比闭着眼乱调强。

我自己的教训:曾建议客户把热处理温度提高10度,因为数据模型显示这样能提高硬度。结果批量化生产时,零件变形率飙升。为什么?因为模型里的变量没考虑装炉量!从那以后我记住了一个道理——改进方案必须在小范围内验证,而且要重复验证。别信一次成功,那是运气。

另外,改进不是一个人拍板。要让操作工参与,他们天天摸机器,知道哪个旋钮拧半圈会出什么事。尊重现场,比尊重领导更靠谱。

C阶段:控制到想吐,才算真的扎根

C阶段:控制到想吐,才算真的扎根
C阶段:控制到想吐,才算真的扎根

Control,控制。这阶段最无聊,也最考验人性。很多项目死在C阶段——改进完成后一撤项目组,三个月后老毛病复发。因为没有人把新的标准作业程序贴出来,没有控制图监控关键指标,也没有把培训落到纸质档上。

真正的控制不是弄一个Excel监控表就完了。我见过最狠的案例:为了防呆,直接在工装上加了机械限位,根本不允许操作工超过那个范围。你说这是控制吗?这才是控制!控制阶段的核心是把依赖人变成依赖系统。

QA环节:

问:我们公司连基础数据都没有,能不能直接跳过M阶段?
答:跳过?那你就等着被数据打脸吧。没有测量,D阶段定义的问题就是空中楼阁。哪怕你先花一个月补数据,也比瞎分析强。记住:六西格玛不是快餐,没有数据支撑,DMAIC就是五个字母。

问:DMAIC是不是只适合大型制造企业?小作坊能不能用?
答:当然能。小作坊反而见效更快。我曾经帮一个只有30人的机加工厂做DMAIC,就在D阶段定义“攻丝烂牙”问题,M阶段量了200件产品,A阶段发现是丝锥磨损标准不明确,I阶段定了每100件换一次,C阶段贴上颜色标签提醒。前后两周,烂牙率从8%降到1.5%。你看,大公司搞一年,小作坊两周搞定。关键是你愿不愿意沉到现场。

说真的,六西格玛(DMAIC)不是玄学。它是一套逼迫你面对现实的方法论。但你要是不按它的规矩来,那它就是一场昂贵的表演。

最后说点扎心的:现在很多企业搞六西格玛,是为了拿奖补、装门面。项目结题了,报告存档了,然后呢?车间里照样一片混乱。要我说,那些PPT上的绿带黑带证书,不如车间里一台装了自动报警的扭矩扳手——至少它真能防止你拧滑丝。

💡 如果你正准备导入DMAIC,我的建议是:从一个小而痛的问题开始。别贪大。一个密封圈、一个丝锥、一次漏焊——解决掉,让团队尝到甜头,比一百页宏伟蓝图都管用。

✅ 最后还是那句话:方法没有错,错的是把方法当摆设的我们。今天就聊到这。下次再听见有人说“我们已经在做六西格玛了”,你可以笑一笑,问他:哪个工位的数据证明了你还在做?

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:六西格玛(DMAIC)实战:别让方法论变成PPT上的僵尸 https://www.dachanpin.com/a/tg/67104.html

(0)
约束理论(TOC)在机械制造车间的真实打法:先找瓶颈,再谈效率
上一篇 2026-08-12 21:50:45
统计过程控制(SPC)?别再当画线表演了!
下一篇 2026-08-12 22:30:53

相关推荐

  • PCB 光影里的微观诗行:一场关于打样的精密浪漫

    当指尖划过电子设备冰凉的外壳,很少有人会想起其内部那片沉默的 “城市肌理”——PCB 板上交错的铜箔如同隐秘的河流,串联起无数电子元件的星辰。而 PCBA 打样,正是为这片微观宇宙绘制第一幅蓝图的过程,它不是机械的重复,而是带着探索意味的创作,每一次线路的排布都藏着工程师对效率与稳定的温柔期许。在电子产业飞速迭代的浪潮中,打样环节如同黎明前的第一缕微光,照亮…

    2025-09-09
  • 物料需求计划(MRP)为什么总在车间“翻车”?——一个老计划员的血泪经验

    MRP这东西,上ERP的时候都说是神器,真用起来,唉……它不是算不准,是太“天真”。 我相信每个干过生产计划的人都有过那种时刻:系统跑出来的需求,和现实差的不是一星半点。明明库存数据说还有500个,仓库里就是找不着。采购提前期设的是5天,供应商次次拖到7天。车间报工不及时,工单状态永远“正在进行中”……然后计划就变成了废纸。 MRP的“完美假设”在现实面前碎…

    投稿 2026-08-01
  • 新零售:重构消费逻辑的商业新范式

    当消费者在社区生鲜店扫码取走前一晚线上预订的新鲜食材,或是在品牌体验店通过 AR 技术虚拟试穿服装后直接线上下单,一系列看似日常的消费行为背后,正涌动着新零售模式对传统商业体系的深度重构。这种重构并非简单的渠道叠加,而是以数字化技术为纽带,将商品生产、流通、销售及服务环节全面打通,最终实现对消费需求的精准响应与消费体验的系统性升级。在商业变革的浪潮中,新零售…

    2025-09-05
  • 二手车市场里的烟火气:一场关于信任与选择的双向奔赴

    阳光透过帆布棚的缝隙,在二手车市场的水泥地面上投下斑驳的光影。各色车型像等待检阅的士兵,沿着通道整齐排列,从锃亮的家用轿车到略显沧桑的 SUV,每辆车的车窗上都贴着一张泛黄的纸牌,上面用马克笔写着年份、里程和报价,字迹有的工整有的潦草,却都透着几分实在。穿着蓝色工装的销售顾问穿梭在车辆之间,口袋里揣着折叠式检测报告,遇到驻足观望的客户,会主动递上一瓶矿泉水,…

    投稿 2025-09-04
  • 云端之上,那些藏在数据里的温柔守护

    当我们在手机上滑动指尖,打开珍藏的家庭相册,看着孩子第一次蹒跚学步的视频笑着红了眼眶;当加班到深夜的打工人,通过在线文档实时同步团队方案,终于在截止时间前按下提交键时长长舒了口气;当远在他乡的游子,用视频通话清晰看见父母鬓角新添的白发,轻声说一句 “我一切都好”—— 我们很少会意识到,这些平凡日子里的温暖瞬间,都离不开一个看不见却无处不在的支撑:云计算。它不…

    2025-09-09

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
