我上个月去珠三角给一家做汽车零配件的工厂做诊断,老板拍着桌子吐槽,说花几十万上了ERP里面的MRP模块,结果该断料还是断料,该积压还是积压,库存周转还掉了两个点。这不扯吗?
很多工厂都是这么用的,对吧?把物料需求计划(MRP)当成了一个自动算采购量的计算器,大材小用就算了,还没用对。
很多人第一反应是系统不好用?不对,90%的问题出在自己的基础数据上。

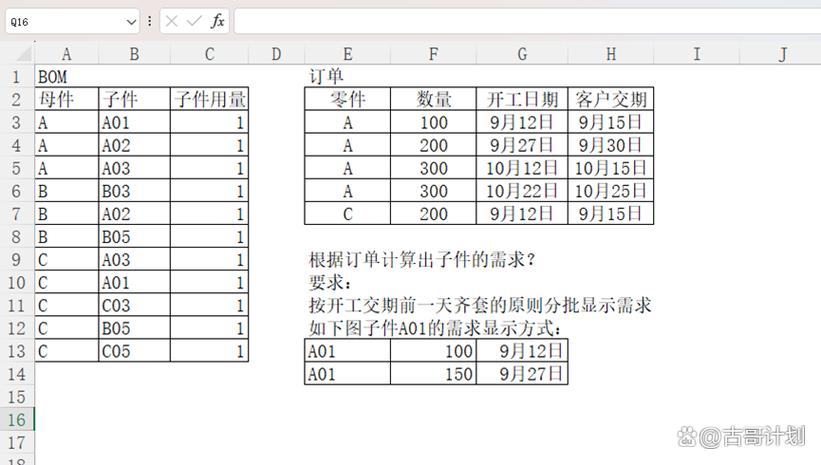

首先BOM就错,我见过不少做定制化零件的工厂,BOM版本半年不更,改了设计还在用老版本——跑出来的需求能对?然后库存账实不符,仓管员点个货半个月更一次系统,线边仓一堆余料根本没录进去,系统以为你缺料,其实角落堆了三箱。还有提前期,采购的提前期拍脑袋写7天,实际供应商经常要10天,你让MRP怎么算?
说实话,基础数据错得一塌糊涂,神仙来跑都不对。
问:我们工厂很小,只有十来个生产工人,也要搞物料需求计划(MRP)吗?
答:当然要看你的业务模式,如果你的订单都是重复性的,每个月就那三五款产品,靠经验加excel算也能对付。但只要你订单型号超过20种,BOM层级超过两层,excel的错率会直接飙升到30%以上,算错一次停工待料的损失,都够买一年的轻量化ERP了。现在很多云ERP都带基础的MRP模块,花点时间把基础数据理清楚,比你采购天天拍脑袋猜要省太多事。
问:MRP和ERP到底是什么关系,很多销售讲得云山雾罩的?

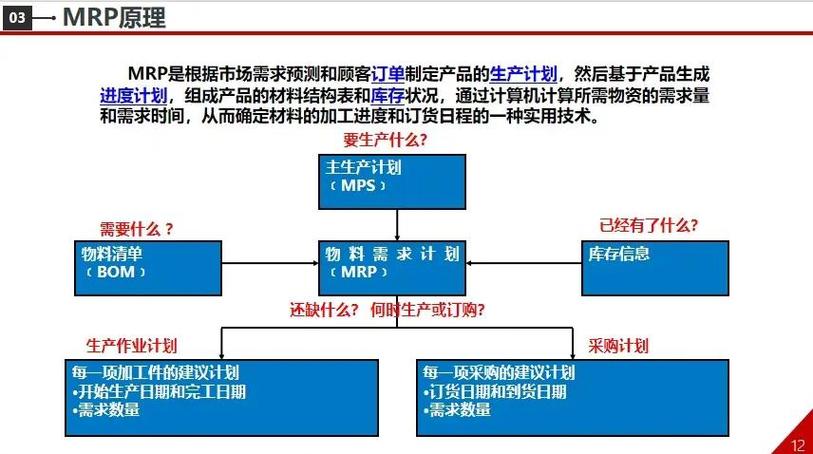

答:一句话就能说清,MRP是ERP的核心计算引擎,没有MRP的ERP本质上就是个在线记账软件,对吧?所有的排产、采购、库存计划,都是靠MRP跑出来的结果往下延伸的。别被那些花里胡哨的新概念忽悠,基础的MRP没搞定,上层什么MES、APS都白搭。
很多工厂把成品的预测需求和已经锁定的客户订单混在一起跑,结果跑出来一堆多余的物料,卖不出去只能堆在仓库吃灰。MRP的核心逻辑本来就是相关需求靠独立需求算,你独立需求本身就掺了水,后面全错。
💡 第二个,该锁就锁,别天天刷新重跑
我见过不少计划员有瘾,每天一上班就重跑一遍MRP,结果采购刚给供应商发了订单,系统又变了,搞得供应商都嫌你折腾,下次干脆给你排最后。我给客户的建议都是,周计划锁死,三天内的需求不准动,三天外的再滚动调整,这个节奏刚好,既灵活又不会乱。
💡 第三个,缓冲要加,但别乱加
很多工厂为了不缺料,不管什么物料都加10%的安全库存,跑了一年下来,仓库压的几百万库存,一大半都是多出来的安全库存。正确的做法是,只有通用件、采购周期长的关键件才加安全库存,定制件、一次性订单的物料一分都别加,这个分寸拿捏对了,库存直接就能降十几个点。
现在行业里天天吹APS高级排产、AI智能计划,是不是物料需求计划(MRP)就过时了?才不是。APS是帮你排产能力、排工序的,MRP是帮你算物料需求的,两者是互补,不是替代。
现在最新的实践,就是MRP和APS联动跑:APS先根据产能排好生产计划,把每道工序的完工时间反灌回MRP,MRP再根据这个时间重新算物料的到货时间,这样就不会出现物料早到堆库存,或者晚到耽误生产的情况,我接触过的工厂这么调整之后,库存周转平均提了15%左右,效果很明显。
还有,现在很多云ERP的MRP都支持按单锁库,就是定制订单的物料进来直接锁给这个单,不会被别的急单随便挪用,这个功能解决了多少多品种小批量工厂的心头大患?之前我待诊的一家做工程机械配件的工厂,之前每个月总有三四起A单物料被B单领走的事,两个单都延误,用上这个功能之后,延误率直接降了七成,太爽了。
不过话说回来,不管工具怎么更新,核心逻辑从来没变过。就是基础数据准,规则用对。很多老板一上来就问我,要不要加钱上带AI预测的MRP?我说实话,AI能帮你调预测的准确率,前提是你有干净的历史数据,如果你连过去一年的销售订单都整理不清,BOM还错漏百出,AI也救不了你。
不如先花一两个月,把BOM理一遍,把库存盘一遍,把供应商的实际提前期统计出来,把这几件小事做好,你的物料需求计划(MRP)就能解决80%的物料问题,剩下的再慢慢优化不迟。
