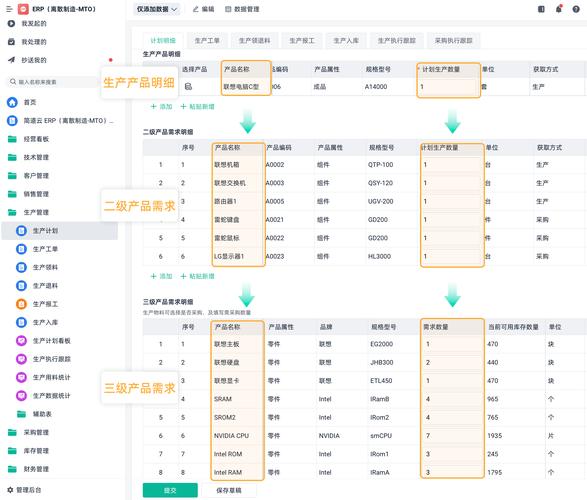

很多工厂老板一提到物料需求计划(MRP),第一反应就是:那不就是算要进多少料的表格吗?
很多工厂用了好几年MRP,天天抱怨不准,缺料还是缺,呆滞还是堆。
说白了,就是把好东西用错了地方。对吧?
。
订单要出100台成品,这是独立需求。生产100台需要多少个外壳多少个芯片,这是相关需求,MRP就是帮你把这个需求拆清楚,结合现有库存、在途料,算出该什么时候补多少料。
问:MRP和ERP自带的库存模块到底有啥区别?
答:库存模块管的是「现在仓库里有什么」,物料需求计划(MRP)管的是「未来什么时候需要什么,需要多少」。一个管当下的账,一个管未来的计划,完全不是一回事。把MRP当库存用,能准才怪。
不少工厂现在还是老板拍板买料,仓管员凭记忆补料,单子小的时候还能转,单子一多,客户插个单,直接全乱。缺料停线等货,一堆料放半年变呆滞,两头亏。
说实话,现在很多厂商吹什么AI MRP,吹算法多厉害,我跑过几十家工厂,没见过哪个基础数据差的工厂能靠算法救回来。
算法再巧,你给它错的数据,它只能算出错的结果。

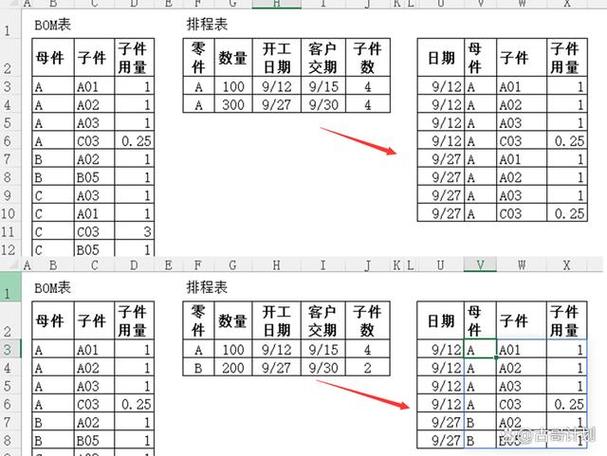

做好MRP,核心就把三个数据捋准:
1.
:工程改了设计,BOM不更,少一个端子少一颗螺丝,跑出来的需求就缺一样,最后肯定停线。
2.
:很多工厂填提前期全拍脑袋,塑料粒明明要10天到货,非填成3天,MRP算出来的采购下单时间晚了一周,不等才怪。
3.
问:我们工厂才几十个人,单子都是小批量多品种,有没有必要上正式的物料需求计划(MRP)?
答:太有必要了。哪怕你用Excel搭个简易MRP框架,也比拍脑袋强一万倍。小工厂本来利润就薄,一次大缺料或者一批大呆滞,可能大半个月的利润就没了。现在市面上很多云SaaS都带轻量化MRP模块,一个月几千块就能用,门槛比十年前低太多了。
不过话说回来,我最近接触的很多珠三角工厂,最新的玩法就是把物料需求计划(MRP)和MES做实时联动,线边今天耗了多少料,直接同步回MRP,不用仓管员手动盘完再录入,跑出来的净需求准度比之前高了十几个点,这就是现在最新的实践,不是什么遥不可及的黑科技。
我见过花几十万上系统最后用不起来的,也见过小工厂用Excel跑MRP把缺率降到5%以下的,核心都是细节没到位。给你三个亲测有用的小技巧:
💡 每周固定跑一次净需求
别天天跑,也别一个月才跑一次。天天跑计划,采购那边天天改单,供应商都疯了。一个月跑一次,跟不上客户改单插单的节奏,照样错。每周一开电脑跑一次,调整当周的采购和工单,刚好适配国内大部分工厂的节奏。
❗ 长周期物料单独锁需求
进口料、定制开模的料,提前期两三个月的那种,别跟着周计划来回变。锁定了总需求之后再放进MRP跑,别动不动改量,不然供应商要么不给你排产,要么收你违约金,两头不讨好。
✅ 每个季度复盘一次基础数据
别嫌麻烦,抽三天时间,工程核对BOM,采购核对每个物料的实际提前期,仓盘清所有在途在库的异动。我上个月去东莞一家做汽配的工厂,他们之前MRP准度只有60%,复盘两次基础数据之后,准度直接干到92%,缺料停线从每月三四次降到两个月一次,老板说省的钱远超过花在整理数据上的人工。
很多人说现在都玩APS高级排程了,MRP是不是过时了?
拉倒吧。MRP是所有生产计划的基础,骨架歪了,你再花哨的上层建筑都站不住。把MRP玩明白,你的工厂生产效率就能涨一大截,库存就能降一大块,这都是实打实的利润。
