干了二十年工厂规划,说起设施布局这四个字,我还是会头皮发麻。不是因为它有多高深——恰恰相反,是太多人把它想得太简单了。老板一拍脑袋画个方框,说“机床搁这儿,装配线搁那儿”,然后就让施工队进场。结果呢?物流路线绕得跟毛线团似的,在制品堆成山,每个月盘盈亏的钱够买辆宝马。
不过话说回来,最近几年智能制造的风吹得猛,设施布局这门老手艺也得跟着变。数字孪生、柔性生产这些词儿不再是PPT里的噱头,而是真的能帮你省钱的利器。今天不聊虚的,就聊聊我踩过的坑和看到的新路子。
传统布局的三大致命伤
记得12年给一家汽配厂做诊断,一进车间——嚯!叉车跑得跟飙车似的,物料堆得到处都是,生产计划员天天救火。这就是典型的设施布局不合理引发的后遗症。传统布局的毛病我总结三个:
刚性有余,弹性不足。很多工厂按产品“专线专用”,一旦订单波动,那条线就闲着,另一条却加班加点,设备利用率惨不忍睹。
物流交叉严重。原材料进、半成品出、成品入库,动线打架,无效搬运距离恨不得比有效作业还长。❗我见过最夸张的,一个零件从冲压到清洗,居然横跨三个厂房,搬运成本占了制造成本的15%。
忽视人的感受。工位挤得转身都困难,下脚料没地儿放,照明通风一团糟。操作工又不是机器,环境压抑,质量和效率能高才怪。

其实很多老工厂地方就那么大,改布局是不是非得拆房子?真不一定。有时候只是重新规划物流通道和单元模块就能提升20%的效率。✅我们去年给一个占地仅3000平的电子厂做优化,通过U型线和垂直立体仓储结合,硬是省出了两条新产线的空间。关键在于打破“设备固定不动”的思维定势。
问:改造期间会影响生产吗?停产损失谁承担?
答:这就看规划水平了。我们习惯用“滚动式迁移”,把改造划分为多个小窗口,利用周末或夜班穿插进行。虽然前期模拟要费些功夫,但总比全线停工强。💡另一个思路是先建好新线再拆旧线,空间不够可以临时租赁外部仓库过渡。关键是让生产部门全程参与,他们最清楚什么时候能腾出空档。
数字化模拟:布局不再靠“拍脑袋”

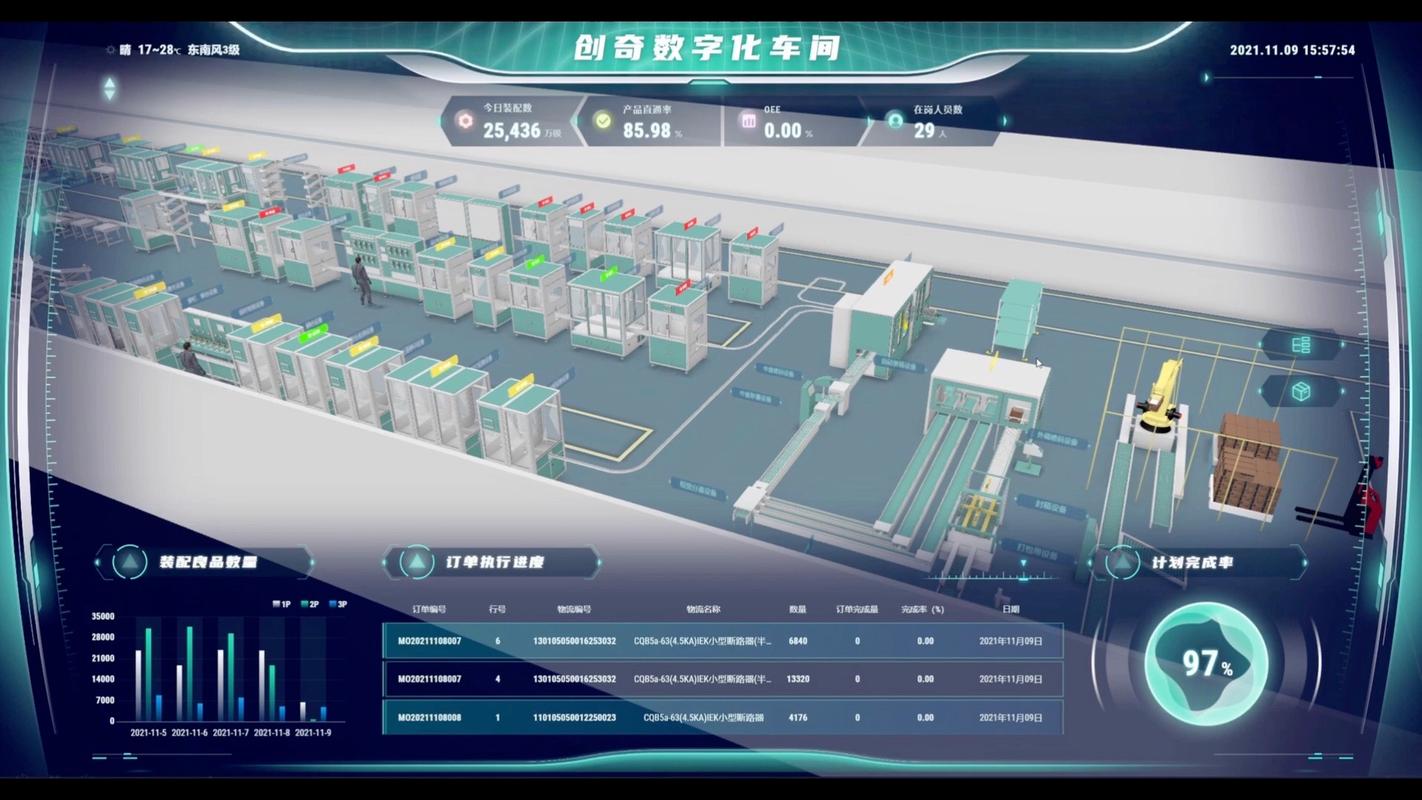

以前我们做规划,桌上摊张A0大图纸,人手一支铅笔一把尺,全靠空间想象力。现在?一台笔记本就搞定。利用仿真软件如FlexSim或Plant Simulation,把设备参数、生产节拍、物流频率全输进去,软件能自动跑出瓶颈在哪、利用率多高。连叉车拥堵点都能给你标出来。

但得泼盆冷水——仿真不是万能的。有家企业花八十万请人做了个三维炫酷模型,结果基础数据全是拍脑门的,仿真结果自然一塌糊涂,到头来还不如老师傅的经验之手。所以说,数据驱动的前提是数据靠谱。先老老实实做IE测时,把标准工时、物流强度这些整明白了,再上软件。否则就是garbage in, garbage out。
问:搞仿真模拟是不是特别贵?中小企业玩得起吗?
答:十年前确实贵,现在很多软件有按年订阅的云版本,甚至开源工具比如anyLogistix个人版免费。💡关键不是软件,而是你有没有那个能把业务逻辑翻译成模型的人。不行就找个靠谱的咨询顾问,别自己瞎捣鼓,浪费钱事小,耽误生产事大。
人的因素,永远被低估

说个自己丢人的事儿。06年我给一家医疗器械厂做布局,为了塞进更多设备,把工作站间距压到最小,想着操作工瘦,挤挤没关系。结果投产后,工人抱怨胳膊肘老撞到,转身取料别扭,次品率反而升了。后来不得不拆了一台设备,重新优化人机工程。那次教训刻骨铭心:设施布局本质上是为人服务的,不能本末倒置。
现在设计我们都会引入“人因工程”评估,连操作高度、视野范围、光照角度都量化。尤其协作机器人多了,人机交互区的安全距离、工作台共享设计都得提前想清楚。❗别忘了,一位身心舒适的操作工,效率往往比程式化的自动化设备更可靠。
最后说句实在的,设施布局不是一锤子买卖。新工厂投用只是起点,随着产品迭代、工艺更新,布局就得跟着微调。我建议每两年做一次全面的布局价值流分析,别等痛了才下决心。毕竟,好的布局自己会说话,差的布局让所有人都有苦说不出。
