那些年,我们信过的MRP逻辑坑

提前期是个笑话。 教科书说,固定提前期。可我这边供应商,三天两头就换——今天说钢板拉不到,明天说热处理炉坏了。系统里那个冷冰冰的“2天”,在现实里能变成两周!你按MRP建议下单,结果物料要么堆在仓库吃灰,要么产线干等着,我经历过一次合金钢缺料,整条线停了8小时,老板就差没把我生吃了。 还有批量规则。系统喜欢“经济批量”,但谁告诉过它,我们车间那台老冲床换模得要4小时?为了省几百块的调整费,搞出一堆半成品库存,结果订单变了,全成了呆滞料。💡 我现在只要看到MRP里出现“批量倍数”这几个字,就本能地多看一眼——不对,应该是多看十眼。 更别提动态安全库存那个坑。 销售那边拍脑袋,下个月预测突然翻倍,系统瞬间拉起一堆采购单。等到真实订单进来,预测又砍半,库里堆的料够用半年。我遇过最离谱的一次,一种特种螺丝订回来200箱,最后实际用了11箱。财务经理看我的眼神,简直像看叛徒。 !
问:MRP跑出来的需求,到底能不能信?
答:都信系统,要人干嘛?我不是说MRP没用,但它就是个计算器,你必须学会跟它“吵架”。我现在的习惯是——每次跑完,先看例外报告,重点关注那些建议“提前”或“推迟”的条目。你会发现,80%的异常都是因为基础数据有问题:库存不准、BOM版本没更新,或者工单报废率忘了填。这些玩意儿,得靠人治。 系统不会告诉你,昨天夜班那批活,废了15%。 还一个绝招:把MRP的频次降到最低。别一天跑八次,那叫自虐。我们以前早晚各一次,后来发现,除非插单插到天塌了,一周全量跑两次足够。日常急料?用重订货点法顶着,别让系统把你当驴使。让MRP变顺的狠招——往往反常识
第一,故意让计划“不准”。 你没看错。我们曾把提前期刻意放大15%,然后让采购跟供应商谈分批交货。看起来库存会高一点?实际上总成本更低,因为停线的损失比利息高十倍不止。而且,供应商也喜欢——他们能更从容地安排生产。 第二,冻结期要够硬。 很多厂冻结区就三天,销售一催就改,那MRP神仙也救不了。我们硬着头皮定了7个工作日冻结,期间任何变动必须副总裁签字。起初骂声一片,三个月后,准时交货率从67%蹦到89%。✅ 真的,不骗你。 第三,请善待你的BOM和库存数据。 这是老生常谈,但99%的MRP惨案都源于此。我们专门设了个“数据纠察”岗位,每天抽检20个工单的报工数量、库位准确率——一旦低于98%,当班主管直接扣绩效。粗暴,但有用。❗问:小工厂,几十个人,值不值得上MRP?

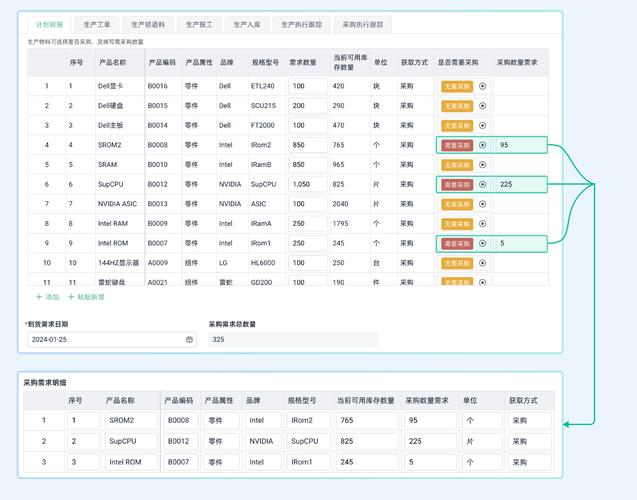

答:我最近给一家30人的钣金厂做顾问,他们Excel管了十年,居然也没出大错。但他们的问题是——老板不敢接急单,因为算不清能不能挤进去。后来我们没上完整MRP,只用了一个轻量级工具:把关键长交期物料做净需求计算,其他还是看板拉动。MRP不一定是全副武装,拆个零件用也行。 你可以先抓“缺料表”,把那些一缺就停线的物料管起来,比强推全套系统聪明得多。 不过话说回来,现在有些云MRP,按年付费,几千块就能开始,功能砍得就剩计算核心,对小厂其实够了。去试试,别听销售瞎吹,一定要用自己的真实数据跑一个月,看看推荐的采购单是不是合理。如果连跑三次都让你想摔键盘——那赶紧停,不是你的问题,是那软件设计的人,可能根本没进过车间。 !
免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:物料需求计划(MRP):为什么你的系统总是算不准?一个老计划员的十年踩坑史 https://www.dachanpin.com/a/tg/59960.html
