CIM不是一套软件,是一种神经反射
很多人以为,买齐了ERP、PLM、MES,再加个WMS,就算CIM了。错得离谱。这些系统各自为战的时候,顶多算“计算机辅助孤岛”。CIM的核心是数据和流程的无缝流动——设计变更了,工艺路线即时更新;设备报警了,物料配送自动暂停;销售订单调整,生产计划秒级重排。这需要所有系统像神经系统一样实时交互,而不是靠人拿着U盘拷来拷去。
我记得2018年去德国一家中型传动部件厂,他们的CIM体系让我震惊:从客户在网页上配置产品的那一刻起,三维模型自动生成,PLM触发工艺审查,仿真软件在线跑一遍加工可行性,然后直接下发到机床——整个链条没有一张纸质图纸,甚至没有人去“录入”数据。反观国内,多少工厂还在为BOM表准确率发愁?说到底,CIM不是技术问题,是意识问题。

死穴:数据能通,人心不通
上个月帮一家注塑厂做诊断,车间主任指着MES屏幕说:“你看,OEE数据都有,设备利用率看得清清楚楚。”我瞟了一眼——数据源全是手工在设备边上的平板里输入的。工人为了省事,换模时间永远填“15分钟”,实际上呢?有一次我掐表,整整37分钟。这种虚假的数据闭环,比没有数据更可怕。CIM要的不是一堆报表,是真实世界在数字空间的精准映射,也就是现在很火的数字孪生概念。但实话讲,如果连基础数据采集都搞不定,数字孪生就是空中楼阁。
问:我们工厂已经上了ERP和MES,日报也能自动生成,算不算迈入CIM门槛了?

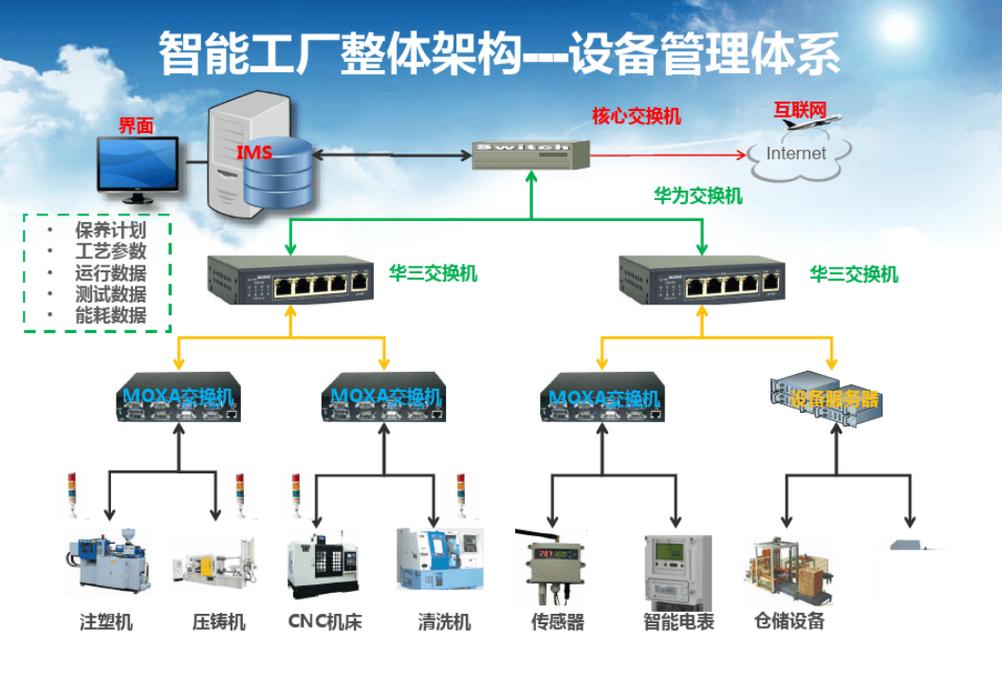

答:差得远。ERP管的是“物”和“钱”,MES管的是“活”怎么干,但如果它们之间的数据需要人工整理才能对齐——比如MES里工单的完工数量要财务下班前再核对一遍才敢导入ERP——那你的集成连初级阶段都没达到。真正的CIM,是事件驱动:MES完工信号触发ERP自动记账,同时更新库存,甚至驱动AGV补料。少一个环节要人插手,就是断点。
还有个更隐蔽的坑:工艺知识没集成进去。很多企业上了PLM,但工艺参数、调机经验还躺在老师傅的脑子里,或者散落在微信聊天记录里。有一次一个新产品的试模,因为工艺文档没及时同步到现场终端,调机员照老参数干,直接撞刀,损失四十多万。所以CIM一定要把隐性知识显性化、结构化,这事比买软件难一百倍。

别被“全自动化”忽悠——小步快跑才是正道
我见过太多老板,被各种峰会上的概念洗脑,回来就想搞个“无人工厂”、“工业4.0示范线”,然后预算没边,折腾两年一地鸡毛。CIM不是砸钱就能砸出来的。💡正确的姿势是从痛点最明显、数据质量最差的环节切入。比如先把设备联网和实时OEE搞准,再逐步打通质量追溯,然后才是计划排产的动态优化。这个过程可能要三五年,甚至更长,但每一步都要有收益反馈,否则团队根本撑不住。
问:中小企业预算有限,怎么着手CIM建设?有没有最低成本启动模式?
答:有,而且必须“抠”。先别想着自建机房、买一堆服务器,云SaaS化的MES和轻量级IoT平台现在很成熟,按年付费,几千块就能把几台关键设备连起来。重点抓两样:准确的现场执行数据(比如扫码报工、设备自动计数)和一键生成的可视化报表,让管理层尝到甜头。然后,再结合PLM把设计-工艺-制造的数据流打通一小段,例如将三维模型直接下发到工位看板,减少图纸错误。记得,哪怕只用Excel加共享文件夹,只要流程梳理清楚了,也比盲目上一堆不用的模块强。❗切忌贪大求全,我的一个客户从三台注塑机联网开始,两年后自然扩展到全厂,数字化文化也养成了。
说到底,计算机集成制造(CIM)是一场漫长的组织变革,不是IT项目。它要改变人的习惯,打破部门墙,甚至重构责权利。但一旦走通,那种柔性和效率,是真的会让竞争对手绝望的。毕竟,当你的工厂像一台精密运转的生命体那样响应市场时,你考虑的就不再是“能不能接单”,而是“接多大的单”。
