企业资源计划(ERP)上线的那些坑,我替你踩过了

说到ERP,我脑子里第一个蹦出来的场景不是高大上的数据看板,而是——五年前一个暴雨夜,工厂突然停产。为什么?因为ERP系统崩了。仓库不知道库存,车间不知道工单,财务不知道成本。那晚上我们十几号人红着眼睛抢修,老板蹲在角落一根接一根抽烟。企业资源计划(ERP)这东西,用好了是神器,用不好就是个吞金巨兽。对吧?

后来我陆陆续续帮好几家工厂做过ERP选型和实施,踩的坑多了,人就学乖了。今天不扯理论,就聊点带泥巴的实际经验。你若是正打算上ERP,或者被ERP折磨得够呛,这篇或许能让你少走两步弯路。

别把ERP当Excel替代品,那玩意是个新物种

好多老板一拍脑门:上了ERP,所有表格就自动化了!然后呢,买回去发现,员工还是用Excel导来导去,系统里数据全是乱的。真事儿。去年我在一家钣金厂,看见他们计划员每天花两小时把ERP里的工单手动复制到Excel里排产……问为啥?答:系统排的不准。唉。

ERP的核心是流程固化,不是工具升级。你原来的流程要是本身就有毛病,ERP只会把毛病放大十倍。❗ 比如你原先采购审批,口头说一声就行,上了系统非得走审批流,采购员嫌烦,照样线下操作,最后系统里的到货记录和仓库实际永远对不上。所以第一步,先把现有业务流程扒一层皮,理顺了,再往系统里套。别指望软件替你管理混乱。

制造业ERP流程优化前后对比图
制造业ERP流程优化前后对比图

选型就是选战友:跟谈恋爱差不多

选型就是选战友:跟谈恋爱差不多
选型就是选战友:跟谈恋爱差不多

市面上ERP厂商,从SAP、Oracle到国内用友、金蝶,还有一堆垂直小厂,眼睛都能挑花。但记住一条:没有最好的,只有最配的。我说个例子:一家做非标自动化的小公司,去听了一场SAP宣讲,热血沸腾,砸了上百万。结果实施一半发现,那些复杂成本核算功能根本用不上,二次开发费又是个无底洞,最后项目烂尾,只剩财务模块在跑。老板有次喝大了跟我吐槽:还不如当初用个轻量的,哪怕Excel管管都行。

💡 我的粗暴判断法子:先问自己工厂的“管理水平颗粒度”。如果你连BOM表都做得稀碎,别碰重型ERP。如果你已经有完善的ISO体系,数据基础好,那就可以考虑功能更全的系统。另外一个被忽视的点:实施团队。软件再好,实施顾问不懂你的行业,注定悲剧。我见过一个顾问,愣是分不清机加工和注塑的工艺差别,把工序路线全设错了,车间疯掉。所以,签合同前,务必让实施方带你去他们的同行案例,坐下来细聊,看他们能不能说到点子上。

问:上了ERP之后,为什么车间执行反而更慢了?
答:八成是因为没有跟MES打通。ERP管计划、管财务、管物料,但车间实时的执行数据,靠人工录入ERP,又慢又错。工人本来一分钟干完的活,可能得花三分钟在电脑上敲键盘,他能不骂娘?解法很简单——上MES系统,或者至少用移动端扫码、报工平板,让数据自动回传。别让一线工人给你当文员。

问:我们厂既有订单式生产,又有库存备货,ERP能处理好吗?
答:能,但得狠下心做策略分离。很多失败的案例,就是企图用同一套计划逻辑覆盖所有模式,结果MRP跑出来的建议全是乱的。我通常建议在系统里设定不同的计划策略码,例如MTO(按单生产)的物料不许自动预留库存,MTS(按库生产)则严格走安全库存触发。这需要前期花大量时间梳理物料主数据,清洗数据比买软件重要一百倍。❗

数据准备:最容易被低估的隐形杀手

ERP上线前,有一关躲不过:数据清洗。物料编码、BOM表、库存期初、供应商信息……这些东西的质量,直接决定系统是帮你还是坑你。说起来都是泪。有一回,我们团队花了三周,清理出一万两千条物料,发现重复编码三百多个,一物多码、一码多物乱成一锅粥。原因呢?以前各部门自己编自己的,研发叫“法兰盘A型”,仓库叫“大盘法兰”,采购又叫“DN100法兰”。别说系统,人看着都晕。

工厂物料编码混乱现场与规范编码对比图
工厂物料编码混乱现场与规范编码对比图

所以,别嫌麻烦。成立一个跨部门数据小组,定好编码规则,用特征属性进行描述,而不是简单粗暴的名字。比如用:“类别-规格-材质-图号”这样的合成码。同时,一定要有Owner持续维护,不然三个月后又回到解放前。

还有库存期初盘点,必须刀刀见血,不能含糊。我见过一家厂,因为期初库存不准,ERP上线第一个月,报表显示某原料负库存,采购却还在下单,因为系统逻辑是谁家库存低于0就自动生成采购建议……闹出大笑话。✅ 所以上线前,全盘、复盘、盲盘,一个都不能少,盘到每一个螺丝螺母,别信账面数。

问:上了ERP是不是就可以省掉很多员工?
答:哈哈,想得美。这可能是最大的误解。ERP确实能优化流程,减少一些重复录入工作,但它本质是提升协同效率,让数据分析更及时,而不是把人裁掉。实际经验里,刚上线那半年,工作量往往不减反增,因为要并行、要纠错、要适应。长期来看,也许能让财务或计划部门结构精简,但车间、仓库这些,该多少人还是多少人,甚至可能因为管理细化需要增加数据录入或分析岗。别拿减员当目标,会死得很难看。

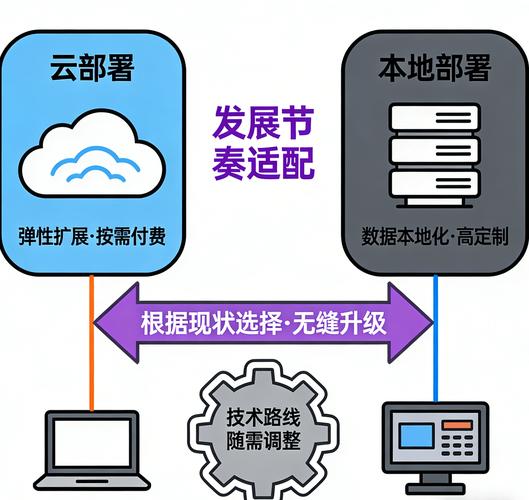

云ERP还是本地部署?别被大趋势忽悠

云ERP还是本地部署?别被大趋势忽悠
云ERP还是本地部署?别被大趋势忽悠

现在云ERP喊得震天响,优点一串:免维护、随时更新、按年付费。但真的是所有工厂都适合吗?未必。如果你车间网络不稳定,或者数据敏感性极高(比如军工配套),本地部署可能更踏实。我就碰到过工厂建在山旮旯里,一到夏天打雷就断网,SaaS ERP直接变砖头。还有个客户,因为担心图纸和工艺数据上云,死活不肯用公有云,最后选了混合云部署——核心数据放本地,外围应用上云。这是一种折中。

不过话说回来,对于大多数中小企业,云ERP的试错成本低,确实香。一年花几万,不好用就换。不像过去买断一套几十万,砸手里了也只能硬着头皮用。但注意:云服务商的数据迁移政策要看仔细,哪天你想换家,数据导出来会不会被卡脖子?合同里白纸黑字写清楚!❗

说到底,企业资源计划(ERP)就是个工具,像一把好刀,也得看拿刀的人会不会用,愿不愿意磨。它不能替你解决管理上的根本问题,但能把你的管理能力放大——放大的可能是效率,也可能是混乱。一切都取决于你前期想得有多透,执行得多狠。最后提醒一句:别指望一次上线就完美,ERP是养出来的,得不断迭代。祝你的工厂,少掉坑,多产出。实在搞不定,找个靠谱的顾问,别自己死扛。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:企业资源计划(ERP)上线的那些坑,我替你踩过了 https://www.dachanpin.com/a/tg/65150.html

赞 (0)
物料需求计划(MRP):别再让系统背锅了,这些坑你踩过几个?
上一篇 2026-07-11 00:37:52
制造执行系统(MES)上线的血泪史:90%的工厂都栽在这三个坑里
下一篇 2026-07-11 01:54:51

相关推荐

  • PCB 上的微观宇宙:PCBA 承载的数字时代脉搏

    当指尖划过智能手机光滑的背板,或是凝视智能手表屏幕上跳动的数字,很少有人会联想到这些精密设备内部隐藏的另一重世界。在那些被金属外壳包裹的空间里,一块薄薄的绿色基板静静躺着,上面布满了细密如蛛网的线路、小巧玲珑的元件,以及仿佛微型城市般错落有致的焊点 —— 这便是 PCBA,印制电路板组件的缩写,也是所有电子设备得以运转的 “中枢神经”。它不像屏幕那样能呈现绚…

    2025-09-11
  • 时间测定(MTM)的数字化闹剧:为什么你测的工时总是不准

    说实话,干了十几年工业工程,最怕听到的一句话就是——“咱们上套MTM系统,标准工时立马就准了。” 准个鬼。 我亲眼见过一家汽车零部件厂,花了两百万引进某知名MTM软件,连方法时间测定(MTM-1)和MTM-UAS的区别都没搞清,培训三天就强行上线。结果呢?产线班长拿着平板装模作样点几下,后台数据全是乱填的——伸手、移动、抓取这些基本动作代码,选的跟实际动作完…

    投稿 2026-07-16
  • 工业涂装工艺:干了三十年才摸透的降本提质核心逻辑

    上周去长三角一家做工程机械的大厂拜访,厂长拉着我在喷漆房蹲了一下午,烟抽了半包,就说一句话:涂装赔了两年钱。 你敢信? 很多人提到工业制造,第一反应是机加工、焊接、装配,没人会把工业涂装工艺当回事。不就是喷个漆吗?能花多少钱? 实际上,涂装环节的成本,能占到整件成品制造成本的15%-20%,高端产品甚至能到三成。外观差一点,耐腐差一年,客户给你的报价就能砍掉…

    投稿 2026-09-17
  • SMED快速换模:我们真的把换线时间从2小时压到了9分钟

    那天凌晨三点,冲压车间的灯还亮着。换模团队满头大汗地拆装模具,扳手、螺栓、垫片散落一地——就为了把模具从A换到B,他们已经折腾了快两个小时。生产主管老赵站在旁边,脸比锅底还黑。因为每多停一分钟,后道工序就等着断料,客户订单就在那儿催命似的叫唤。说实话,这种场景在传统工厂里太常见了,对吧? 但你知道吗?同样的产线,同样的模具,后来我们愣是把换模时间干到了9分半…

    2026-06-10
  • AI大模型配置参数

    一、参数含义解读 二、场景化应用建议 1. 推荐适用场景 场景 适配原因 营销文案创作 中高随机性保证创意多样性,高频率惩罚避免关键词堆砌,适合产品宣传、活动文案 自媒体内容生成 Top-p=0.89 平衡主题聚焦与内容丰富度,适合公众号文章、短视频脚本 多版本内容输出 0.79 的温度值可生成差异化内容,满足 A/B 测试、多平台分发需求 2. 需调整的场…

    投稿 2025-09-15

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
