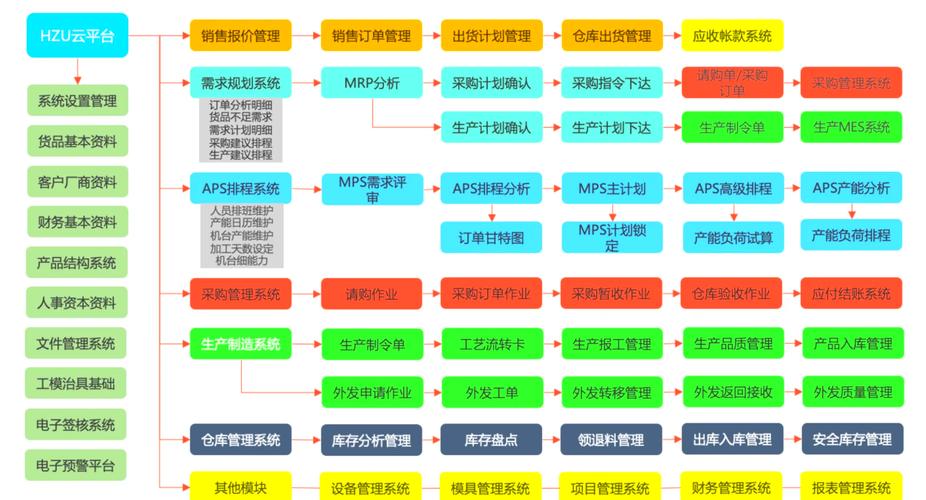

MRP的底层逻辑,真的摸透了吗?
上个月,一家汽配厂的计划主管老周打电话给我,声音像被霜打了的茄子。他说他们的ERP系统刚升级,MRP跑出来的结果简直离谱——库存积压了几十万,生产线却还在等料停摆。他问我:“这玩意儿是不是反人性?”我笑出声。说实话,接触过上百家工厂后,我发现根本不是系统的问题。多数人压根儿没搞明白MRP到底在算什么。

很多人以为,把主生产计划(MPS)和物料清单(BOM)丢进去,系统就自动吐出采购单了。哪有这么简单!库存状态的实时性、提前期的准确性、甚至车间里那个老师傅偶尔忘报的报废数量——哪一个不是牵着MRP运算的缰绳?你喂进去的是垃圾,出来的当然是垃圾。更别说那些被忽视的计划参数:批量规则选了“逐批”还是“固定批量”?安全库存设的是两周还是两天?这些细节,差之毫厘,谬以千里。
那些年,我们一起踩过的MRP大坑
说到参数,我想起去年在苏州一家电子厂。他们的MRP运行了三年,采购件到货总是不准时。起初怪供应商,后来一查——提前期全填的是合同上写的理论值,完全没有考虑质检和入库时间!几个数字的偏差,结果就是整个车间等料、生产断线。所以啊,动态提前期的概念必须刻在脑门儿上。每周甚至每天根据实际到货数据修正,跑MRP才有点准头。
还有个隐形炸弹:BOM的版本管理。新产品迭代快,工程变更频繁,系统里存着七八个版本的BOM,MRP运算时抓错一个,直接导致采购错料。记得某医疗器械公司,就因为一个塑料件的旧版BOM没及时失效,多买了十几万的库存,最后全成了呆滞料。听着都肉疼,对吧?

问:既然MRP这么容易出错,为什么不上更高级的APS(高级计划排程)?
答:先别急着掏钱。很多工厂连基础数据都一团糟,直接上APS只会更快翻车。就像还没学会走路就想飞。MRP是根,根基不稳,再花哨的系统也白搭。我的建议是:先用半年时间,死磕数据精度——库存准确率达不到95%以上,别谈什么智能计划。别笑,真有工厂盘点到崩溃,才发现账实不符率超过30%。
AI进场,MRP终于能喘口气了?
今年初,我去深圳一家做智能仓储的创业公司,他们展示了一个AI驱动的物料需求预测模块。传统MRP靠人工拍脑袋定安全库存,现在系统能根据历史波动、季节因素、甚至行业景气指数自动调整。当时我没忍住说了句:“总算有懂行的了!”他们老板听完差点请我当顾问。
不过话说回来,AI也不是万能药。它需要大量干净的历史数据,而很多中小工厂早年连像样的ERP都没有,更别提数据积累了。所以现实是:要么从今天开始老老实实补课,要么就继续靠Excel,一边骂一边加班。选哪个?你心里有数。
再一个,云ERP的普及让MRP有了新玩法。比如实时同步供应商的产能数据,遇到瓶颈时系统自动发起替代料建议。这在五年前不可想象,但现在,某知名汽车Tier1已经用上了。效果?缺料缩减了40%。但前提是——你和供应商之间得有足够的信任和数据接口,这背后是商业关系的重构,不是技术问题。
问:作为计划员,我最头疼的是销售预测永远不准,MRP怎么应对这种不确定性?
答:这问题问到点子上。我直接告诉你,别指望预测100%准。关键是把MRP从“推动式”变成“拉动式”的结合体。比如,对长交期物料用预测驱动备货,短交期物料完全按订单触发采购。这叫延迟分化策略,在服装和电子行业尤其管用。另外,设置动态安全库存,让系统根据预测偏差自动调整。有些新出的系统甚至能模拟“如果预测再偏10%怎么办”。你要学会拥抱不确定性,而不是抵抗它。
最后说点实在的
我见过太多企业,花了几百万上系统,结果MRP还是跑得一塌糊涂,最后又回到Excel手工时代。谁之过?往往是管理层只重视“有没有”系统,不重视“用不用”好。计划员培训不到位,基础数据没人维护,流程僵化不改,这哪是MRP的错?
下次如果别人再抱怨MRP不好用,你可以反问:BOM有没有专人负责更新?提前期是否每周复盘?库存不准是不是因为仓管员的疏忽?这些不解决,换什么系统都是换汤不换药。真的,话糙理不糙。
