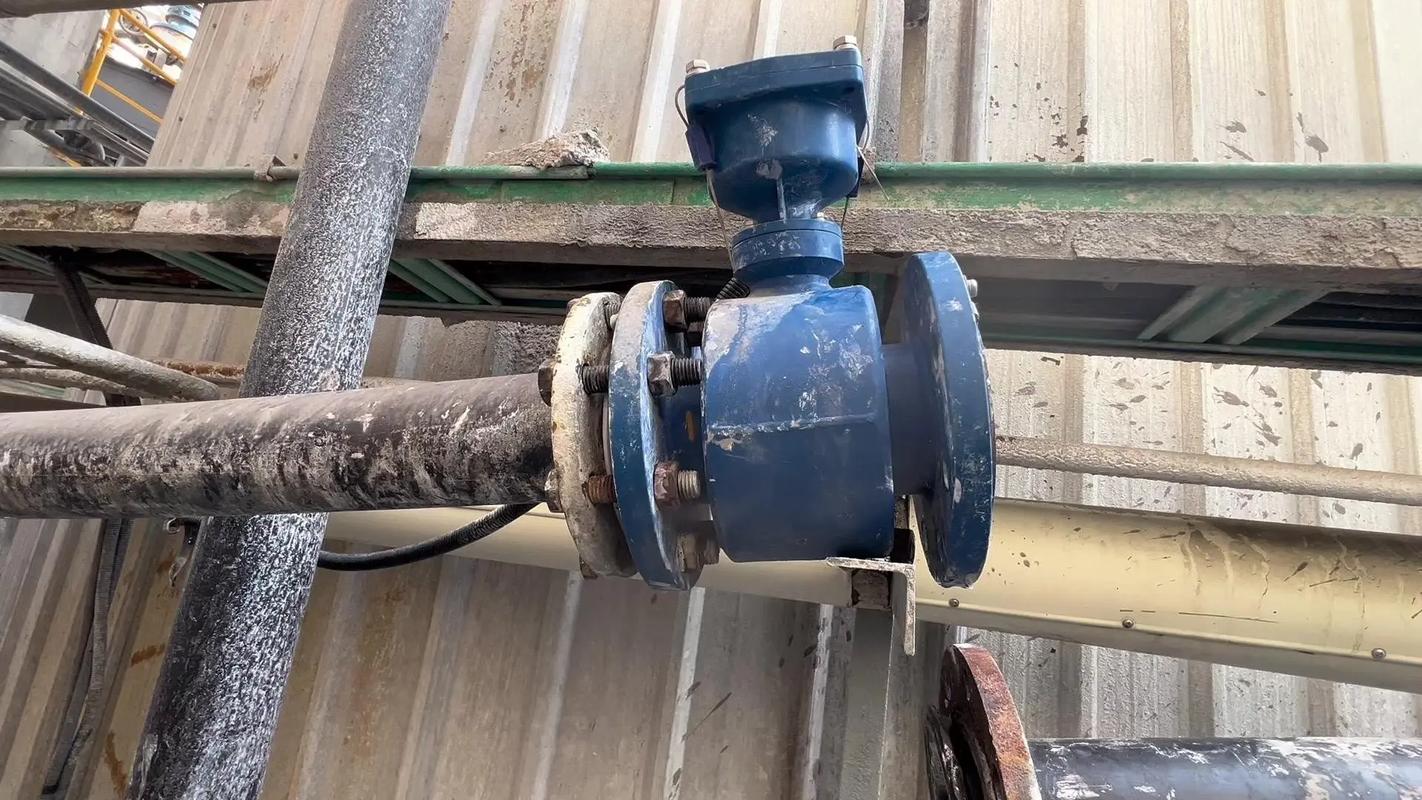

上周又废了一台电磁流量计——刚装上还没通电,外壳就被撬开换了块表头。说实话,现场那帮兄弟是真敢干,但咱们做技术的看到这种操作,血压直接飙到一百八❗

很多新手(甚至一些老手)总以为仪表调试就是接上线、通个电、看看数跳不跳——大错特错。你都不知道中间能出多少幺蛾子。去年有个项目,差压变送器反复漂移,查了三天,最后发现是取压管里堵了半只死蟑螂……你能信?
最难缠的不是仪表本身,是“环境”
卖仪表的人会告诉你精度多高、响应多快,但他不会告诉你这玩意儿在-30℃的东北冬天,液晶屏冻得跟鬼一样飘字,更不会告诉你化工车间里的腐蚀性气体能让电路板半年就烂穿。

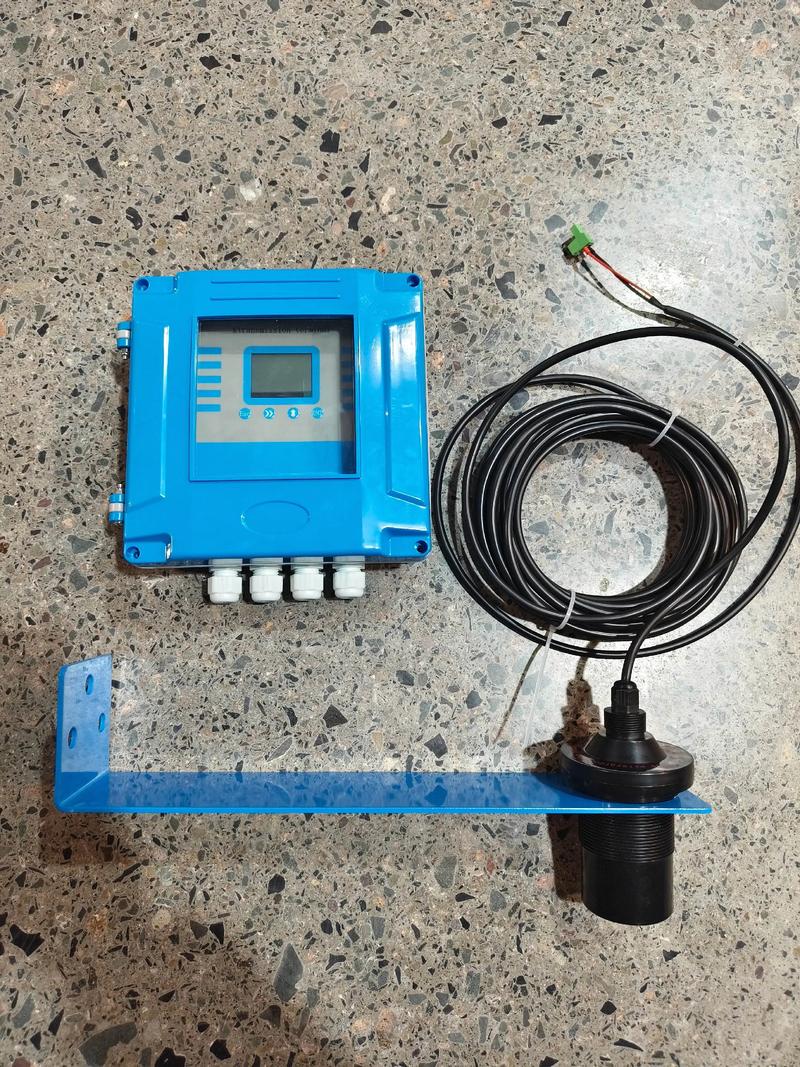

有一回在西北某电厂,超声波液位计夏天用得挺好,入冬后突然乱跳。厂家非说是安装问题,可我连支架都重新焊了。最后拆开一看——探头表面结了冰瘤子,把声波信号全折射了。这种鬼事,手册上可没写。
所以说,选型的时候必须把工况吃透。别光看参数表,要去看现场:振动大不大?会不会有冷凝水?电磁干扰源在哪儿?甚至——老鼠多不多?别笑,我见过电缆被啃得只剩铜丝的。

通信协议坑了多少人

现在都搞数字化,仪表带个RS485、HART或者Modbus太正常了。但问题就出在“以为很简单”。你见过两个485设备因为A/B线接反,查了一下午的吗?我见过,还是个老电工干的。最后他挠着头说:“这玩意儿又不分正负极,怎么会反呢?” 我差点把万用表摔他脸上。
更隐蔽的是协议兼容性。某品牌的压力变送器,说明书上写支持标准Modbus RTU,结果一接PLC,数据寄存器地址全偏移了一位。厂家答复:“哦,我们默认从0开始算,你们可能用的PLC是从1开始的。” 这不坑人么?
所以我的习惯是:带到现场一个USB转485的调试器,再加个笔记本,先模拟一遍读写指令,确认寄存器映射、波特率、校验位全对上了,再往系统里挂。别信任何厂家说的“即插即用”——💡这行干了十五年,就没见过真即插即用的东西。
接地——被严重低估的细节

提个问题吧,估计不少人答不上来:
问:流量计外壳已经通过安装螺栓连接在金属管道上了,还需要单独接地吗?
答:必须单独接!螺栓接触面可能有氧化皮、油漆或密封垫,阻抗很大,根本起不到有效接地作用。电磁流量计要求接地电阻小于10欧姆,最好用专用接地环,线径不小于4mm²。曾经有个现场,因为没单独接地,测量值随着附近变频器启动而周期性波动,峰值偏差达到20%,折腾两天才发现是共模干扰。
再说个更气人的。有一次调试一套多参数分析仪,pH、电导率、溶解氧全集成在一个柜子里。上电后数字全乱跳,查电源、查屏蔽、查软件,最后把柜门打开——闻到一股烧焦味。配电柜的接地排居然是假的!表面是铜排,里面是木头,装修队糊弄的。你说上哪儿说理去?
问:两线制4-20mA仪表,能直接用万用表电流档串联测电流吗?
答:原理上可以,但强烈不建议直接串联。因为许多工业万用表电流档保险丝很脆弱,一旦回路有感应浪涌或误接高压,瞬间烧掉。更安全的做法是使用带隔离的标准电流信号源或钳形mA表,或者通过250Ω精密电阻测电压换算。我自己就烧过两块福禄克的保险——不便宜啊,而且现场停工待修的时候那种窘迫,啧啧。
这些血泪教训归根到底一句话:仪表调试不是接线工,是个系统工程。你得懂工艺、懂电气、懂防爆、懂通讯,还得懂点人情世故——不然施工队根本不配合你重新拉线。
最后啰嗦一句:验收前一定、一定、一定(三遍了)要做满量程线性测试,最少取5个点。别问我为什么知道。有个液位计的零点漂移是随着温度走的,验收那天刚好白天暖和,晚上降温后中央控制室半夜报警报得跟救火车似的,厂长直接打电话骂人。
行了,先说到这儿。如果你们还想听怎么用HART手操器远程搞坏厂家固件的故事,下回再聊。✅
