2025年,别再被参数忽悠了!AGV小车(自动导引车)选型与部署的十大真实痛点

上周去苏州一家汽车零部件厂,看到三台某品牌的AGV小车(自动导引车)瘫在角落吃灰。项目经理苦笑:“去年刚上的,说能替掉六个搬运工,结果现在专门配了两个人伺候它!” 这场景眼熟吗? 说实话,AGV这玩意儿,买对了是效率革命,买错了就是一堆会动的废铁。更气人的是,很多坑其实根本不在参数表里。
汽车零部件工厂内AGV小车闲置堆积场景
汽车零部件工厂内AGV小车闲置堆积场景

核心痛点一:导航方式怎么选?不是越贵越好

磁条导航便宜——几万块就能上车,但产线一调整你就哭吧。地板重新贴磁条,停工三天,钱?比设备还贵!激光SLAM听着高大上,无轨自主导航,部署快,但万一环境动态变化太大(比如人跑来跑去、临时堆料),定位飘移能让你怀疑人生。 最新实践? 我们在给一家3C电子组装厂做规划时,混合用了二维码和视觉SLAM:通道开阔区用视觉,密集工位间铺二维码地标。成本省了40%,但可靠性反而上去了。

痛点二:载重与尺寸,千万别只看标称值

厂商说“额定负载500kg”,你就真以为能天天拉500kg?做梦。你得看额定负载下的稳定运行时长、重心偏移允许范围。尤其是异形件,重心偏了,小车过沟盖板都可能侧翻——别问我是怎么知道的。 还有,车体尺寸。你光测量过门宽就完了?转弯半径呢?电梯衔接缝隙呢?我们遇到过最离谱的事:AGV进了电梯,盖子掀开了,因为电梯顶部有个凸出的消防喷淋头,图上根本没有。

问:AGV小车(自动导引车)到底要不要5G?厂商说得天花乱坠。

答: 这个问题我能吐槽半小时!5G并不是AGV的标配,如果你的场景只是点对点搬运,Wi-Fi 6足够用,延迟更低。什么时候上5G?大规模调度(比如50台以上)、跨楼层频繁切换网络、想要实现云端实时建图。但现实是,很多工厂5G基站都没覆盖均匀,车间角落信号掉线,AGV直接原地罚站。务实点,先搞定网络覆盖,再谈5G。
5G网络覆盖下的AGV小车集群调度示意图
5G网络覆盖下的AGV小车集群调度示意图

痛点三:与WMS/MES对接?别信标准接口的鬼话

痛点三:与WMS/MES对接?别信标准接口的鬼话
痛点三:与WMS/MES对接?别信标准接口的鬼话
每套管理系统都是奇葩。ERP里的物料代码格式、MES的工位叫法、甚至时间戳格式,都能让AGV的上位机系统崩溃。标准API?不存在的,全是二次开发。 血的教训: 项目周期默认给接口对接留三个月!从双方工程师开始联调,到实际上线,中间至少十次扯皮。比如信号交互:AGV到了,怎么告诉MES它到了?光电传感器?信号线?还是通过OPC UA?很多老产线连网线都没有,最后硬是加了I/O模块。

问:磁导、激光、视觉SLAM,到底哪个更可靠?我看网上吵翻了。

答: 可靠性不是单一指标。磁导航最可靠,但柔性最差;激光SLAM柔性好,但对环境一致性要求高;视觉SLAM能提取语义信息,但怕光、怕污渍。 我们实测过:在机加车间(油污、铁屑),视觉SLAM三个月后定位误差增加了5厘米——镜头脏了。激光雷达呢?抗污能力强些,但反射板如果被叉车撞歪一点,地图就飘。所以现在多传感器融合是趋势,比如激光+惯性导航+偶尔的二维码校准,成本高但稳如狗。

痛点四:电池与充电策略,直接影响八年总拥有成本

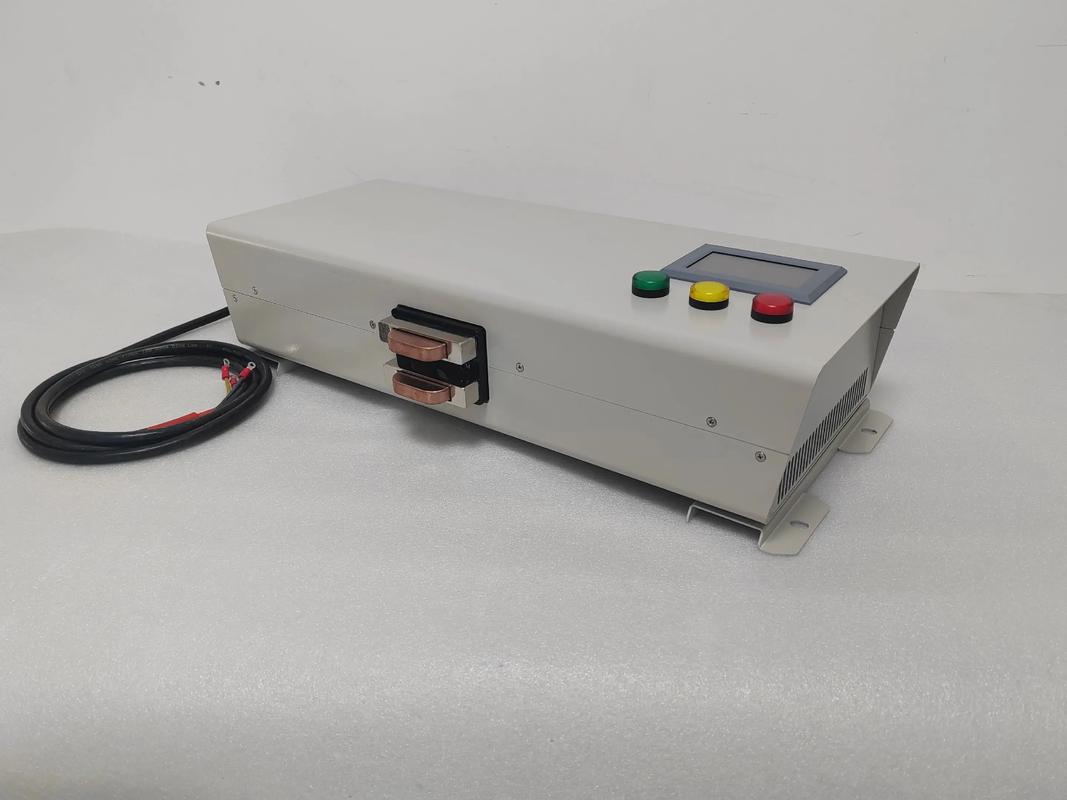

锂电池是主流,但电池管理系统(BMS)的算法质量天差地别。有些车的BMS在30%电量时还猛跑,结果半路宕机堵死通道。充电策略也有讲究:浅充浅放还是深充深放?要不要做机会充电(比如等红灯时充)? 真实案例: 一汽配厂用了24V100Ah的铅酸电池AGV,每天换三次电池,工人怨声载道。后来全改成自动充电桩配磷酸铁锂,每天充一次跑16小时,电池寿命还延长了40%。但注意:充电桩的电极对准精度要求很高,地坪不平整?等着擦出火花吧。
AGV自动充电桩与电极对接细节图
AGV自动充电桩与电极对接细节图

结局:没有完美AGV,只有合适的方案

别被展厅里的演示迷惑。让厂商把车拉到你现场,跑满一周,记录所有异常停车的次数和原因。看数据!如果一周内因定位丢失、网络中断、误障碍停车超过2次,就别急着签验收单。 说句得罪人的话: AGV厂商的销售可能连螺纹钢型号都分不清,但吹起参数来一套一套的。你自己得懂工艺,懂物流节拍,懂什么叫真正的人机混行安全。激光雷达的SICK与国产北阳,差价几万块,但关键时刻能不能刹住,就是一条人命。 最后,别想把AGV当万能药。先优化流程,再上自动化。否则,你会得到一堆昂贵的、原地转圈的废铁。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:2025年,别再被参数忽悠了!AGV小车(自动导引车)选型与部署的十大真实痛点 https://www.dachanpin.com/a/tg/65660.html

赞 (0)
自动化仓储(AS/RS)选型翻车实录:那些供应商不会告诉你的破事儿
上一篇 2026-07-20 14:02:37
自主移动机器人(AMR)真的能取代老师傅?车间实战避坑指南
下一篇 2026-07-20 14:38:36

相关推荐

  • OT数据治理:别再把产线跑出来的数当“数字垃圾”扔了

    我上周在苏州高新区蹲的那家做汽车座椅骨架的工厂,车间主任拉着我翻了三个上了锁的铁皮柜,掏出来七个贴着手写标签的U盘,说这里面存的是2019年到2022年所有焊接工位的电流、电压、机械臂动作轨迹数据,本来想拿出来训练个焊接缺陷预测模型,结果导出来才发现,一半文件是当时调试设备的时候存的临时测试数据,还有三分之一因为U盘坏了根本读不出来,剩下能读的数,连当时对应…

    投稿 2026-10-26
  • 别被名字唬了:OPC统一架构(OPC UA)到底解决了什么实际问题?

    一个老工程师的吐槽:传统工业通讯有多让人头秃 说实话,我第一次接触OPC(那个老古董OPC Classic)的时候,差点没把键盘砸了。DCOM配置,天哪,简直就是噩梦。这玩意儿依赖Windows的安全策略,每次远程连接都要去磕防火墙,万一域控不配合,一整天就耗在“拒绝访问”的弹窗上。🙄 而且,那会儿的OPC只能跑在Windows上,你说荒不荒谬——工厂里PL…

    投稿 2026-07-24
  • 针线里的月光,烟火中的传承

    民俗是刻在族群血脉里的生活密码,藏在节气流转的缝隙中,躲在寻常人家的烟火里。它不是博物馆橱窗里的陈列品,而是奶奶纳鞋底时的棉线,是村口老槐树下的皮影戏台,是节庆餐桌上不变的滋味。这些代代相传的仪式与技艺,把平凡的日子酿成了值得回味的风景,让每个季节都有了独特的文化印记。 端午前夕的午后,老巷里总会飘起淡淡的药香。张阿姨的窗台早已摆开一排陶罐,里面盛着晒干的艾…

    2025-09-22
  • 预测性质量控制:帮制造企业把质量问题掐在萌芽里

    我去年跑江浙调研的时候,见过一家做汽车冲压件的工厂,老板蹲在仓库门口抽烟,脚边堆了小山似的返工件,光一季度就因为尺寸超差赔了主机厂八十多万。 传统质检那套,说穿了就是”死后验尸”。生产完挑不良,能挑出来不流去客户端,但是料废了、工费花了、交期拖了,损失已经落你头上了。 别再守着事后检验那套老黄历了 现在制造业的利润薄到什么程度?一片冲…

    投稿 2026-10-03
  • 可编程逻辑控制器(PLC):自动化老将的智能新生,以及那些坑过我的选型误区

    做这行二十来年,我亲手换过的 PLC 不下三百台。从最早的三菱 FX1S 到现在的西门子 S7-1500,眼瞅着这铁疙瘩从纯逻辑控制,一路喘气儿进化成边缘计算的神经节点。说实话——它压根儿就没过时,只是换了个活法。 但让我受不了的是,每次打开某些技术论坛,满屏还飘着十年前的老帖,讨论什么“PLC 与单片机之战”。醒醒吧,如今的 PLC 早不是那个秃小子,它能…

    投稿 2026-07-10

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
