从一次惨痛教训说起
几年前接手一个汽车零部件项目,新工厂占地两万平,领导雄心勃勃要搞自动化。结果呢?投产第一天就卡壳——AGV动不动堵在通道交叉口,因为当初只算了流量,没模拟实际交汇。布局不是摆积木,是设计流动。你得让物料、人员、信息都顺畅起来,而不是光看平面图好看。
精益布局不是口号

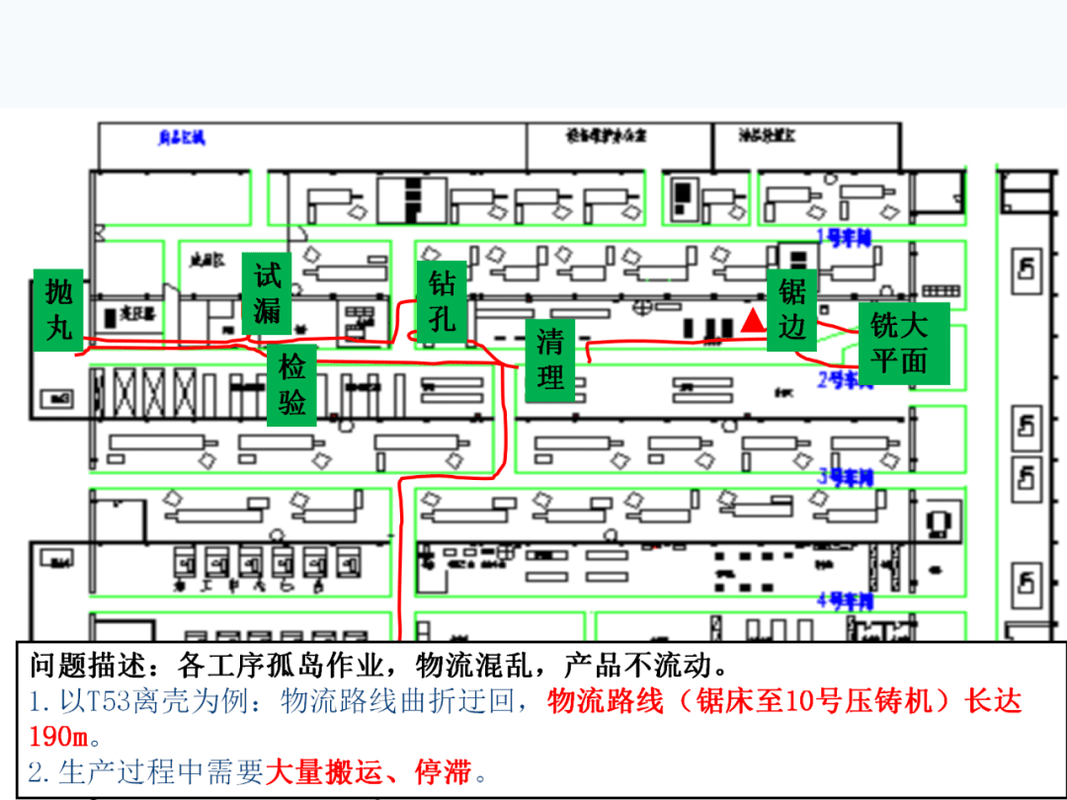

现在开口闭口精益生产,但真正懂精益布局的没几个。成批移动、孤岛式单元、超量在制品……这些东西在图纸上根本看不出来,等运行起来才发现现金流都被库存吃掉了。 记得我坚持要做单元化生产时,设备部门老大跳脚反对,说设备利用率会下降。我反问他:你是要账面上的利用率,还是要实实在在的流动资金?✅ 吵了三轮,最后妥协搞了个混合方案,但核心工序全部按照产品族成组布置,物流路线直接缩短了40%。 所以,设施布局的核心之一就是流动——物料流、信息流、人员流。你要是只盯着设备摆放,那不如去干室内设计。
数字化仿真:别省那点钱
现在都2025年了,还有人拍脑袋定布局。我劝你,哪怕预算再紧,也得做一做数字化仿真。哪怕用免费版的FlexSim或Tecnomatix,也比在AutoCAD里猜强。 去年帮一个家电厂做规划,一开始他们不信仿真,说我们经验丰富。我把参数输进去,跑一遍,直接显示出瓶颈工位——居然是他们最自豪的自动包装线,因为进料节拍设计有误,整个系统效率被拉低18%。厂长脸都绿了。 数字化工具能模拟各种场景:高峰订单期、换产频繁、设备故障……这些动态情况静态图纸根本反映不出来。而且现在技术发达了,点云扫描老厂房,直接生成三维模型,导入仿真软件,精确到毫米。💡 问:设施布局优化真的需要上仿真吗?小企业会不会太贵? 答:我理解预算有限。但你想,一次布局失败造成的停产损失、改建成本,可能是仿真费用的几十倍。小企业可以先用Excel做简单的物流分析,或者用一些开源的离散事件仿真库。关键是养成数据驱动的思维,别全凭感觉。现在很多云仿真按次收费,几百块也能做一个小课题。这笔投资绝对值。 问:那新工厂规划,是先确定工艺再布局,还是同步进行? 答:理想状态是同步迭代。但现实中往往工艺冻结在前,布局在后。我的建议是:即使工艺还没完全定稿,也要把物流关系矩阵和面积需求先明确下来。然后做一个粗布局方案,反馈给工艺设计,相互修正。最怕的就是工艺部门闷头设计,最后丢给你一个清单让你“摆一下”。那等着返工吧。人的因素永远第一
别以为设施布局只是关于机器和物流。操作工走路的每一步,弯腰的每一次,都是成本。人因工程在布局里至关重要。我见过一个装配线,工具架设计在工人身后,每拧一个螺丝都要转身180度——一天转几千次,不出腰肌劳损才怪! 所以布局评审时,我一定拉着生产班组长一起看,让他们模拟操作动作。有次一个老班长说,这个料架位置虽然近,但会挡住紧急停止按钮,隐患极大。工艺工程师压根没想到这事。所以说,现场智慧不可替代。 当然,完全听现场的也不行,有时候得引导他们接受更高效的方式。毕竟人都有惯性,觉得过去怎么干就怎么干。这时候需要一点平衡艺术,既要科学分析,也要人情沟通。
持续改善,布局没有终点
市场在变,产品在变,布局不可能一劳永逸。日本那些老厂,几年一小调,十年一大改,灵活性才是王道。现在模块化、可移动的产线越来越流行,地脚螺栓都开始用快拆结构了。你要是还浇筑混凝土地基加地脚螺丝——唉,等着以后砸地坪吧。 所以,做设施布局,心里要有个观念:这玩意儿是个动态过程。预留通道宽度、预留水电接口、预留扩建空间,这些都是远见。😄 最后啰嗦一句,别迷信最佳实践。每个工厂的品类、批量、人员素养不一样,照搬丰田模式可能死得更快。你得理解自己企业的核心制约因素,是场地?是资金?是技术工人?对症下药,这才是真正的设施布局。 好了,今天就聊这么多。如果你也有布局方面的血泪史,欢迎找我来吐槽——毕竟,这行当,谁没掉过几个坑呢?免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
