说实话,干了十来年生产管理,每次听到“我们上MRP了”这句话,我心里都打个问号。不是怀疑软件,而是怀疑——你真的懂它的脾气吗?
物料需求计划(MRP)这东西,原理上就一张纸的事。根据BOM(物料清单)拆解需求,计算毛需求、净需求,考虑在途库存和提前期,然后推演出采购计划和生产工单。听起来很简单,对吧?但实际跑起来,十个项目里能有三五个跑顺的,就算烧高香了。
很多老板以为上了MRP就能一劳永逸,结果库存没降下来,缺料倒是按时出现。问题出在哪呢?我告诉你,多半是卡在数据上。
一、BOM不准?那MRP就是空中楼阁

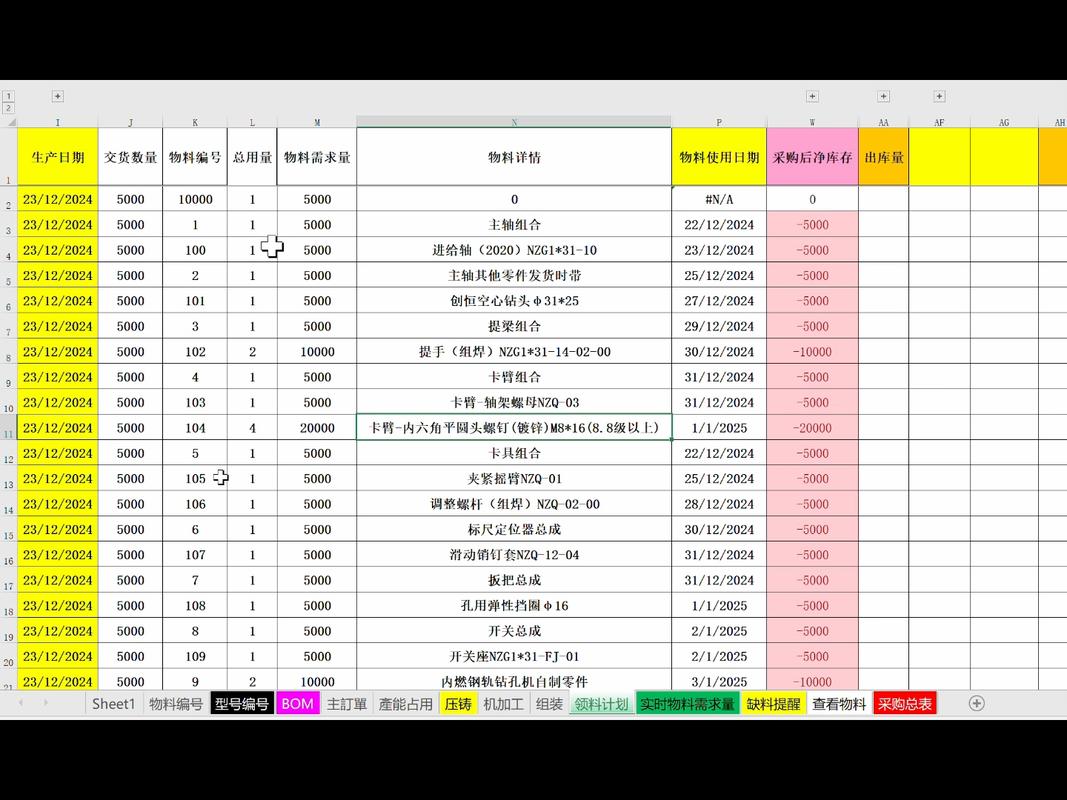

MRP的运算基础是BOM。BOM不准,后面全是白干。我见过一家汽配厂,BOM里一个子件用量写错了,错了0.1公斤。听着不多吧?可他们年产二十万套,光这一个呆料就压了两百多万库存。
✅ BOM准确率必须达到95%以上,最好往98%冲刺,否则别谈MRP。
而且BOM不只是清单,还有层级、版本。工程变更一次,BOM没同步更新,MRP按旧版本跑,计划全乱来。这种情况,车间老师傅就算再懂工艺,也救不了系统。

二、提前期和批量规则,是MRP的“软肋”

提前期是拍脑袋定的吗?采购提前期、生产提前期、检验周期,每一项都影响订单下发时间。我们见过很多工厂,把采购提前期一律设为7天,结果真正到货有的三天有的十五天。MRP按7天算,可不就频繁缺料。
批量策略也是个坑。是固定批量,还是按需批量?经济订购批量(EOQ)算过没有?有的物料适合多买点摊薄单次运输成本,有的物料库存成本高,多买就是亏。MRP默认的批量规则如果没人去调,那它只能给你一个“四平八稳”但未必经济的答案。
❗ 别指望MRP自己“聪明”,很多运算参数是需要人工干预的。所谓“人机结合”,不是嘴上说说。
三、动态信息不更新,MRP就是过时计划

很多工厂的MRP是每周跑一次,甚至一个月才跑一次。可市场变化是随时的。客户插单、取消订单、供应商延期,这些动态信息如果不能及时反馈到系统里,MRP生成的计划文件就是一份“历史文物”。
现在很多企业鼓吹“实时MRP”,但系统再快,数据源头不及时录入也白搭。所以别光想着上高级系统,先把日常数据录入这个基本功练好。
💡 建议:至少每天跑一次MRP,关键物料甚至可以按需触发。
四、MRP和ERP,别搞混了

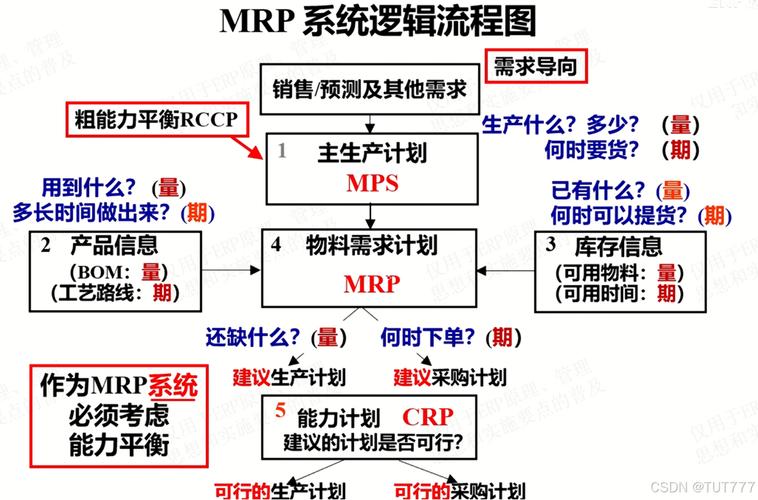

经常有老板问:我们上了ERP,是不是就有MRP了?问:MRP和ERP是一回事吗?答:不是。ERP是一个大的管理框架,MRP是它肚子里的一个计划引擎。很多ERP里的MRP模块,连基础逻辑都没被激活,更别说和APS(高级排程)联动了。
如果你的企业到了多品种小批量阶段,光靠传统的MRP可能不够用。它是个批量计划工具,算出来的只有需求和日期,不能精细到工序和设备负荷。这时候得上APS来“接力”。

所以,别把MRP当成万能药。它是一个必要条件,但不是充分条件。
五、实施MRP,关键是这三个字

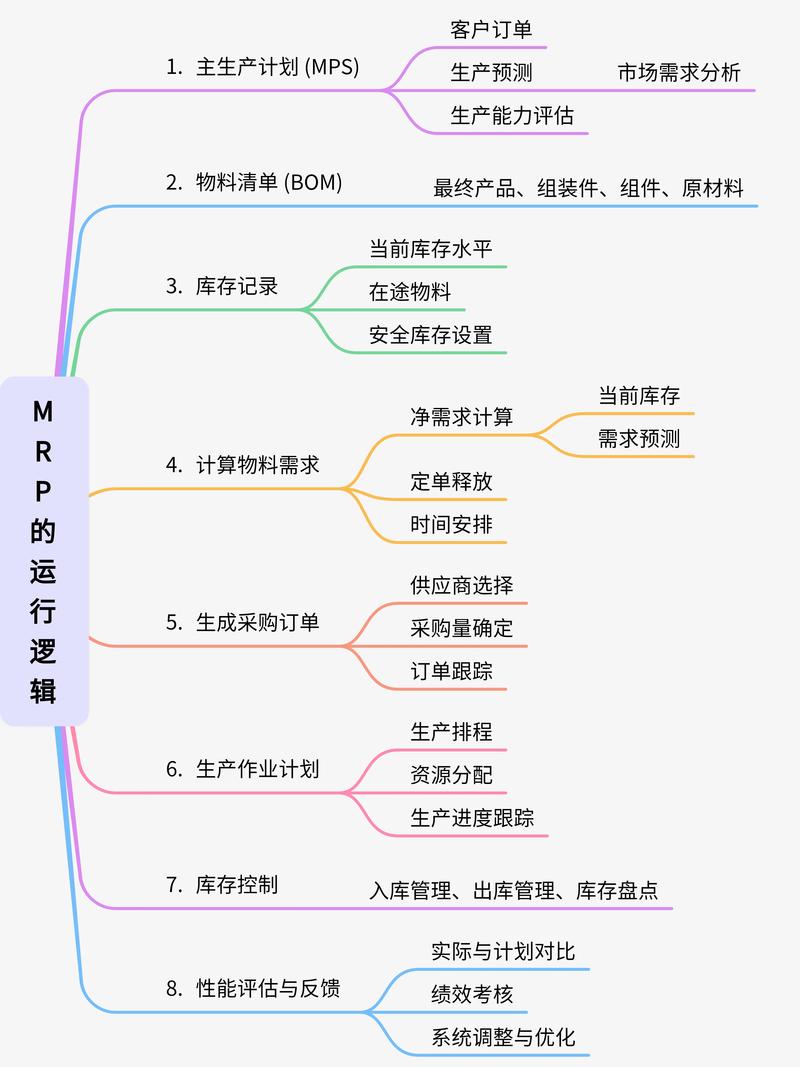

哪三个字?用起来。
很多项目搞了两三年,流程图挂满墙,培训没少开,但核心用户还是习惯用Excel。为什么?因为系统不好用?还是因为流程没理顺?说到底,是人的习惯改不了。这时候就得强推,从老板做起。
我见过一家精密加工企业,老板亲自盯MRP输出工单,只要发现车间不按工单领料,直接扣绩效。三个月下来,全员服服帖帖。MRP也就真正转起来了。
所以,MRP不是技术问题,而是管理问题。数据不准、流程不顺、执行不严,神仙系统都救不了。
六、最后,说点实在的
物料需求计划(MRP),说穿了就是一把“信息刀具”,用得好能帮你削掉多余的库存,用得不好还会误伤自己。咱做生产的,还是要脚踏实地,把基础数据打牢,让系统真正成为日常作业的一部分。
别指望一上系统就解决问题。它更像一面镜子,把你管理上的漏洞照得清清楚楚。镜子里看见脏东西,该擦擦该洗洗,然后再去照。
问:MRP运算结果出来,采购部门不执行怎么办?答:这就是典型的流程和绩效考核问题。MRP生成采购建议后,必须定义审批流和责任岗位。如果采购不按建议执行,系统里要有异常上报机制,同时管理层要定期复盘差异原因。记住:MRP只是建议,但建议必须被认真对待。
问:小企业有必要上MRP吗?答:如果物料只有几十种,靠Excel也能管。但一旦品种到几百上千,人脑就转不过来了。这时候哪怕用一套带MRP功能的进销存软件,也比完全靠人工强。关键是别贪大求全,先解决有没有的问题。
好了,就说这么多。但愿你的MRP,能真正帮你喘口气。
