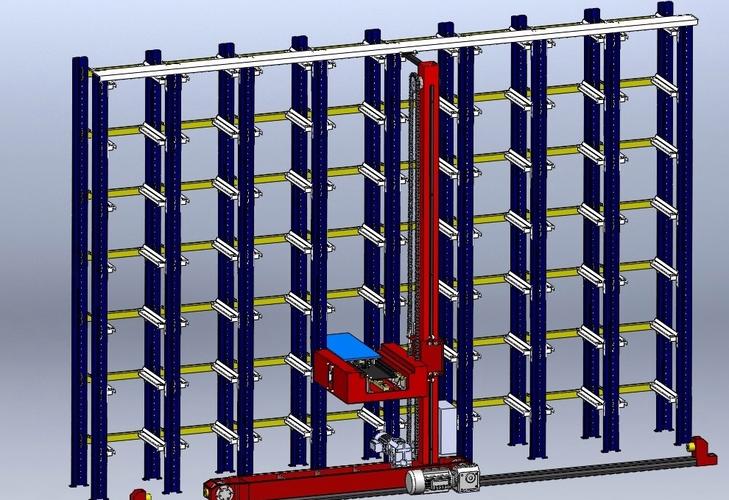

说实话,干了这么多年自动化仓储(AS/RS)项目,我最怕的不是设备故障,而是人犯浑。上个月去一家汽配厂,老板捧着刚验收的立体库,愁眉苦脸:“这玩意儿比老仓库还慢!”我问他数据录入谁管,他说“还是那几个老阿姨”。完犊子。这不是个例。我见过太多企业,花了千万级投资,最后把AS/RS用成了高级货架。问题出在哪?下面这几个坑,踩中一个就够呛。

一、规划期最要命的坑:流程没理顺,设备再高大上也白搭

很多企业以为自动化仓储就是堆垛机、穿梭车、输送线拼在一起。错了。自动化只是工具,流程才是灵魂。你要是还按照原来的“先进先出”靠手工记,甚至没有批次管理,那上线后就是一场灾难。我看一眼就知道哪个项目要黄:他们连物料编码都没统一。你说这能行?
✅ 正确做法是:先梳理流程,再做布局设计。让库管、生产、采购坐一起,把收发货节奏捋顺。💡 记住:AS/RS不是替你做管理,而是把你本来就该做的事用机器逼出来。现在很多集成商鼓吹数字孪生,说实话,那玩意儿只能锦上添花,你的基础数据一塌糊涂,孪生个鬼!
问:是不是所有企业都适合上AS/RS?答:当然不是。吞吐量小、节拍慢、品类简单,用叉车加货架更划算。AS/RS的固定投资大,你得算清楚投资回收期。别为了面子工程硬上。
二、运营期最坑的软肋:软件和人员,缺一不可
WMS管库存账,WCS管设备调度。很多软件商只给一个,或者两个系统根本不打通!结果呢?账面库存明明有三箱,堆垛机却去空位找货——因为WCS指令错了。这种问题我在调试现场见得最多。别以为是大牌软件就没问题,关键要看你跟乙方一起做接口的深度。有没有模拟真实场景测过?没有?那完了。
更坑的是,操作员只学会按“启动”和“急停”,系统报警就慌了。我亲眼见过一个操作员,看到通讯故障,直接把堆垛机断电重启,结果货叉砸下来了,还好没伤到人。💡 我的经验:上线前,必须做至少一周的“双系统”联调,用真实订单模拟,不是拿测试数据糊弄。同时,挑两个懂设备的年轻人全程跟着调试,让他们变成你自己的运维骨干。

问:我们自己团队能搞定软件集成吗?答:说实话,绝对有难度。WMS和WCS开发的接口逻辑相当复杂,建议找有经验的集成商,但你自己得派懂IT+懂仓储的人全程跟。当甩手掌柜,必死。
三、人人都想知道的“无人仓”真相

AS/RS最依赖什么?是准确率。如果条码贴错、RFID读不到、甚至数量对不上,系统就会发疯。我一进仓库先看托盘上的条码整洁程度——就知道这个项目会不会成。有些企业觉得自动化能“自动”修正数据。真是笑话!机器只会忠实执行错误指令。你给它错的库存,它就把错放大十倍。
✅ 上线前,做一次全库盘点,把所有物料重新贴标、绑定唯一码。辛苦三四天,换来几年的安心。
另外,试运行不做足,别急着“跑量”。设备安装完,调试完,你以为就完了?试运行才是重头戏。我遇到过一家企业,答应试运行一个月,结果一周后就说“订单压不住了”,强行投产。三天后,输送线堵成一锅粥。试运行的意义在于暴露问题,特别是节拍匹配问题。堆垛机的速度、穿梭车的调度、输送线的瓶颈,这都需要时间磨合。
还有,盲目追求“黑灯”无人仓很爽,但前提是订单结构稳定、系统足够健壮。如果你每天订单波动大,还得靠人。老实说,我觉得“黑灯”是结果,不是目标。你流程没理顺,硬要黑灯,那就等着“舔灯”吧。
问:试运行多长时间合适?答:至少一个月,而且要有考核指标,比如库存准确率、设备利用率、故障恢复时间。不达标别松口。天大的订单压下来也得扛住,不然以后天天扯皮。
说到底,自动化仓储(AS/RS)是一个系统工程,别指望买买买就完事。记住:设备是死的,人才是活的。想清楚再上,别让立体库变成镇厂神兽。
