我上周去东莞一家做五金冲压的工厂看线,老板拉着我吐槽。说去年花了两万块听精益课,回来学快速换模(SMED),折腾了三个月,换模时间从120分钟降到105分钟,线还是停得没完没了,赚的钱还不够付咨询费。
很多工厂都碰到过这个问题。学了一堆理论,落不了地,拿不到结果,最后骂精益是智商税。
很多人对SMED的理解错得离谱。上来就喊口号要把两小时换模变十分钟,上来就要买快换夹具、自动换模装置,钱花了一大把,收益没见着。
快速换模(SMED)的核心,从来不是单纯追求“快”,而是
我见过太多工厂,换模工人等停机了才开始找模具、搬模具、预热、核对参数,一多半时间都浪费在停机等准备上。本来这些活,在上一批产品生产的时候就能全部做完啊。
问:我们厂是做小批量多品种的,每个月换模十几次,也按要求分了内外部作业,为什么还是没效果?
答:大概率是你只做了纸面划分,没落地执行。很多工厂规定模具预热是外部作业,结果工人嫌麻烦,说预热台离得远,非要等停机了才把模具搬去预热,这不就又把外部变回内部了?💡 要解决这个问题很简单,把外部作业的点检纳入换模前的必查项,生产计划员排产的时候,必须给换模准备留足时间,没做完准备不准停机,卡死这个规则就行。
问:我们厂只有十几台机,规模小利润薄,买不起几十万的快换设备,能做快速换模(SMED)吗?
答:太能了。我去年在宁波接触过一家8台机的小型注塑厂,老板没花超过五千块,就做了三件事:把所有模具的安装螺栓统一成同一种规格,给每台机配了专属的换模工具推车,给所有模具做了统一基准的定位块,换模时间直接从90分钟降到38分钟,第一个月稼动率涨了12个点,赚的钱是投入的十几倍。上来就买设备的,都是被卖设备的忽悠了,SMED本来就是低成本就能落地的精益方法。
说实话,大厂的SMED方法我们学不来,人家有预算有团队,我们中小企业要的就是花少钱拿快结果。我整理了现在行业里用得最多的落地步骤,拿来就能用:
✅ 第一步:拍完整的换模全过程视频
别靠工人嘴说,你问他换模要多久,他肯定说“大概一个小时”,你拍下来就知道,找工具15分钟,找模具10分钟,聊天喝水5分钟,真正干活的时间才一半。我要求所有项目第一步必须拍视频,慢放拆解每一分钟花在了哪里,没有这个就别往下走。
✅ 第二步:把所有能转的内部作业转成外部

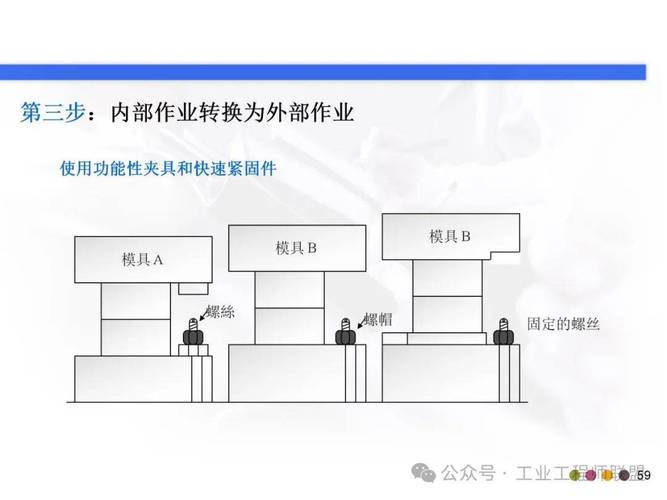

把拆下来的每一件事挨个过:这件事能不能不停机做?模具预热能不能提前做?模具尺寸校对能不能提前在机外做好?能不能提前把模具搬到机台旁边?能转的全部转走,转完你会发现,停机时间直接砍半,根本不用碰设备改造。
✅ 第三步:简化剩下的内部作业
剩下必须停机做的活,挨个砍浪费。比如原来要拧8个螺栓,能不能改成2个快换夹头?原来要反复对刀找基准,能不能做个定位销,卡进去就对好?原来换模要换不同的垫块,能不能统一垫块高度?这些改动大多几百块就能搞定,效果比你买设备还明显。
✅ 第四步:固化标准,写到明处
把拆解完的新换模流程,每一步要花几分钟,要用什么工具,谁来做,都写下来,贴在机台旁边。新人来了照着走都不会错,每隔一个月核对一次实际时间,走形了就调。
❗ 坑一:上来就砸钱买自动化设备
很多老板的逻辑是,快速换模嘛,肯定要自动换模才够快,上来就几十万砸进去。其实80%的SMED收益,靠流程梳理和小改动就能拿到,你连作业划分都没搞懂,买了自动换模也快不起来,纯纯浪费钱。先改流程,再考虑升级设备,顺序绝对不能反。
❗ 坑二:只改换模,不改排产
不过话说回来,很多工厂换模慢,根本不是换模本身的问题。生产排程乱得像粥,今天插个急单,明天换个品种,本来一周换三次模,硬生生改成一天换两次,换模准备时间都没有,工人天天赶工,能快才怪。老板不肯优化排产,不肯推固定换模时段,你SMED做得再好也白搭。
❗ 坑三:改完就放着,不跟踪不优化
很多工厂搞SMED,就是做一次项目,换完模写个报告就完事了,过半年回去看,工人又回到老办法了,换模时间又涨回去了。改完之后每个月要跟进去看换模时间、稼动率,一旦反弹就找原因,是标准没执行,还是有新的浪费出来,及时调。
上个月我再去东莞那家冲压厂,他们改完第一条线,没花八千块,换模时间从120分钟降到35分钟,稼动率涨了17个点,第一个月多接了两批单,投入早就赚回来了。
做制造哪有什么惊天动地的大招,就是把别人没抠细的小事,抠对了而已。
