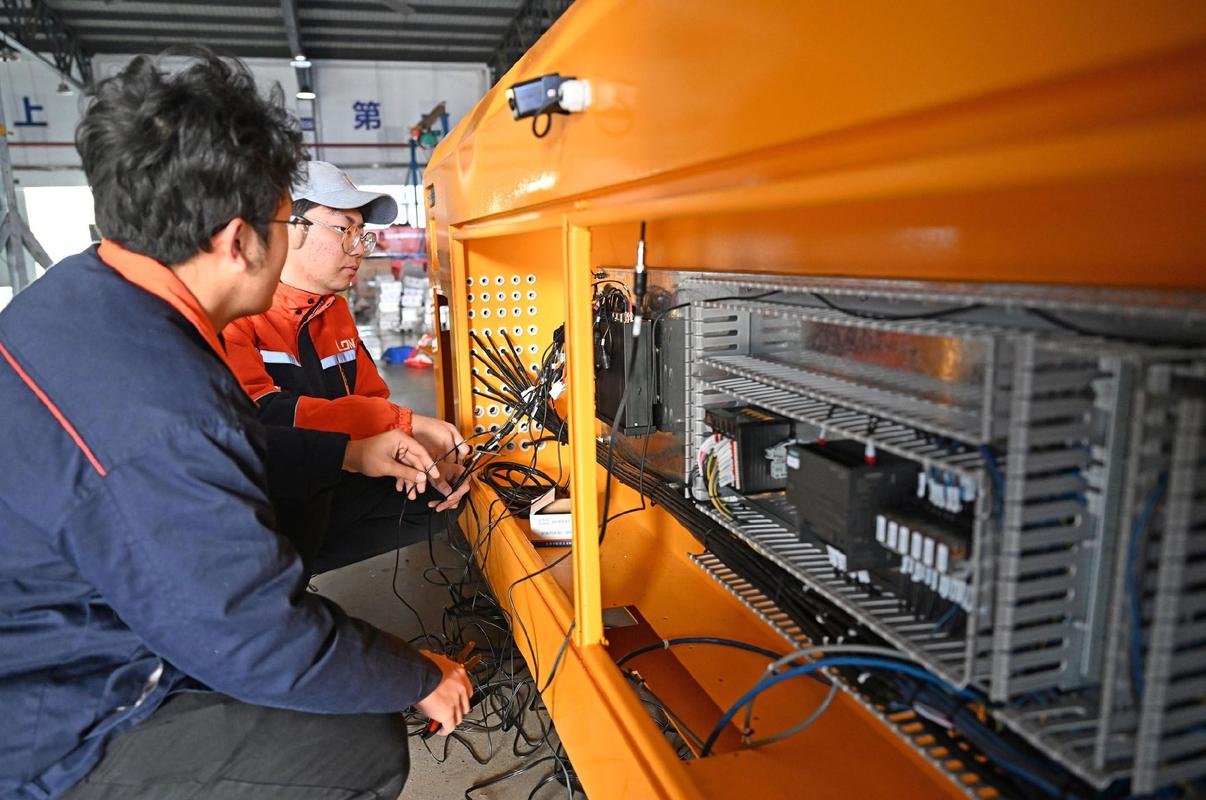

上个月跑了东莞三家中小五金加工厂,有个做汽配零部件的老板拉着我抽烟,聊到半夜直拍大腿。投了两百八十万上工业自动化整线,现在一半工位闲得落灰,还要养两个月薪过万的设备工程师,每个月折旧加人工,赚的那点利润刚够填坑。
不上自动化等死,上了自动化找死?这话不是段子,是很多中小厂老板正在经历的现实。
很多老板一提到升级,第一反应就是买最贵的设备,上最先进的全自动化线,以为砸钱就能解决所有问题。
我见过一个做汽车内饰件的厂,整线全换了进口六轴机器人,结果接的订单都是多品种小批量,换一次模调三个小时,原来人工换模只要四十分钟,产能反而降了近两成。
搞笑不?
这一种选项。很多人被设备厂商洗脑,觉得要么全上要么不上,其实完全错了。针对多品种小批量的订单,半自动化+人机协作才是性价比最高的方案。比如原来一个人看一台机床,改完之后一个人看三台,只把上下料这种重复重体力的活儿交给机器,人工只负责调机和品检,投入只有全自动化的三分之一,回本周期从五年缩到十八个月,这不香吗?
大部分老板踩坑,核心问题就是搞错了顺序。你得先匹配自己的订单模式,再选自动化方案,不是买了设备再来改你的生产流程。本末倒置,不亏钱才怪。
算进预算里,等动工了才发现到处要加钱,预算直接超了一半。
举个最常见的例子,很多开了十年八年的老厂房,地面承重是按照普通机床设计的,大型自动化设备放进去,地面开裂下沉,要砸掉重新做钢筋混凝土地基,这一项少则十几万多则几十万,很多老板签合同的时候根本没人提这个。
还有人员成本。原来的老工人只会开机床,不会操作自动化设备,你要么高薪外聘专业工程师,要么花钱送现有工人出去培训,每个月多开好几万工资,这笔账很多人一开始也算漏了。
更气人的是,很多外地供应商卖完设备就不管了,出了问题要等两三天才派人过来,工厂停一天损失几万块,这个风险谁扛?
问:怎么才能避免这些隐性成本的坑?
答:说穿了就是把丑话说在前面。签合同之前,一定要让供应商派专人做全流程现场勘测,从厂房地基到水电配套,从人员培训到售后运维,所有费用都要写进合同总价,别签闭口合同。最好要求留10%-15%的尾款,设备稳定运行半年之后再付,把风险匀一部分给对方,别什么坑都自己吞。
说实话,现在人工涨得太快,熟手工人越来越难招,升级工业自动化是必然趋势,不用怀疑。但完全没必要脑子一热孤注一掷,按照现在的行业实践,中小厂完全可以轻装上阵。
✅ 先改痛点工位,再逐步扩线,不追求一步到位
哪个工位最难招人,工资最高,工人最不愿意干,就先改哪里。焊接、喷漆、重体力上下料,这些工位先改,投入小见效快,回本了再慢慢扩整条线,压力小太多。
✅ 优先选本地有售后点的供应商,出问题两小时能到场
别贪便宜买杂牌设备,也别找远在千里之外的供应商,售后真的能把你拖死。多花几个点买本地有服务点的,出问题打电话有人来,比什么都强。
❗ 千万别把全部流动资金砸进去,留足至少半年的周转储备
我见过太多老板,把原材料周转的钱都抽出来改设备,结果改到一半订单波动,直接现金流断裂,厂子没了,太可惜了。
💡 条件允许可以试试租赁模式,试错成本低太多
现在很多工业自动化方案商都推出了按月租赁的服务,不用一下子投几十万,每个月付租金,好用再买断,试错成本几乎为零,对中小厂太友好了。
不过话说回来,工业自动化是工具,不是拿来撑场面的面子工程。不用跟同行比谁的设备更贵,谁的线更先进,能帮你稳定赚钱,就是最好的方案。
上个月那个蹲在东莞工厂门口抽烟的老板,现在已经把闲置的半条线拆了,改成人机协作的半自动化方案,现在每个月能省十几万人工成本,算下来不到两年就能回本,慢慢缓过来了。
适合自己的,才是对的。
