为什么九成的工厂画价值流图(VSM)都没用
大部分人从第一步就搞错了VSM的定位。你把它当成了流程可视化的展示工具,其实它从诞生起就是一把找浪费的刀子。
很多工厂找咨询团队做VSM,来的都是刚出校门的小孩,对着工位抄流程,半天就画完了框架,回去填数据的时候全靠估。把现场堆了三个月的在制品,估成了三天的量。把换模四个小时的等待,直接抹掉不提。这样的图,能找出什么浪费?

只画”理想中的流程”,不画”现在实际的流程”,是最常见的死穴。你都不承认现在哪里错了,还谈什么改善?
说实话,我见过不少工厂老板,就想要一张好看的图,用来给客户看,给审核看,就是不给自己改善用。那何必花那个钱花那个功夫呢?
问:新手刚接触价值流图(VSM),下笔第一步最容易踩什么坑?
答:错把”画完流程”当成最终目的。很多人拿着VSM符号表,对着工位一个个贴完标签,就觉得大功告成。VSM从你拿笔的那一刻起,核心就是找浪费,你每画一个工序,就得盯着它的等待时间、库存数看,不是画完再回头找。

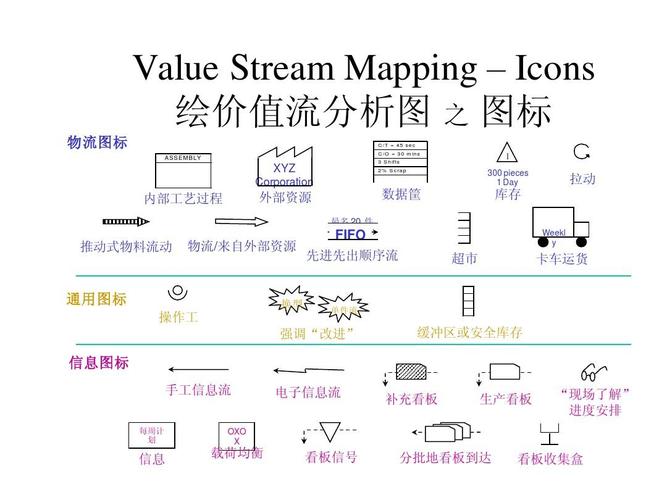

画对价值流图(VSM),只要抓准三个核心数据

很多教程教你要收集几十种数据,说得天花乱坠,对中小工厂来说根本没必要。你只要抓准三个核心数据,就能解决八成的问题。
第一个,客户节拍时间。很多人算节拍,算的是自己设备最大能出多少,不对。节拍要跟着客户需求走。客户一个月要2000件,你一个月工作22天,每天8小时,那节拍就是每件大概5分钟,超出这个时间就是瓶颈,低于这个时间就是浪费。要是你算下来节拍完全够,你还瞎扩什么产能?白花几十万。
第二个,各工序的停滞等待时间,尤其是换模、待料、待检验的时间。小批量多品种是现在制造的常态,很多工厂换一次模要三四个小时,这段时间整条线停着,你不把它标在价值流图上红圈画出来,谁能一眼看到瓶颈在哪里?
第三个,全链路每个节点的在制品数量。我敢说,百分之八十的中小工厂,现金流都压在在制品堆里了。你不把每个工位堆了多少件写清楚,光画个流程箭头,怎么可能发现哪里堵了?
问:我们工厂就十几台设备,二三十个人,也需要画价值流图(VSM)吗?
答:太需要了。很多小老板说,我天天泡在车间,哪里堵我还不清楚?那我问你,你能脱口而出,从原材料投料进车间,到成品打包出货,实际的增值时间占总交付时间的比例是多少吗?我上个月刚接触一个做五金定制的小厂,老板说交付一般是10天左右,画完VSM一算,实际所有工序加起来的增值时间不到3个小时,占比不到1%。老板自己都看傻了,说原来这么多时间全浪费在路上了。不上价值流图,你永远算不清这笔糊涂账。
画完就落地,别让图在墙上落灰

我带工厂做VSM,有个不成文的规矩:画完未来状态图,一周之内必须动第一刀。绝对不拖。拖一个月,所有人的新鲜感都没了,管理层也忘了这回事,最后这张图就只能等着落灰。
落地不用一下子搞大动作,先捡软柿子捏。比如把瓶颈工位的换模时间先砍三分之一,把车间里堆了超过一个月的在制品先清掉一半,把跨车间转运的等待路线改短一点,这些都是三五天就能看到效果的动作。做出效果了,大家才有信心接着改。
现在很多工厂搞数字化精益,把价值流图(VSM)搬去了MES系统里,能实时更新数据,不用每次改善都重新画一遍,确实方便。不过话说回来,工具再先进,核心也没变。你要是还是抱着做展示的心态去做,花几十万上系统,最后还是一样落灰。
真的,价值流图(VSM)是精益里最亲民的工具了,不用花大价钱,只要几个人蹲车间一两天就能画出来,改对一个地方就能省出几万几十万。别把好东西用歪了。
下次再画VSM,先别着急拿笔,去车间走一圈,摸清楚每个工位真真切切堆了多少活,每个环节真真切切停了多久,再下笔。绝对比你坐在办公室拍脑袋画出来的,有用一万倍。
