去年跟东莞一家汽车座椅骨架厂的老板吃饭,他端着酒杯跟我念叨,前两年扩产差点亏到肉疼。本来新线规划买11台弯管机,预算都批了,抱着试试的心态做了次工厂仿真优化,跑了一周模拟,发现8台完全够,只把换模频次调高15%就行。硬生生省了两台设备小两百万投资。
真的省大钱。别不信。
为什么工厂仿真优化现在突然火起来了?
放在十年前,这玩意儿绝对是百亿级项目才能碰的奢侈品。只有造车造飞机的大厂,新工厂落地才会掏钱请团队做仿真,那时候软件license贵,要养专门的团队,小厂想都不敢想。
这两年不一样了。云计算把算力成本打下来了,很多SaaS化的仿真工具按项目收费,不用百万级的年费投入。加上现在制造行业利润薄得像纸,一分钱都要掰成两半花,谁都不想拍脑袋投钱之后,才发现工位错了、物流堵了、设备买多了。
我接触过的项目里,最小的是100多个人的小五金厂,也就几十万的投入做仿真,回头半年就回本了。

这里刚好说下大家问得最多的两个问题。
问:中小工厂做工厂仿真优化,投入产出比真的划算吗?
答:说实话,得看你拿它来做什么。如果是新线投产、新厂选址布局,哪怕是100人规模的工厂,随便错一步就是几十万上百万的浪费,花几万块做个仿真,太值了。我刚才说的那个五金厂,改了一下工人的作业动线和原材料存放位置,单班产能直接提了14%,两个半月就赚回了仿真的投入。哪像以前,改布局都是先挪了再说,挪完不对再挪,折腾半个月,停产能的损失都比仿真贵。
问:做一次工厂仿真优化要多久?
答:看项目大小,新厂全流程仿真慢一点,两三个月也完事了。老线改布局调流程,快的话一两周出结果。现在有很多工厂的历史生产数据都存在MES里,导出来直接能用,不用手动输,速度快太多。
工厂仿真优化最容易踩的三个坑
我见过太多项目,钱花了,结果出来跟实际生产对不上,白折腾。大部分都栽在这三个地方:
- 💡 拿平均数据做仿真输入。很多人做仿真,换模时间取平均20分钟,AGV空载速度取平均速度,就完事了。实际生产里,换模经常因为找不到模具配件拖到40分钟,AGV高峰期会堵在通道里速度降到原来的三分之一。用平均数据跑出来的结果,全是错的。

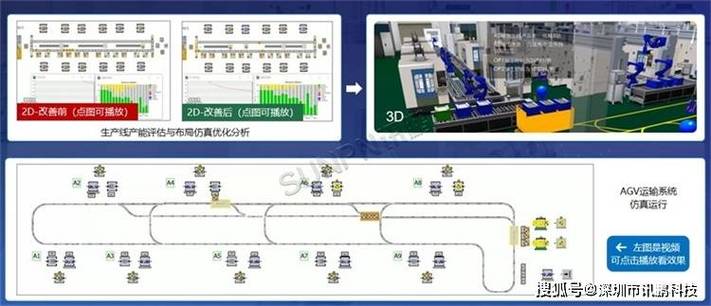

- ❗ 只仿真生产工位,不管物流和人员。很多工厂老板觉得,我就是调生产线,仿真工位就行了。错得离谱。我见过一个电子厂,新线工位仿真完美,投产之后天天停线,就是AGV都堵在通道口,原材料送不上来,原来通道留窄了,仿真的时候根本没算进去。
- ✅ 仿真结果出来就束之高阁,不迭代。生产订单变了,人员结构变了,原来的仿真结果就不适用了。好的项目,仿真上线之后每三个月会拿实际生产数据调一次参数,越用越准。

真正落地的工厂仿真优化,能带来什么?

上个月去浙江看了一个光伏支架厂的新车间,就是提前做了仿真的。原来设计院给的方案是12台冲压设备,3条组装线,园区物流通道留6米宽。老板心里没底,找团队做工厂仿真优化,模拟了大半年的订单波动——旺季赶单、淡季换产的情况都跑了一遍,最后发现,10台冲压就够满足峰值产能,物流通道改成4.5米宽完全不堵,挤出来的空间刚好多做一个原材料暂存区,不用再租外面的仓库。
算下来,光设备和土建就省了近300万,投产后产能还比原设计高了8%。你说这香不香?
不过话说回来,工厂仿真优化不是什么点石成金的黑科技。它不能帮你把亏本来的项目做成赚的,它最大的作用,就是把你看不见的隐性浪费,提前摆在你面前。
制造行业里,看不见的浪费才是最吓人的。工位等料、设备空转、AGV空跑、通道拥堵,这些细碎的浪费加起来,能占到你总生产成本的15%到20%。平时你算不清楚,也改不到点上,仿真就是把这些东西变成看得见的动画、可量化的数据,让你不用拍脑袋决策。
现在很多工厂一搞数字化就忙着买设备上系统,几百万砸进去,效果没见着多少。其实根儿上的问题是流程和布局本身就不对,你上再好的系统也救不了。不如先花点小钱做个工厂仿真优化,把流程跑顺了,把坑填上了,再投数字化,性价比不知道高多少。
说白了,现在制造业赚的就是抠出来的钱,能提前避开的坑,干嘛非要等掉进去再爬出来呢?
