上个月去长三角一家主机厂焊装车间待了一周。
原本要三个月的新线调试,四十多天就交车了。
所有人都在说,这次能赶在新能源车型上市节点前搞定,全靠
原来的调试流程有多折腾,干过自动化集成的都懂。
设计出图,加工零件,发运到现场,拼装机台,通电试跑。
一跑就出问题。要么机器人焊枪和夹具干涉,要么PLC逻辑走飞,工位卡死后动都动不了。
改设计,重新发零件,等加工,少则一周,多则半个月。
拖一天,就是几十万的产能损失。
现在新能源车型迭代速度多快,一年两三款新车型是常态,主机厂给集成商的现场调试周期,已经从原来的三个月砍到一个半月。
原来那套「先装机后改错」的老方法,根本赶不上。
问:中小企业买不起几十万的软件许可,也能用虚拟调试技术吗?

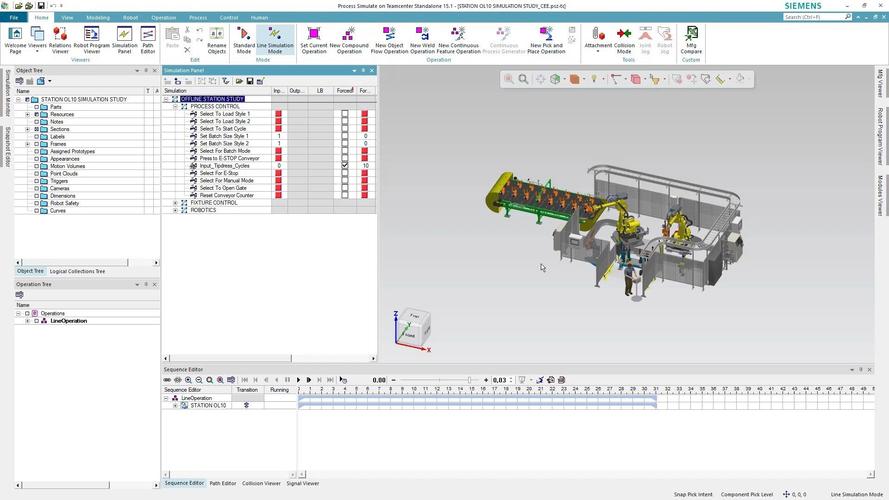

答:当然能。现在很多主流PLC、工业机器人厂商都推出了轻量版的虚拟调试模块,还有不少基于云端的按需付费方案,做一条小型输送线或者装配线,几千块就能跑起来。退一步说,哪怕只用三维CAD做机构干涉检查,也算摸到了虚拟调试的门,总比盲目装机碰运气强。
问:虚拟调试能完全替代现场调试吗?
答:不可能。虚拟环境里的零件都是理想公差,现场地面不平、导轨间隙、工件来料波动这些非标变量,还是要现场微调。但虚拟调试已经把80%的大问题,比如机构干涉、程序逻辑bug、机器人路径冲突全部解决,现场只要调细节,周期自然砍半。
我接触过近十个做虚拟调试的项目,有做得顺的,也有踩坑踩得怀疑人生的,总结下来三个最常见的坑:
❗ 坑一:模型精度不足,调了也是白调
很多团队图快,拿简化后的轻量化设计模型做虚拟调试,螺栓、定位销、气管接头这些小零件全部省略,结果现场一装机,刚好就是定位销和支架发生干涉,之前的虚拟调试全白做。
💡 坑二:只用仿真软件自带逻辑,不连真实PLC
不少新手图省事,直接用仿真软件自带的逻辑模拟跑流程,结果真实PLC的程序扫描周期、IO响应延迟和仿真环境完全不一样,到现场还是出逻辑bug,还要重新改程序。
✅ 提醒:不要等全设计完再调试,边设计边调
很多团队习惯整条线全部出图完,再一起做虚拟调试,改起来牵一发动全身,一个小改动带动好几个工位的设计变更,反而耽误时间。最好的做法是做完一个工位,就调一个工位,发现问题当场改,成本最低。
说实话,我去年见过一个锂电模组线项目,就是踩了第一个坑,模型简化了气管走管的位置,结果现场装好后,机器人移动的时候气管撞焊枪,硬生生改了七天,早就在虚拟阶段把模型做准,哪有这档子事。这点提前做准备的成本,比现场误工的损失,便宜太多。
今年跑市场,发现很多集成商已经不满足于只在新项目阶段用虚拟调试了。
不少团队把虚拟调试做完的模型,直接留存成数字孪生的基线模型,后续产线换型改款,直接在原有模型上改参数,重新跑一遍虚拟调试就行,不用从零开始,效率又提了一大截。
还有不少厂商把AI路径规划和虚拟调试结合,原来调机器人焊接或者码垛路径,工程师要一个个点教,现在AI自动生成无碰撞路径,虚拟里跑一遍确认没问题,直接把程序下载到现场机器人,一两天就能搞定原来一周的工作量。
不过话说回来,不管新技术怎么变,核心还是解决问题。不要为了凑数字孪生的概念,花大价钱做全要素高精度建模,你只要把需要调试的运动机构、控制逻辑做准,外围的厂房、货架这些不影响调试的设备,完全可以简化处理,照样能拿到想要的效果。
我接触过一家做新能源pack线的集成商,原来每条新线现场调试稳定在45天,用上规范的虚拟调试之后,现在稳定压缩到25天以内,投标的时候这就是硬核心竞争力,好多主机厂就冲这个缩短的周期,直接把项目给他们。
干制造这行,抢时间就是抢钱。你吃过现场改设计的亏,就知道虚拟调试技术有多香。
