那天凌晨三点,冲压车间的灯还亮着。换模团队满头大汗地拆装模具,扳手、螺栓、垫片散落一地——就为了把模具从A换到B,他们已经折腾了快两个小时。生产主管老赵站在旁边,脸比锅底还黑。因为每多停一分钟,后道工序就等着断料,客户订单就在那儿催命似的叫唤。说实话,这种场景在传统工厂里太常见了,对吧?
但你知道吗?同样的产线,同样的模具,后来我们愣是把换模时间干到了9分半钟。不是9分钟半,是9.5分钟!从120分钟到9.5,这不是什么魔法,靠的是一套被日本人玩出花的玩意儿——快速换模(SMED)。别被英文缩写唬住,Single-Minute Exchange of Die,直译就是“个位数分钟换模”。核心思想简单到令人发指:把换模作业拆成“内部”和“外部”,然后把能移到线外的统统移出去,留下的内部作业再死命优化。就这样。
❓ 内部作业?外部作业?到底在说什么
刚接触SMED的人,最容易卡壳的地方就是这两个概念。内部作业,就是设备必须停下来才能干的事,比如松紧螺栓、吊装模具、调整行程。外部作业呢,是设备跑着也能干的事儿,比如提前找工具、预热模具、准备物料。听起来简单?但实际操作中,无数工厂都在犯同一个错误:把外部作业当内部作业干。设备一停,才发现扳手找不到了,模具还没从库里调出来,甚至螺丝型号都不对——这不是笑话,是日常。
我之前辅导一家注塑厂,他们换模平均70分钟。我让他们第一周只做一件事:把换模前该准备的、换模后该收尾的,全部列出来,并强制执行“设备不停,这些活必须干完”。第二周再看,换模时间掉到了48分钟。没有任何技改,没花一分钱。你品,你细品。

💡 从2小时到9分钟,我们到底干了什么
回到那个冲压车间。我们把换模过程用摄像机拍下来,一帧帧分析。发现一个惊人的事实:真正用于松紧螺栓的时间,只占18%,剩下82%都在等待、搬运、找东西、沟通确认。典型浪费触目惊心:叉车工不知道什么时候要换模,行车司机去上厕所了,模具库里垫铁卡死,定位销生锈敲半天……这些全是外部作业,全在停机后干。

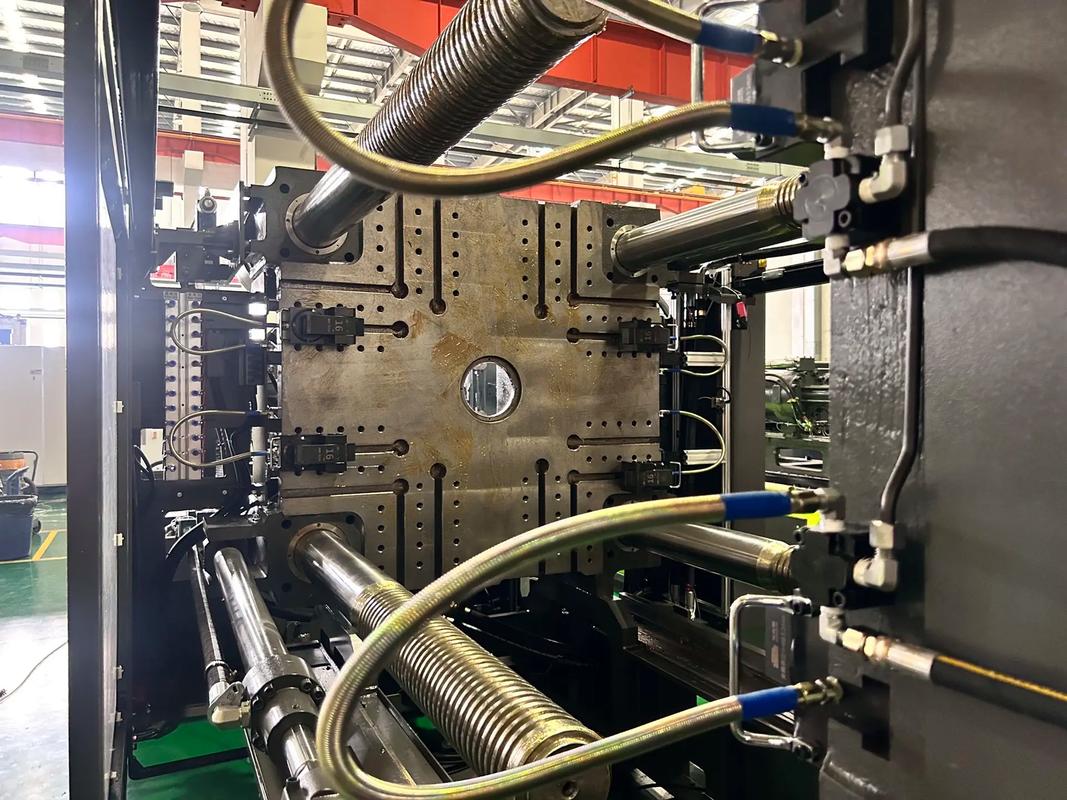

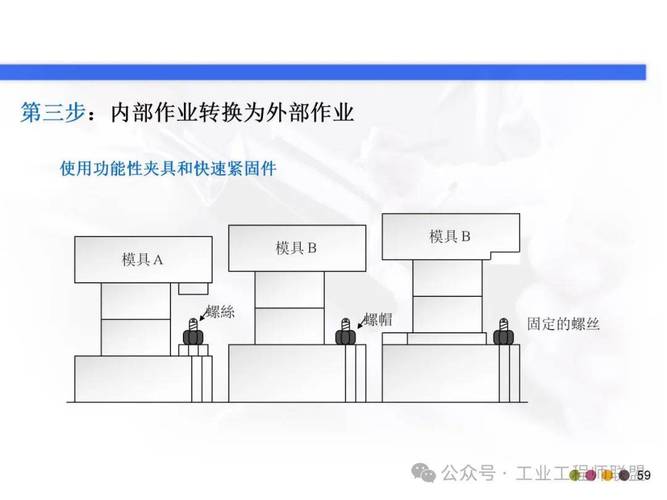

改善第一步,就是功能性的整理:设置模具预热工位,让模具提前达到工作温度;建立快速定位基准,统一垫铁高度,不用每次调平;所有工具按照动作顺序挂到随手可及的位置,影子板管理。这些都不是什么高科技,但需要较真儿。然后才是硬件上的升级:液压夹紧代替螺栓,模具台车带滚轮,快速接头一口气插拔……
最让我得意的一个点子,是把模具吊装环节彻底砍掉了。原先是行车吊着模具慢慢对正,现在用可升降的模具台车直接推入,只要地面划好标线,一次推到位。就这一项,省了15分钟。当然,这里面少不了操作工的抵触。老赵一开始嘟嘟囔囔:“搞那么复杂干嘛,多少年都这么干”。后来看到9分钟换完,他自己都不信,偷偷用手机秒表掐了三次。然后摇头说了句:“我这二十年白干了”。

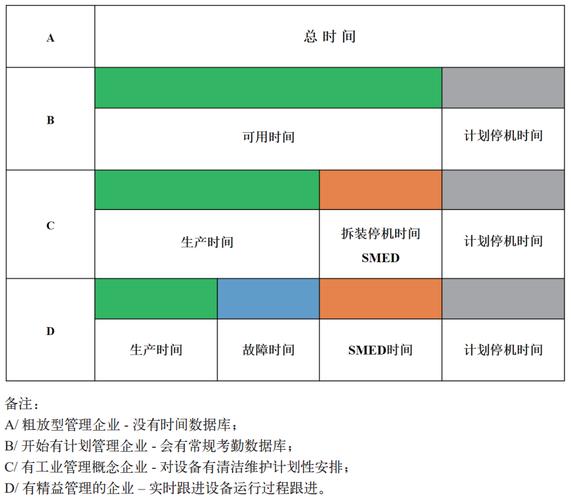

❓ 问:小批量多品种,换模这么频繁,SMED真能回本吗?

答:能,而且是越快回本。很多人有个误区,觉得改进换模要花很多钱买设备,小工厂玩不起。其实快速换模(SMED)的精髓在于先动脑再动钱。大量改善是不花钱或少花钱的:标准作业、5S、目视化、作业流程重组。这类改善的投资回报率极高。举个例子,一个冲压车间每天换模4次,每次节约100分钟,一天就多出400分钟有效产出时间。按每分钟产出价值10块钱算,一天多赚4000块,一个月就是12万——而初期投入可能只是几块影子板、几个快速夹钳和几场培训。哪怕你请我这样顾问去,费用也就几万块,一个月不到就回本了,后面全是利润。更别说减少了设备空闲带来的隐性成本,以及准时交付对客户的黏性提升。
❓ 问:我们是装配线,没有模具,SMED能用吗?

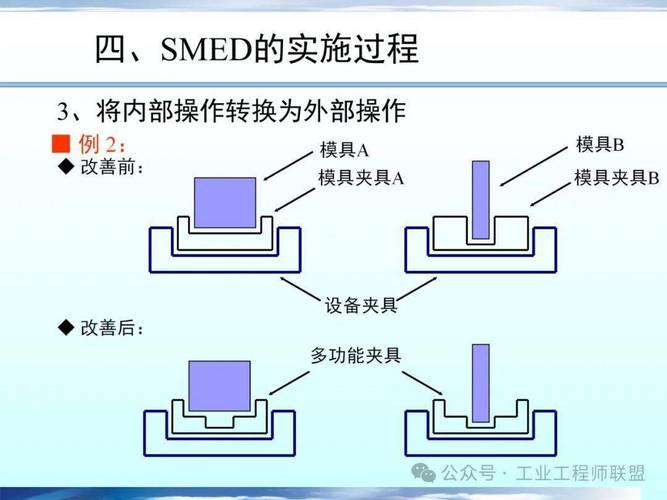

答:太能用了!SMED思想早已跳出模具的圈子,任何频繁切换的作业都能用。装配线换型、SMT贴片机换线、加工中心换刀、甚至仓库拣货系统切换物料……方法一模一样:区分内外部,内部转外部,优化内部。我曾帮一家电子组装厂做SMT线体快速切换,把首件确认的等待时间从35分钟砍到8分钟,靠的就是把准备程序、物料核对、喂料器预装全部变成外部作业。所以,别被名字限制住。
🔧 避坑指南:为什么你的SMED推行不下去

见过太多工厂,请了顾问、做了培训、热热闹闹搞了两周,然后……就没有然后了。原因不外乎这几点:
一、管理层只看结果不看过程。今天培训,明天就要求看到时间腰斩,否则就觉得方法没用。这属于耍流氓。
二、没有量化标准。改善前后没有视频记录,没有时间观测表,好不好全靠感觉,最后会沦为吵架。
三、把SMED当成一次性项目,而不是日常改善。工艺一变、人一动,原来的标准就松动了,需要持续维护。
四、忽略作业人员的参与感。操作工是被改善的对象还是改善的主体?这一点决定了成败。我们当时的做法是让换模工自己拍视频、自己分析,他们找到的浪费比工程师找的还多十倍。
最后,说一句得罪人的话:快速换模(SMED)真正的敌人不是技术,是既有的习惯。那种“我们一直这么干”的傲慢,才是切换时间最大的黑洞。得治。
如果你也在为换模时间头疼,不妨今晚下班前,去车间录一段完整的换模视频。明天拉着团队看一遍,什么都不用改,先把看到的“明明可以提前做却放在停机时干的事情”列出来。相信我,那会是第一次震撼。
