产品生命周期管理(PLM)系统实施复盘:五年踩了二十个坑,换来几点非典型经验

你要说 PLM 软件实施这事儿,我能跟你聊三天三夜——不,三天三夜可能刚够开启我第一段血泪史的序幕。那是五年前,我还在集团下面的一个分厂管技术,老板大手一挥:上 PLM!我们要数字化!然后……就没有然后了。选型只花了一个月,实施拖了两年半,最后系统勉强上线,研发的人抱怨比不用还累,车间说数据对不上,我自己半夜盯着 BOM 表怀疑人生。所以现在但凡有人问我,产品生命周期管理(PLM)到底值不值得搞,我都会说:值,但前提是你得先认清它到底是什么。 不是买套软件,不是照搬别人流程,更不是听厂商一顿吹就能成的。

前阵子老同事聚会,一个做机加工的朋友又踩了同样的坑——选了个大牌 PLM,结果上线后变更流程跑不起来,图纸版本满天飞。我都没忍住笑,笑完又觉得心酸。这事儿吧,不真正淌过一遍水,真不知道哪里深哪里浅。好了不废话,挑几条最让我肉疼的教训说说。

选型时最容易被忽略的坑:流程匹配度

选型时最容易被忽略的坑:流程匹配度
选型时最容易被忽略的坑:流程匹配度

说实话,大部分企业选 PLM 首先是看功能列表。厂商一个个列出来,哇这个能做,那个也能管。可你真把自家核心场景放进去跑跑看?问题就出在“怎么跑”上——不是功能有没有,是流转逻辑对不对路。 我举个例子。我们做非标设备,研发变更特别频繁,有时候一个组件改了,下游十个部门都要通知到。结果演示时看着挺好的变更流程,到了真实环境,因为角色定义不匹配,审批节点卡死,一发通知就全公司邮件轰炸,研发部差点集体辞职。

后来我学乖了,选型一定要带真实数据做 POC(概念验证),别光看销售点下一步。 拿自己最复杂的一个产品型号,从设计到变更到归档,全套走一遍,看会不会出现死循环、会不会漏传变更单。还有一个血泪经验:务必让车间和采购的人也参与测试。他们虽然不怎么操作 PLM,但他们是数据的“消费者”,系统如果不给他们友好的查看界面,保证你上线第一天就被投诉到 CIO 办公室。

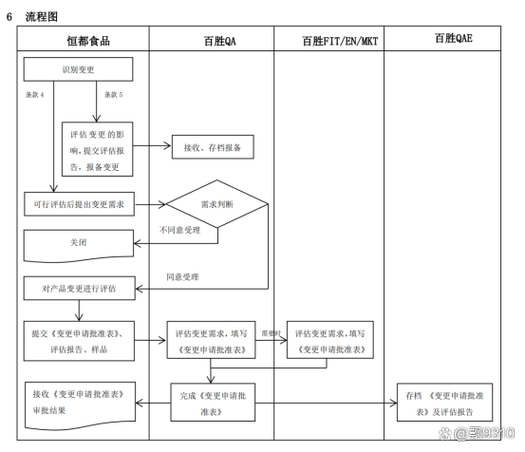

产品生命周期管理变更流程测试场景
产品生命周期管理变更流程测试场景

问:我们公司研发流程不太规范,是不是先梳理流程再上 PLM?
答:这问题问得太好了!很多人觉得上 PLM 能倒逼流程规范化——可以,但代价巨大。PLM 是严苛的,你给它一个混乱的输入,它只会让混乱加速。我强烈建议先花一两个月把核心流程(比如图文档审批、BOM 发放、工程变更)用 Visio 画清楚,哪怕粗糙点,至少把审批节点和权责定死。 然后带着这些流程图去匹配系统能力,别反过来。厂商说“系统能帮你优化流程”?呵,能,但优化前的基础是你得先有流程啊!

集成噩梦:PLM 跟 ERP、MES 怎么打通才不扯皮

这事儿想起来我现在脑仁还疼。早期我们天真地认为,买同一家厂商的 PLM 和 ERP 就自然集成——天真!同品牌只是接口标准化一些,数据映射、属性转换照样让你掉层皮。比如物料编码,PLM 里叫 MaterialCode,ERP 里叫 ItemNumber,中间匹配一次,两边维护一套对照表,稍微不同步就导致订单下错。还有 BOM,PLM 是设计 BOM(EBOM),到 ERP 要转成制造 BOM(MBOM),中间还有工艺分工,电子、结构、软件一堆视图。那时候我们靠人工导出 Excel 再导入,差点没把数据员累死。

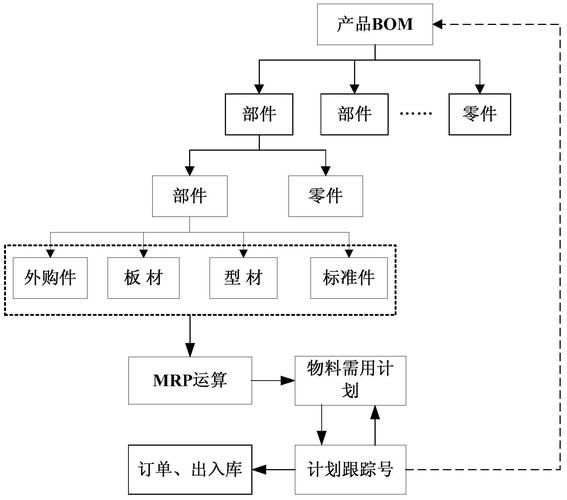

设计BOM与制造BOM转换逻辑图
设计BOM与制造BOM转换逻辑图

现在好多了,很多企业用 API 网关 + 低代码平台做集成。我参与的一个新项目,直接用 REST API 把 PLM 的变更发布同步到 ERP 的物料主数据,再推到 MES 的工艺路线,延迟不超过五分钟。关键点是:不要试图一步到位集成所有,先挑价值最大的那根链路打通。 对我们来说,就是“设计变更→ERP 物料生效”这条线,一天内有几十次变更,手动搞必出错。集成之后,出错率降了八成,这是实打实的 ROI。

问:我们想打通 PLM 和 MES,但车间网络条件差,实时性怎么保证?
答:哎,这个我们吃过亏。别指望在车间每台终端跑 PLM 全功能端,又卡又不安全。推荐用中间件做异步消息队列,PLM 端发布工艺文件或变更时,生成轻量级消息,MES 端定时拉取或通过 MQTT 推送。 如果网络实在太差,甚至可以生成二维码,工人在工位扫码查看版本。这不是什么高大上技术,但实用到哭。我们在一台老式数控床子上试了,工人说比翻图纸快多了。

数据治理:别指望系统万能,根基都是人给的

数据治理:别指望系统万能,根基都是人给的
数据治理:别指望系统万能,根基都是人给的

上面聊的都是功能,但真正让 PLM 长期跑稳的,是数据质量。物料分类、属性填写的规范程度,直接决定你后面能否做变更影响分析、能否自动生成 BOM 报表。 举个反面例子:我们早期没管住属性值,一位工程师在“表面处理”一栏填过“发黑”,另一位填“氧化”,还有一位填“黑色氧化”,结果系统里同一个工艺,统计出三种物料,差点导致采购重复下单。后来不得不推行属性值标准化,用枚举列表,强制选择,才刹住这个歪风。

还有一件事:BOM 层级。我们做复杂装备,一个产品几百个零件,层级深了,变更影响分析慢到怀疑人生。后来我们强制推行模块化 BOM,把通用组件固化成标准模块,限制最大层级数, 效果立竿见影。这些都不是 PLM 软件本身能自动解决的,得靠设计方法改变。

现在每次有新同事入职,我都会拉着他讲两小时“数据规范血泪史”,最后总免不了加一句:PLM 就是个放大镜,你基础数据好,它放大你的效率;基础数据烂,它放大你的混乱。 真的,就这么简单。

标准化物料属性维护界面示例
标准化物料属性维护界面示例

对了,去年我们换了一版云 PLM,本以为能轻松点……天真 again!迁移数据那会儿,光清洗历史 BOM 就用了两个月。不过云架构也有好处,至少现在不用我半夜爬起来重启服务器了。世界总在进步嘛,对吧?

最后再啰嗦一句——虽然不让总结,但我还是忍不住想说:产品生命周期管理(PLM)不是什么魔法,它就是一套严格到变态的信息化规则。 你尊重它,花时间理流程、定标准、耐心做集成,它就能帮你从研发源头管住产品质量;你想偷懒,指望上一套系统就万事大吉,那它就只是一堆昂贵的机会成本。好了不说了,又该去审核变更单了。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:产品生命周期管理(PLM)系统实施复盘:五年踩了二十个坑,换来几点非典型经验 https://www.dachanpin.com/a/tg/66837.html

赞 (0)
自动化仓储(AS/RS)真的是万能解药吗?一个老机械工程师的真心话
上一篇 2026-08-08 00:56:37
快速成型选型避坑:从3D打印到CNC手板,我的实战经验谈
下一篇 2026-08-08 01:47:45

相关推荐

  • 绿色制造:我在工厂看到的真实景象,以及它为何被低估

    电费单。愣是让我后背发凉。 上个月在宁波,那家干了二十年的铸造厂,电费同比暴涨40%。300多万,一个月。老板老周瘫在椅子上,说再这样下去不如关门。说实话,见多了这种场面——原材料疯涨、订单缩水,现在又蹦出个碳关税。💸 但老周后来干的事儿,让我觉着:绿色制造,这词儿听着虚,可一旦落进车间,简直刀刀见血。 工厂里的能碳账本:被逼出来的绿色 以前讲绿色制造,总有…

    投稿 2026-07-14
  • 工业自动化的“真香”进化:边缘AI正在改写车间规则

    我上周去了趟东莞一个做3C的厂,产线经理拽着我看他们新上的一套检测设备,眉飞色舞说“以前八个质检员眼都看瞎了,现在一台相机加个盒子就搞定”——那个盒子,就是个边缘计算网关,里头跑着个轻量AI模型。说实话,我当时心里咯噔一下:这东西,三年前还只是个概念,如今真开始吃上肉了。 边缘计算?别被名字吓到,其实就是把大脑搬到车间 搞自动化的老朋友都知道,传统那套“PL…

    2026-06-10
  • 传感器技术革新:我在工业现场踩过的坑与悟出的道

    那天凌晨三点,产线突然停了。故障报警灯闪得人心慌——查了半天,居然只是一根温度传感器的接线松了。你信吗?就这,停线两小时,直接损失几十万。这就是传感器技术的残酷现实:它太不起眼,却又太要命。 选型之痛:参数很丰满,现场很骨感 很多工程师看 datasheet 时都觉得“这个没问题”,结果装上就傻眼。去年我们给注塑机做改造,选了某品牌的激光位移传感器,实验室精…

    2026-06-15
  • 安灯系统(Andon)装了等于白装?90%的工厂都踩过这几个坑

    上周去珠三角一家做新能源电池结构件的厂,车间墙上挂着三块LED大屏,红黄绿闪得人眼晕。问车间主任这安灯用得咋样?他挠头,说装了快两年,除了刚上线那天开了个验收会,平时亮的次数一只手数得过来。绝了。这不是个例。我见过太多工厂,把安灯系统(Andon)当成应付客户审核的摆设——墙上贴个标准化流程图,按钮装在工位边,连个对应的响应责任人都没指定,几十万预算砸下去,…

    投稿 2026-11-02
  • 测量系统分析(MSA):避开GR&R的坑,你的量具真的靠谱吗?

    很多工厂一谈到测量系统分析(MSA),脑子里就蹦出GR&R。做了,合格了,万事大吉。真的吗? 我见过太多案例——GR&R通过,可产线量测数据就是跟客户那边对不上。每次出货都像在赌,赌对方的量具今天心情好。 这感觉,特糟心。 GR&R,别只盯着百分比 GR&R,也就是量具重复性和再现性。重复性:同一个人,同一把量具,多次…

    2026-06-20

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
