很多工厂用错了MRP,根本没摸到门

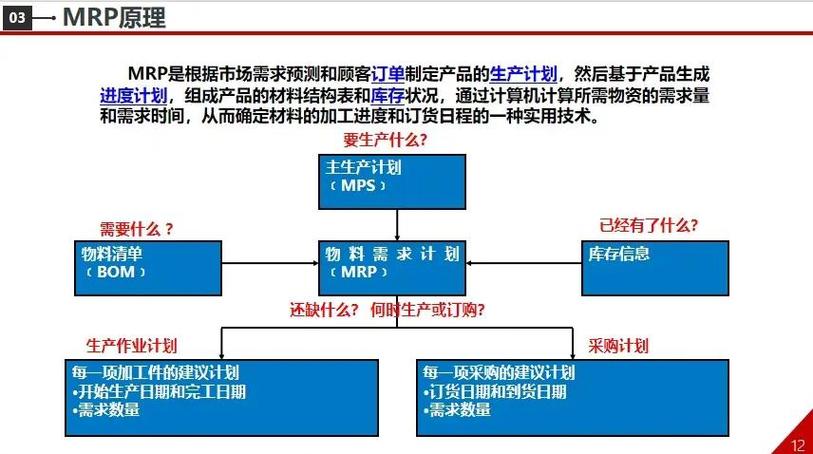

我刚进制造业那会,MRP还是大型工厂才用得起的高端工具。现在倒好,随便几百块的云ERP都带这个模块,可9成工厂都用错了。 💡 你得先搞懂MRP的核心逻辑,不是算“我要订多少料”,是算“我什么时候需要多少料”。 它的核心就是把独立需求(比如成品的客户订单)拆解成相关需求(每个零件、每种原材料的需求),再扣掉你已经有的库存、已经在路上的货,算出来净需求,还得按生产提前期排好采购和投产的时间点。 很多人跳过了时间参数,只算数量,那和仓管员手动点单有什么区别? 问:我们工厂已经用ERP了,还要单独上物料需求计划(MRP)模块吗? 答:绝大多数主流ERP本身就集成了成熟的MRP模块,不需要额外买。但很多工厂为了“省事”,从来没正确配置过参数,甚至干脆关掉自动MRP,还是靠采购经验估料,等于放着免费的功能不用,自己扛库存压力。 说实话,你去翻一下你系统里的MRP设置,90%的工厂BOM里都有一堆错漏,提前期还是三年前填的老数字,能跑出准的结果才怪。
现在的物料需求计划(MRP),早就不是当年的老样子了
很多人一提MRP就觉得是老掉牙的技术,那是你没看过现在工厂的实际用法。 现在最新的实践里,物料需求计划(MRP)早就和APS(高级排程)、供应链协同平台串起来用了: ✅ 净改变式MRP能实时更新需求变动,插单改单后几分钟就能重新跑出结果,不用等半夜批量跑数 ✅ 对接车间IoT数据,能实时把生产损耗、不合格品扣进需求里,自动补料,不用车间天天喊缺料 ✅ 直接把MRP算出的需求同步给核心供应商,供应商能直接看到你未来三个月的要料计划,提前安排生产,不用你天天催货 ❗我见过浙江一家做光伏支架的工厂,改完MRP配置,对接了供应商平台之后,原材料缺料率从17%直接降到3%,库存周转快了40%,太惊喜了。
要用上好用对MRP,先做好这几件小事
