损失多少?
算下来快6万。真的疼。
很多人总觉得,工业总线技术就是越新越好,从Profibus切到Profinet就是换个线、刷个固件的事。根本不是。
从Profibus到Profinet,不是简单的“换网线”
Profibus从90年代进入国内工厂,到现在已经快30年了。我见过最老的一套系统,是2001年装的汽车焊装线,现在还在稳定跑着。它的逻辑很简单,RS485的物理层,主站轮询从站,报文结构固定,抗干扰能力在那个年代已经是天花板级别的。
但架不住现在的生产需求变了。以前一条线的IO点也就几百个,通信周期要求100ms就够,现在的高速锂电池生产线,IO点动辄上万个,运动控制的同步精度要求到微秒级,Profibus那12Mbps的带宽,早就扛不住了。
很多工厂的改造思路走偏了:要么抱着老的Profibus系统死扛,出了问题就换线、换接头,最后算下来的维护成本,够半套新的Profinet系统了;要么上来就全拆,把运行了十几年的传感器、执行器全换掉,预算超了一大截,工期拖了好几个月,最后发现新系统的稳定性还不如老的。

问:我们厂现在还有近百个Profibus从站设备,全换Profinet的话预算得大几十万,真的有必要一步到位吗?
答:完全没必要。我接触的80%的离散制造工厂,现在都是用Profinet做主干网,Profibus做末端设备接入的混合架构——花几万块买几个带DP接口的Profinet网关,把老设备挂到新的主干网上,既不用拆了用了十几年的传感器、执行器,还能拿到Profinet的远程诊断功能,账算下来比全换划算太多。💡
那些年我们踩过的Profibus/Profinet现场坑
做了快15年的工业调试,踩过的坑能装一卡车。

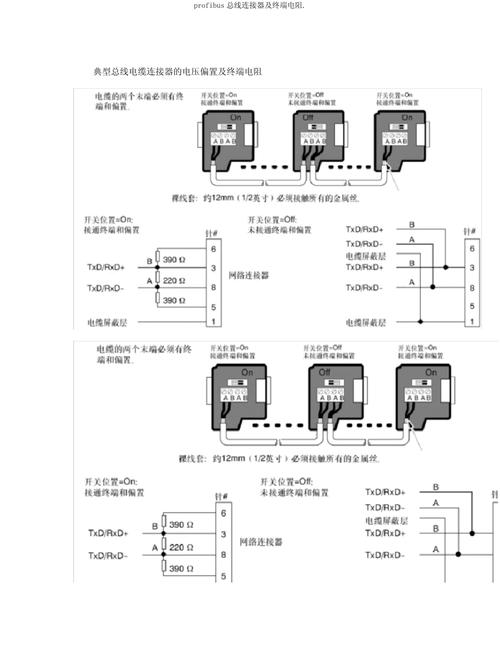

先说Profibus的坑。绝对不要把Profibus屏蔽线和动力电线走同一个桥架。当年在珠三角的一家注塑厂,为了省布线成本,施工队把Profibus的屏蔽线和380V的注塑机加热圈供电线绑在一起走,结果每到加热圈启动的时候,总线就随机掉站。我们排查了整整3天,换了主站模块、换了从站接头、测了终端电阻,全没问题。最后把屏蔽线单独穿管,在接头处加了磁环,故障直接消失。还有那个DB9的总线接头,多少人因为没拨对终端电阻的拨码,整条网的通信时好时坏,找问题找半天。

再说Profinet的坑。很多人觉得Profinet就是以太网,拿办公室里的普通网线就能用。别闹。Profinet的现场布线必须用带双层屏蔽的工业网线,耐高低温、抗电磁干扰,普通家用网线夏天在40度的车间里放半年,外皮硬得像塑料片,水晶头一掰就断,信号丢包率能到10%以上。更离谱的是,我见过有人把所有Profinet设备的IP都开自动获取,结果换个交换机,设备IP乱跳,PLC和从站的对应关系直接崩,找了一下午才恢复。
问:Profinet组网的时候,IP地址规划到底要注意什么?为什么我每次加几个新设备就出现随机通信延迟?
答:别用自动获取IP!❗ 我见过太多图省事的项目,把所有Profinet设备都开DHCP,结果换个交换机、重启个设备,IP就乱跳,PLC和从站的对应关系直接崩。正确的做法是给每个网段划固定的IP段,比如PLC所在的控制核心段用192.168.0.x,现场IO设备用192.168.1.x,上位机和监控系统用192.168.2.x,每个网段之间用三层交换机做隔离,从根上避免广播风暴。对了,交换机一定要选支持VLAN划分的工业级型号,别拿办公室用的千兆交换机凑数——上次有个客户这么干,车间里的AGV经过的时候,电机的电磁干扰直接把交换机打重启,整条线的Profinet通信断了10分钟。
2024年的工厂改造,Profibus/Profinet的落地思路

现在的工厂改造,早就不是为了换总线而换总线了。

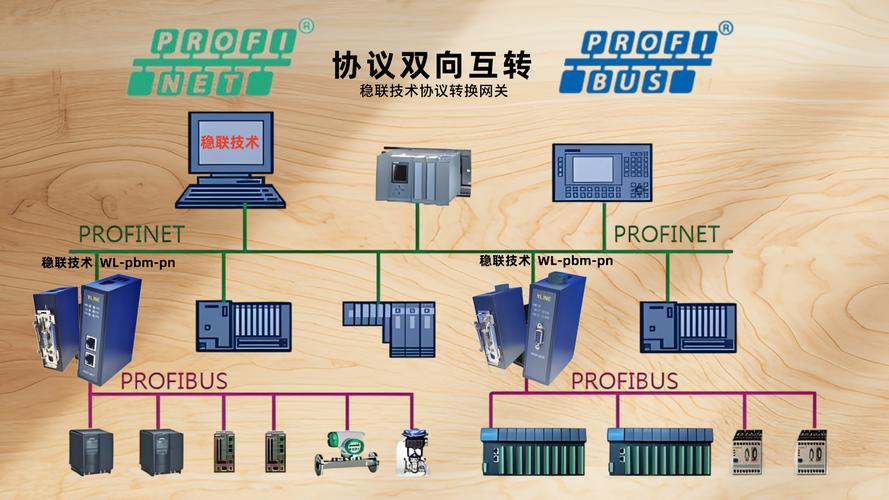

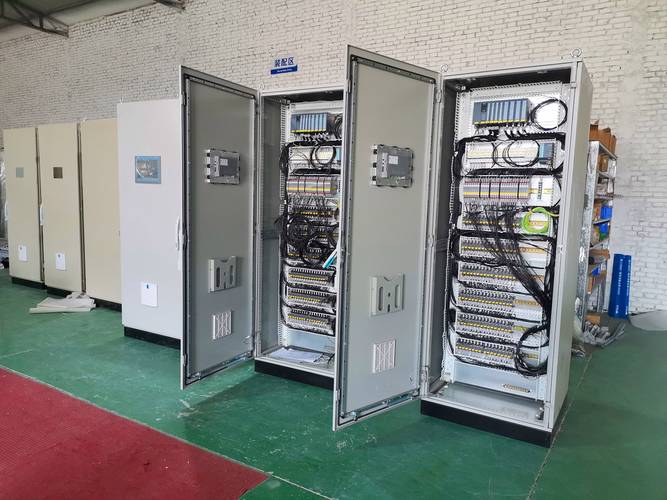

之前给苏州那家新能源结构件厂做的改造,没有全拆老的Profibus网。我们只是在车间的核心控制层搭了一套Profinet的主干环网,把负责运动控制的机器人、伺服驱动器全挂到新网上,剩下的老的Profibus传感器、接近开关,通过带边缘计算功能的DP-PN网关接到主干网上。
改完之后的效果是什么?之前老的Profibus网出了问题,得拿着万用表顺着线一个接头一个接头查,现在在网关的后台就能看到哪个从站的信号丢包率高,哪个接头的接触电阻超标,提前一周就能预警,根本不会等到量产高峰掉站。
现在最新的Profinet版本已经支持TSN时间敏感网络了。在高速生产线,比如锂电池的卷绕工位、芯片的贴装工位,用TSN架构的Profinet网络,通信周期能到31.25微秒,运动控制的同步误差不到1微秒——这是老的Profibus永远做不到的。
说实话,我从来不会劝客户把运行稳定的Profibus系统全拆掉换Profinet。工业现场的第一要务是稳,不是追新技术。对吧?那些上来就给你报全换方案的供应商,要么是没下过现场,要么是想赚你更多的钱。
上次那个苏州的客户,改造完算了个账,整个项目花了不到8万,比他之前预想的全换方案省了90%,现在连续跑了3个月,再也没出现过量产高峰掉站的问题。
