为什么90%的企业画价值流图(VSM)都是白忙活
大部分人对VSM的理解从根上就错了。
他们觉得这就是个标准化绘图工作:把工序框画上,箭头连起来,库存三角填上数字,把CT、OT、换模时间全填进去,最后算个增值百分比,交差完事。
说实话,这就是做给别人看的。要么给客户审核看,要么给老板看项目成果,本质就是走个过场。
我见过最多的一家,三千人的电子组装厂,三年换了四个生产经理,价值流图画了七版,一版比一版漂亮,可生产线的等待时间一分钟没少,在制品库存一个托盘没动。

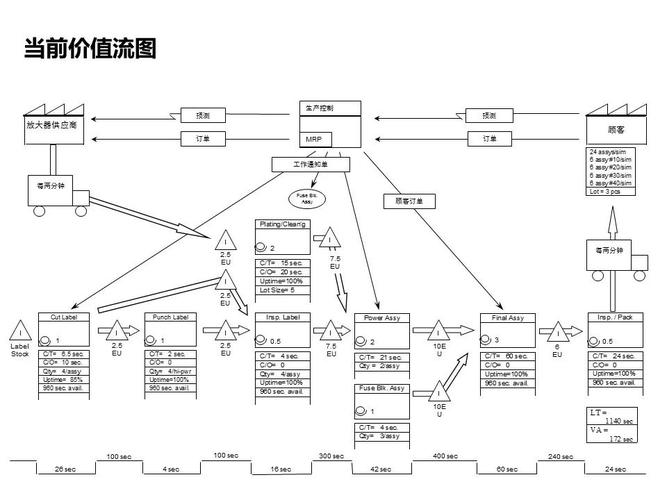

画对价值流图(VSM)的核心:死死盯住非增值时间
很多人画VSM,最爱做的一件事就是藏浪费。把等待时间算进准备时间,把搬运时间和加工时间合并,就为了让最终的增值比好看一点。
骗得了别人,骗得了你口袋里的钱吗?
VSM所有符号里,最值钱的就是那个代表库存的小三角。每个三角里堆的不是原材料也不是在制品,是你压进去的现金流,是你付了房租的仓库面积,是你错过交货期的风险。
之前给那家汽配厂算,他们一个汽车转向节,从原料进厂到成品发货,总提前期21天。真正用到加工上的增值时间,加起来才4小时40分钟。剩下20天半,全躺在各个工序门口等。
光这一笔,压的资金就超过三百万。你说可怕不可怕?

2024年最新实践:别搞完美未来态,摸到浪费就改

以前学精益都讲,画完现状VSM,一定要画未来态VSM,然后做三五年改善规划,一步步落地。
说实话,现在这个行情,产品三个月换一轮,你花两个月画的未来态,画完产品都改了,不全白搭吗?
现在珠三角很多做定制、做汽配的工厂,都改玩法了:
💡 画完现状价值流图,直接找最大的那个浪费点,上去就改。比如你发现冲压到焊接的库存有7天,那先想办法降到3天,改完跑顺了,再找下一个浪费点。不用搞什么大而全的十年规划,改一个就赚一个的钱。
我整理了几个现在用得最多的实操要点,给你们参考:
✅ 画之前一定要去现场数库存,别拿ERP系统里的导出数填,ERP里的库存数90%都不准,错的数据画出来的图肯定错。 ❗ 所有非增值活动,不管是等待、搬运还是检验,别合并,全部单独标出来。藏着掖着,最后浪费的还是你自己的钱。 ✅ 别追求好看。我见过老班组长拿白板笔画的VSM,比咨询公司几万块做的亚克力看板有用一百倍。能帮你找到问题的才是好图,不是越漂亮越好。现在不少工厂开始上数字价值流图(VSM),把数据和现场的看板连起来,实时更新,不用半年重画一次,这个方向确实好。但我得提一句,你先把现场的流程理清楚,把浪费找出来改了,再上数字化不迟。上来就先买系统,你现状都是错的,系统只会把错误的流程自动化,钱花了,啥用没有。
说白了,价值流图(VSM)从来都不是什么高大上的工具,就是帮你理清楚你的钱到底花在哪儿了,哪些地方能省出来。别把它搞复杂了,拿起笔,去现场走一遍,画出来,改,就完了。
