去年开春去东莞见一个做汽车注塑件的老朋友,他把我拉到车间,指着刚拆下来的旧流程图,烟圈吐得满天飞:“再按原来的玩法走,今年就得把厂子卖了。”
半年后再去,他办公室茶桌都换了新的,笑得合不拢嘴。这半年他没买一台新机器,就是做了一件事:工业流程再造。
很多老板一提这四个字,第一反应就是找咨询公司,花几十万做方案,改岗位职责,重新画个流程图挂在墙上。
没用。
就是废纸一张。
说实话,很多咨询公司自己都没进过车间蹲满三天,就能拿着通用模板出几十万的方案,改完之后该等的还是等,该乱的还是乱。
我这位东莞朋友原来也找过一家咨询公司,方案改得花里胡哨,最后让他花两百万上自动换模设备,他那时候现金流都快断了,哪敢砸这个钱。
后来他自己蹲了一周车间,把换模的每一步都记在本子上,才发现原来80%的换模时间都浪费在不必要的环节上:原来换模要等停机了才开始找模具、调参数、找工具,工人慢悠悠晃半个小时才开工,光找专用扳手就要花十几分钟。
重新梳理之后,换模时间从4小时直接砍到45分钟。原来一天最多开3套模,现在一天能开6套,小订单也敢接,利润率直接从8%涨到22%。
问:工业流程再造一定要砸钱换自动化设备吗?
答:完全不需要。我见过太多工厂砸了几百万上了新设备,流程还是老一套,设备利用率不到30%,钱全打了水漂。工业流程再造的核心是“换逻辑”,不是换硬件。很多时候只要把等待、重复、多余搬运的环节砍掉,就能出效果。去年我帮佛山一家五金加工厂梳理流程,光是把原材料仓从厂区大门搬到车间门口,砍掉每天三次的领料搬运,每月省了12万人工成本,一分钱设备钱都没花。

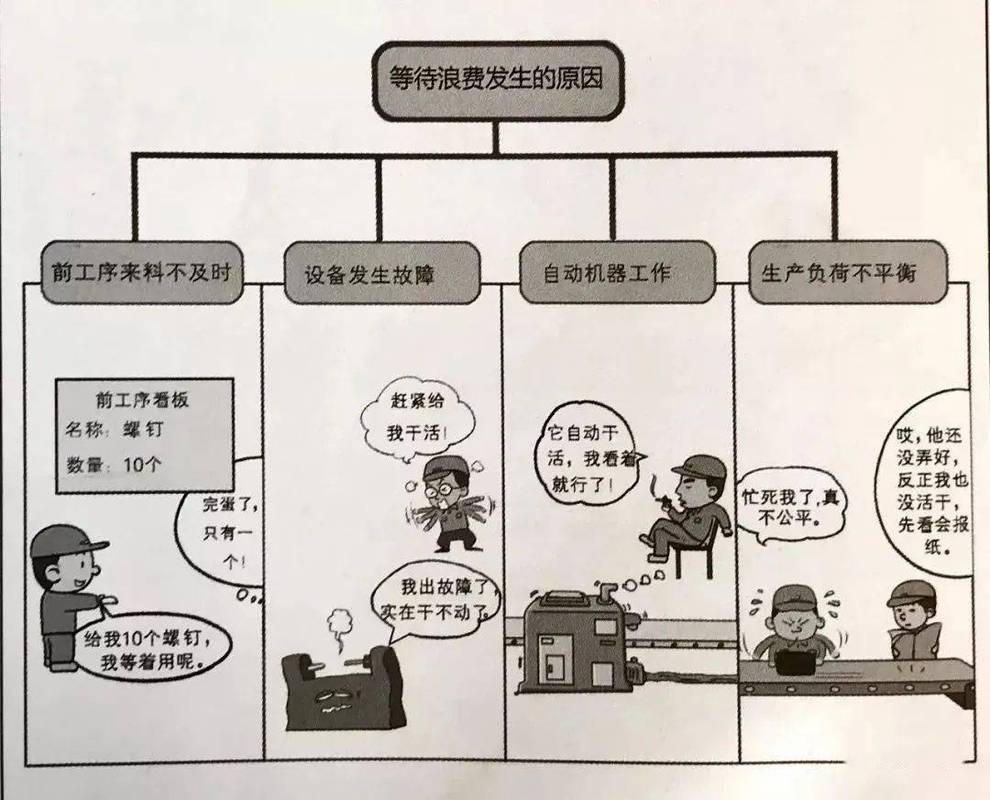

你别不信,大多数制造工厂的生产总时间里,等待时间占比超过40%。注塑机等原料,工人等检验,检验等签字,出了问题等审批,大把时间就在闲等里耗没了。很多工厂统计产能只算开机时间,从来不算等待时间,难怪天天喊产能不够,其实都是自己浪费掉的。
💡 核心二:
就拿换模来说,原来的逻辑是“上一批生产结束→停机→开始找模具准备换模”,全是串行。改完之后变成“上一批生产最后两小时→工人提前把模具运到机台旁、预调好参数→停机直接换”,大部分准备工作都并行做完,时间直接砍得只剩零头。
💡 核心三:
原来生产出点小问题,工人找班长,班长找主任,主任找厂长,一天过去了问题还没拍板,整条线都停着等。现在把小问题的决策权直接放给一线组长,当场就能定,光审批环节就能省出大把时间。
问:中小工厂没钱请咨询公司,自己能做工业流程再造吗?
答:当然能。核心方法就是“蹲流程”:找每个岗位的老工人,跟着他干三天,把每一个停顿、每一次等待、每一趟往返都记下来,你会发现至少30%的环节是完全可以删掉的。我见过一个开10人小加工厂的老板,自己蹲了一周车间,画出来的流程比咨询公司做的还准,改完之后直接省了两个工人的岗位,一年省十几万工资,相当于纯利润多了十几万。
不过话说回来,改流程不是一劳永逸的,现在客户需求半年一变,去年合理的流程今年可能就卡壳,每个季度抽一天时间,拉着一线工人过一遍流程,微调一下,永远比堆在那边出了问题再动要好。
❗ 坑一:上来就裁员,寒了老工人的心
很多老板做流程再造的第一目标就是裁员,上来就说我要裁两个部门省多少钱,结果老工人觉得饭碗保不住,暗地里抵触,改流程处处卡脖子,最后只能不了了之。其实流程再造省出来的人力,完全可以转去做利润更高的岗位,比如原来接不了小单,现在能接了,需要更多业务和售后人员,转岗就好,没必要上来就动刀裁员。
✅ 正确做法:先涨利润,再调整人员,大家都能吃到红利,才会愿意配合改。
❗ 坑二:只改生产流程,不改前端后端
很多工厂生产流程改顺了,结果销售接单还是乱承诺交期,采购原材料还是拖,最后生产端还是乱成一锅粥。工业流程再造是从接单、采购到生产、交付全链条的改动,不能只切中间一段。
❗ 坑三:改完就挂墙,再也不更新
我见过不少工厂,2019年做的流程再造,流程图还是五年前的,这几年客户需求变了,产品结构变了,流程早就跟不上了,还抱着旧方案不放,当然没用。
现在制造业不好做,订单越拆越小,利润越来越薄,很多老板天天愁得睡不着,到处找订单抢流量,哪怕不赚钱也得养着厂子。
说实话,与其到处找烂单子撑产能,不如回头蹲进车间,把自己的流程理清楚。工业流程再造不是什么高大上的概念,就是给你的厂子动动小手术,把浪费掉的时间、成本抠出来,省下来的每一分钱都是纯利润,也是你抢订单的底气。
对吧?
