很多工厂推行精益,第一件事就是学画价值流图(VSM)。
画出来的是什么?一整页框框线线,贴在会议室墙上落灰。对吧?
说白了,很多工厂做精益就是为了拿客户的验厂证书,挂个VSM图在墙上就完事了,鬼才去看上面写了什么。

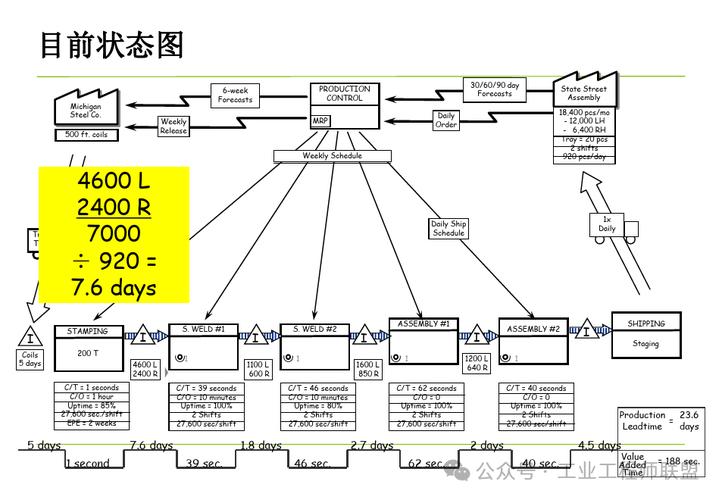

我上个月去珠三角一家做汽车注塑件的工厂看,车间主管拉我看他们的精益成果,墙上贴的VSM,未来状态图画得整整齐齐,箭头标得清清楚楚,问我问题出在哪。
我数了一下,整个图里只标了三个等待时间,剩下全是加工时间。
隐形浪费全藏在你没标的地方啊。换模等待、来料抽检停滞、不合格品返工来回搬运,甚至原料卸车后在厂区门口堆三天,这些不标进去,你的价值流图(VSM)就是个用来展示的摆件,半毛钱用没有。
问:我们厂很小,一共也就二十多个人,有必要画价值流图(VSM)吗?
答:太有必要了。小工厂的浪费比大厂藏得更深,大厂好歹有IE定期盘点,小老板天天盯着出货,哪有空算从原料进厂到成品出库一共走了多少天?我见过十个人的五金加工厂,画完VSM才发现,工件在车间周转走的路,加起来比送到客户仓库的距离还远,改了一下工位布局,产能直接涨了三成,这钱赚得比接新订单容易多了。
很多人一上来就画流程框,错。先摸数据,三个数据一个都不能少。
1.
:就是客户要多少货,我们得多久出一个。算不对节拍,你做快了堆库存,做慢了拖交付,全是浪费。
2.
:实话讲,95%的离散制造工厂,增值时间占比不到5%。什么概念?一百天里,产品只有不到五天在被真正加工,剩下九十五天都在等、在搬、在堆着,这些全是不产生任何价值的浪费。
3.
去年给一家做家用健身器材的工厂做梳理,他们说自己稳定交付周期是15天,画VSM的时候数在制品,光车架焊接工序就堆了700多台,按他们一天出30台算,光这一道工序就压了20多天的库存,之前报的15天交付,纯纯是骗自己。
问:价值流图(VSM)画完一次就够了吗?多久更新一次?
答:当然不够。只要你换了产品线、改了工位布局、加了新设备,就得重画。就算啥都没变,最少半年也要翻出来更新一次。我见过有家工厂,两年前画的VSM挂在墙上,现在产品都换了三批了,图还没动,纯属摆着看。不过话说回来,也不用天天画,那太折腾,只要核心流程变了就更新,就没问题。
前几年画VSM,都是拿马克笔在大白纸上画,改一次就得重画一次,折腾半天,IE都怕改图。
现在不一样了,国内不少工厂都开始做动态数字VSM了,接上车间的MES数据,实时更新每个工序的停滞时间、在制品数量,哪块堵了,系统自动标红,调度在中控室一眼就能看到,不用挨个车间打电话问情况。
上个月我去长三角一家做新能源结构件的智能工厂参观,他们的动态VSM直接帮他们把平均交付周期从12天降到了7天,不用加设备不用扩厂房,纯靠把隐形的浪费揪出来干掉,就赚了上千万的额外利润。
💡 最后给刚入门的朋友三个提醒:
❌ 别躲在办公室画图,一定要顺着产品走一遍完整流程,从原料进厂到成品装车,走一遍你才能发现藏在角落的浪费。
✅ 先画现状图,再想未来图,一上来就画完美的未来状态,全是空想,落不了地。
❌ 别追求画得好看,能找出问题的VSM才是好VSM,歪歪扭扭没关系,数据错了才是大问题。
很多人说精益是大厂玩的东西,小工厂玩不起。其实价值流图(VSM)是门槛最低的精益工具,一张大白纸一支笔就能开始,找出来的都是真金白银的浪费,省下来的全是纯利润。
